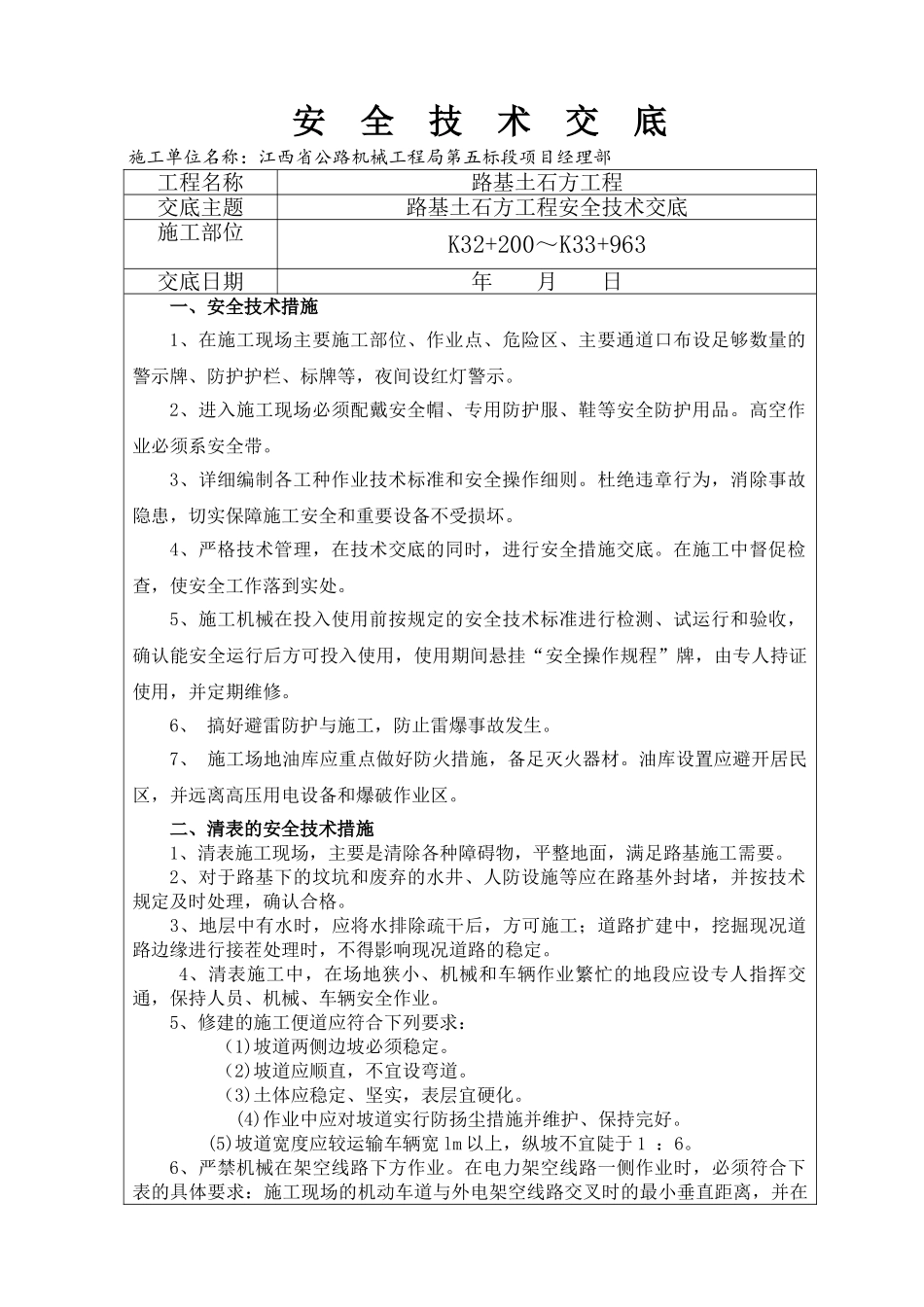

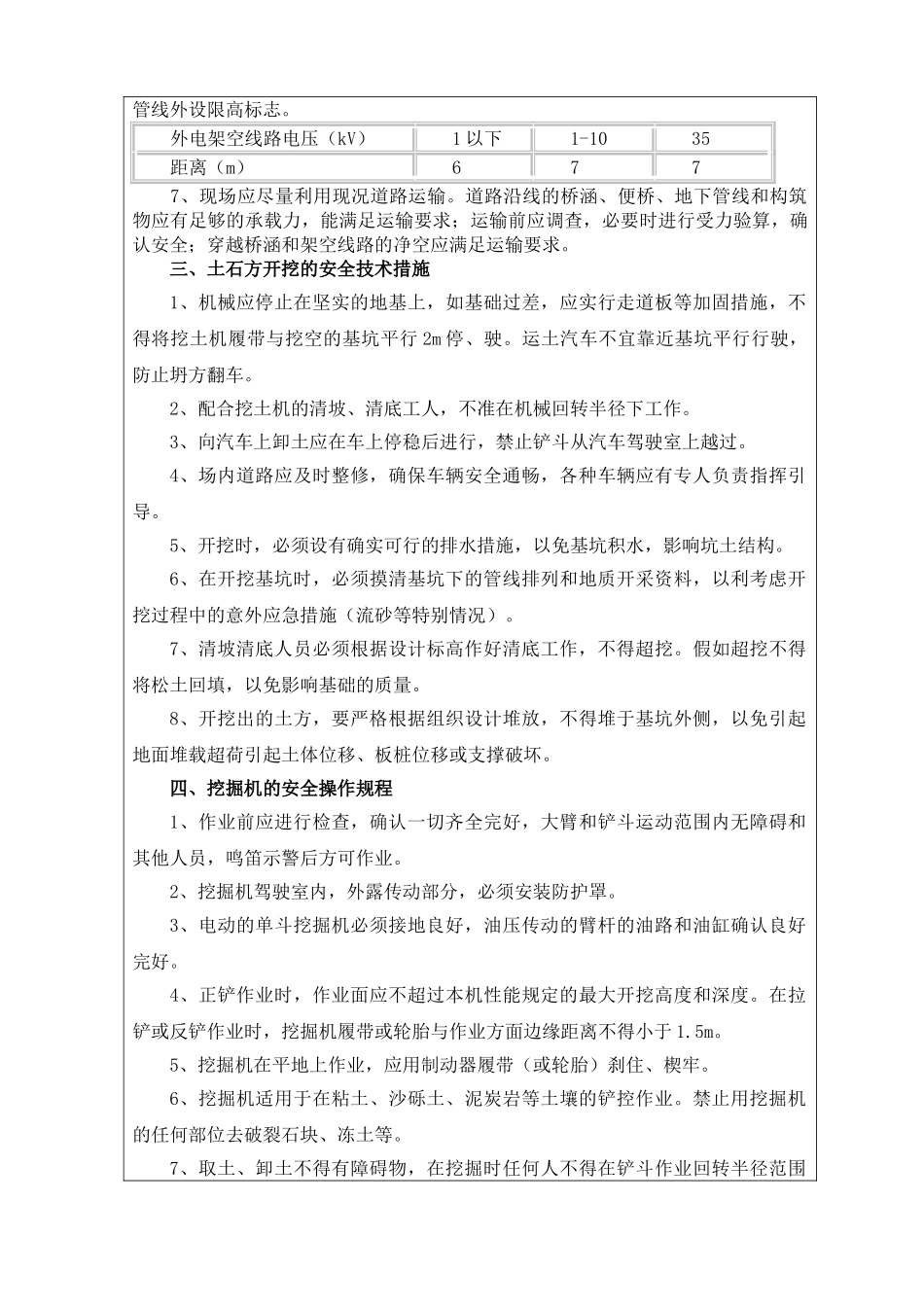

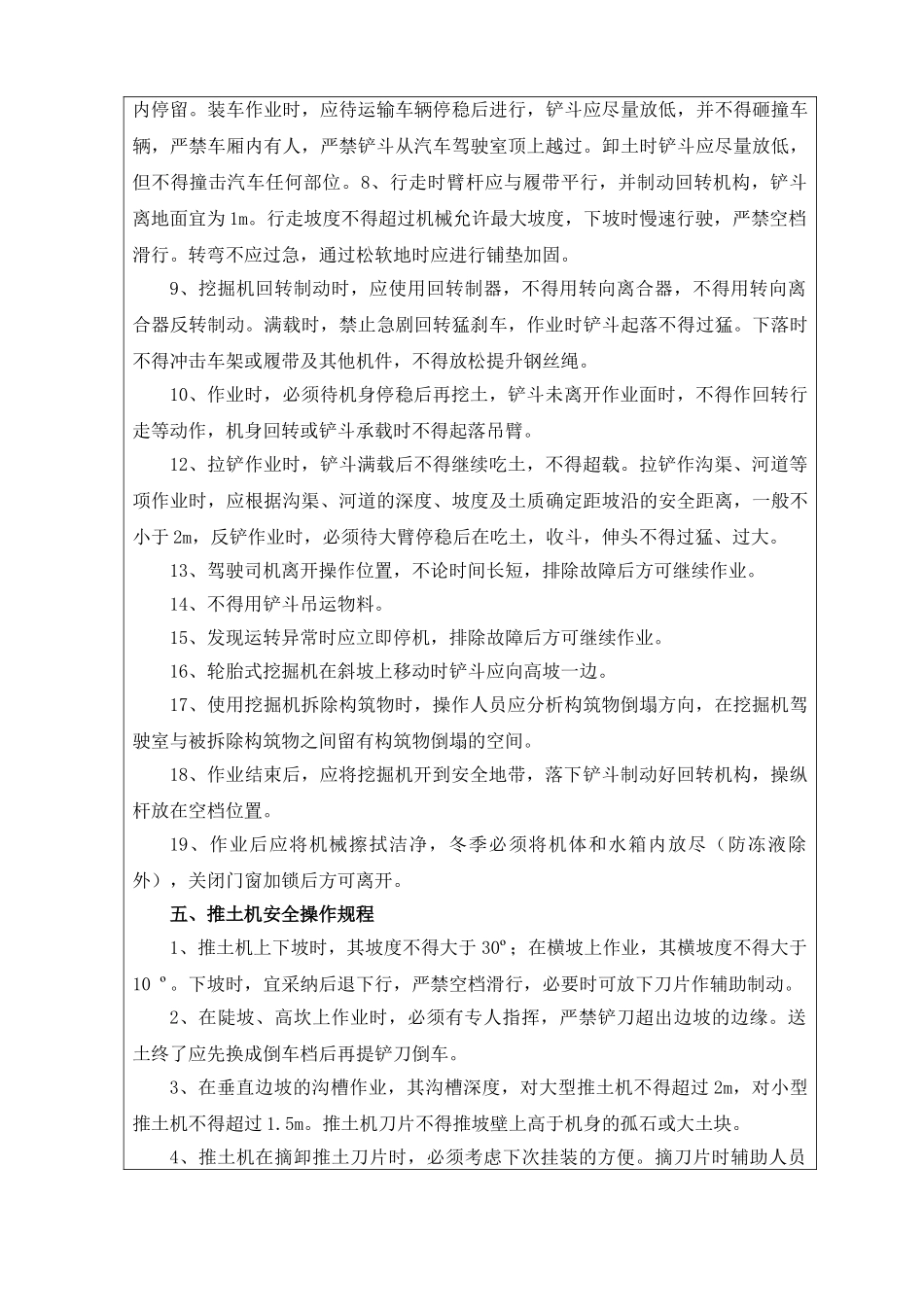

安 全 技 术 交 底施工单位名称:江西省公路机械工程局第五标段项目经理部工程名称路基土石方工程交底主题路基土石方工程安全技术交底施工部位K32+200~K33+963交底日期年 月 日一、安全技术措施1、在施工现场主要施工部位、作业点、危险区、主要通道口布设足够数量的警示牌、防护护栏、标牌等,夜间设红灯警示。2、进入施工现场必须配戴安全帽、专用防护服、鞋等安全防护用品。高空作业必须系安全带。3、详细编制各工种作业技术标准和安全操作细则。杜绝违章行为,消除事故隐患,切实保障施工安全和重要设备不受损坏。4、严格技术管理,在技术交底的同时,进行安全措施交底。在施工中督促检查,使安全工作落到实处。5、施工机械在投入使用前按规定的安全技术标准进行检测、试运行和验收,确认能安全运行后方可投入使用,使用期间悬挂“安全操作规程”牌,由专人持证使用,并定期维修。6、 搞好避雷防护与施工,防止雷爆事故发生。7、 施工场地油库应重点做好防火措施,备足灭火器材。油库设置应避开居民区,并远离高压用电设备和爆破作业区。二、清表的安全技术措施1、清表施工现场,主要是清除各种障碍物,平整地面,满足路基施工需要。2、对于路基下的坟坑和废弃的水井、人防设施等应在路基外封堵,并按技术规定及时处理,确认合格。 3、地层中有水时,应将水排除疏干后,方可施工;道路扩建中,挖掘现况道路边缘进行接茬处理时,不得影响现况道路的稳定。 4、清表施工中,在场地狭小、机械和车辆作业繁忙的地段应设专人指挥交通,保持人员、机械、车辆安全作业。5、修建的施工便道应符合下列要求: (1)坡道两侧边坡必须稳定。 (2)坡道应顺直,不宜设弯道。 (3)土体应稳定、坚实,表层宜硬化。 (4)作业中应对坡道实行防扬尘措施并维护、保持完好。(5)坡道宽度应较运输车辆宽 lm 以上,纵坡不宜陡于 1 :6。6、严禁机械在架空线路下方作业。在电力架空线路一侧作业时,必须符合下表的具体要求:施工现场的机动车道与外电架空线路交叉时的最小垂直距离,并在管线外设限高标志。外电架空线路电压(kV)1 以下1-1035距离(m)677 7、现场应尽量利用现况道路运输。道路沿线的桥涵、便桥、地下管线和构筑物应有足够的承载力,能满足运输要求;运输前应调查,必要时进行受力验算,确认安全;穿越桥涵和架空线路的净空应满足运输要求。三、土石方开挖的安全技术措施1、机械应停止在坚实的地基上,如基础过差,应实行走道板等加...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

路基土石方安全技术交底书

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
