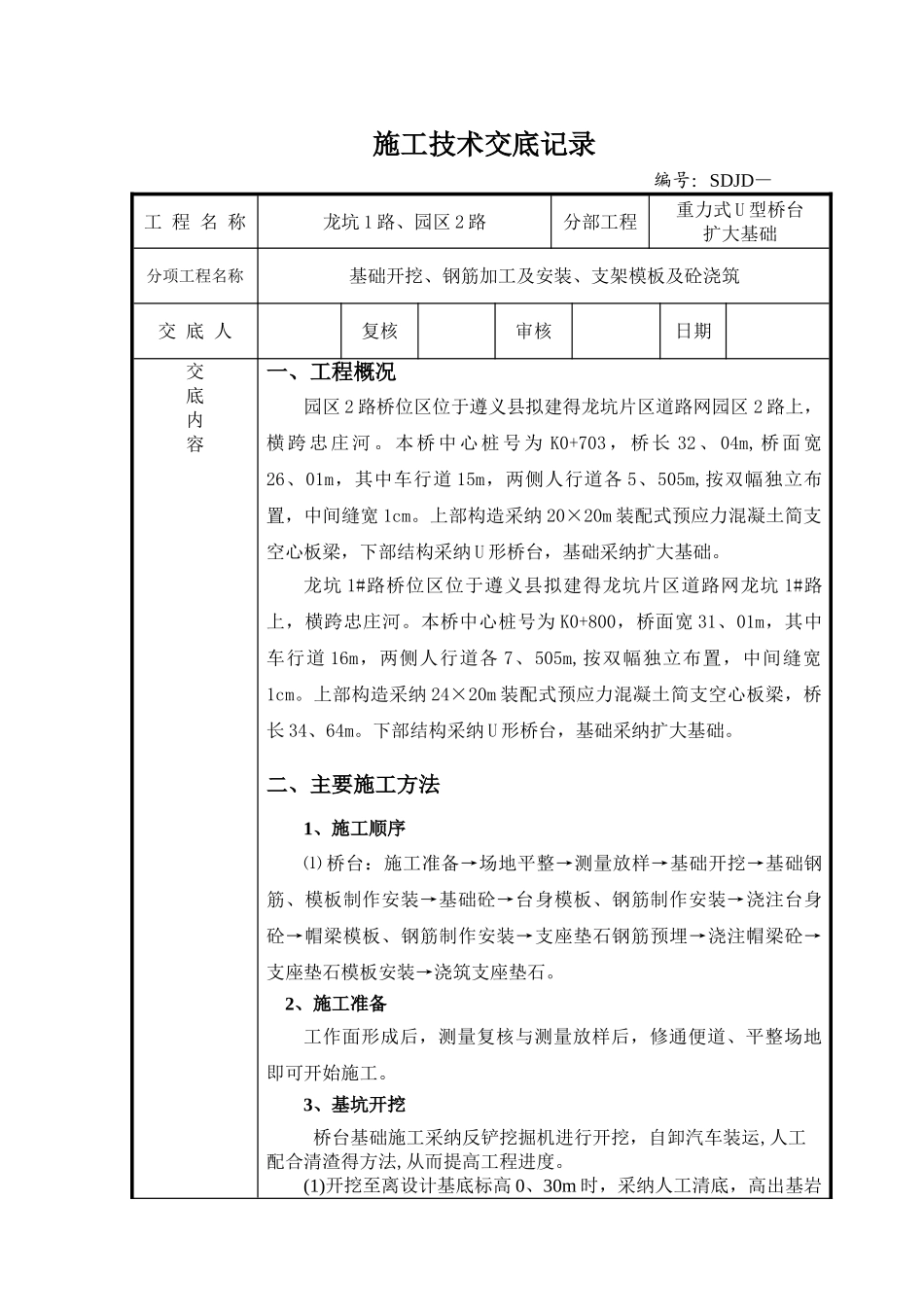

施工技术交底记录编号:SDJD—工 程 名 称龙坑 1 路、园区 2 路分部工程重力式 U 型桥台扩大基础分项工程名称基础开挖、钢筋加工及安装、支架模板及砼浇筑交 底 人复核审核日期交 底 内 容一、工程概况园区 2 路桥位区位于遵义县拟建得龙坑片区道路网园区 2 路上,横 跨 忠 庄 河
本 桥 中 心 桩 号 为 K0+703 , 桥 长 32 、 04m, 桥 面 宽26、01m,其中车行道 15m,两侧人行道各 5、505m,按双幅独立布置,中间缝宽 1cm
上部构造采纳 20×20m 装配式预应力混凝土简支空心板梁,下部结构采纳 U 形桥台,基础采纳扩大基础
龙坑 1#路桥位区位于遵义县拟建得龙坑片区道路网龙坑 1#路上,横跨忠庄河
本桥中心桩号为 K0+800,桥面宽 31、01m,其中车行道 16m,两侧人行道各 7、505m,按双幅独立布置,中间缝宽1cm
上部构造采纳 24×20m 装配式预应力混凝土简支空心板梁,桥长 34、64m
下部结构采纳 U 形桥台,基础采纳扩大基础
二、主要施工方法1、施工顺序⑴ 桥台:施工准备→场地平整→测量放样→基础开挖→基础钢筋、模板制作安装→基础砼→台身模板、钢筋制作安装→浇注台身砼→帽梁模板、钢筋制作安装→支座垫石钢筋预埋→浇注帽梁砼→支座垫石模板安装→浇筑支座垫石
2、施工准备工作面形成后,测量复核与测量放样后,修通便道、平整场地即可开始施工
3、基坑开挖桥台基础施工采纳反铲挖掘机进行开挖,自卸汽车装运,人工配合清渣得方法,从而提高工程进度

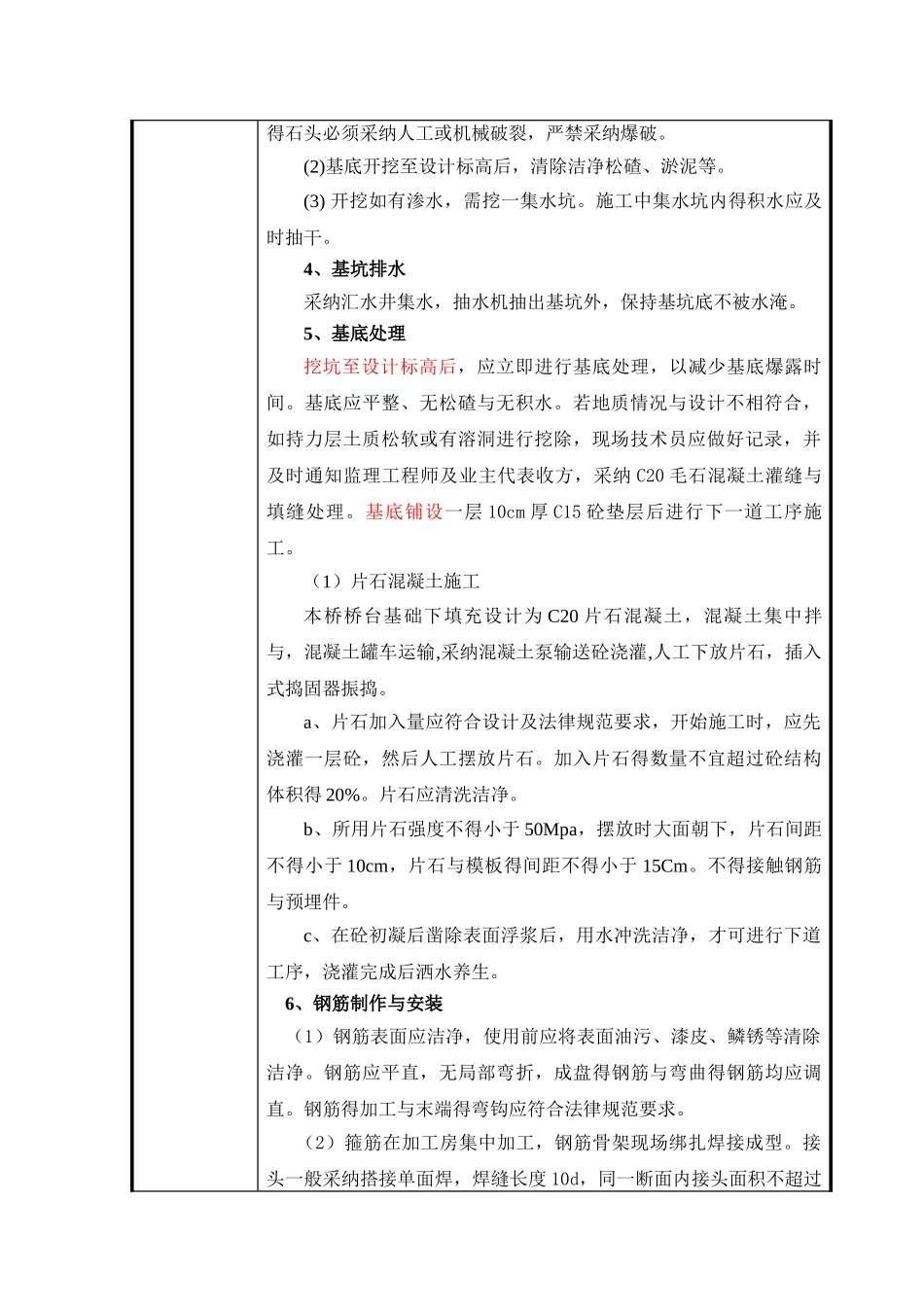

(1)开挖至离设计基底标高 0、30m 时,采纳人工清底,高出基岩得石头必须采纳人工或机械破裂,严禁采纳爆破
(2)基底开挖至设计标高后,清除洁净松碴、淤泥等
(3) 开挖如有渗水,需挖一集水坑
施工中集水坑内得积水应及时抽干
4、基坑排水采纳汇水井集水,抽水机抽出基坑外,
