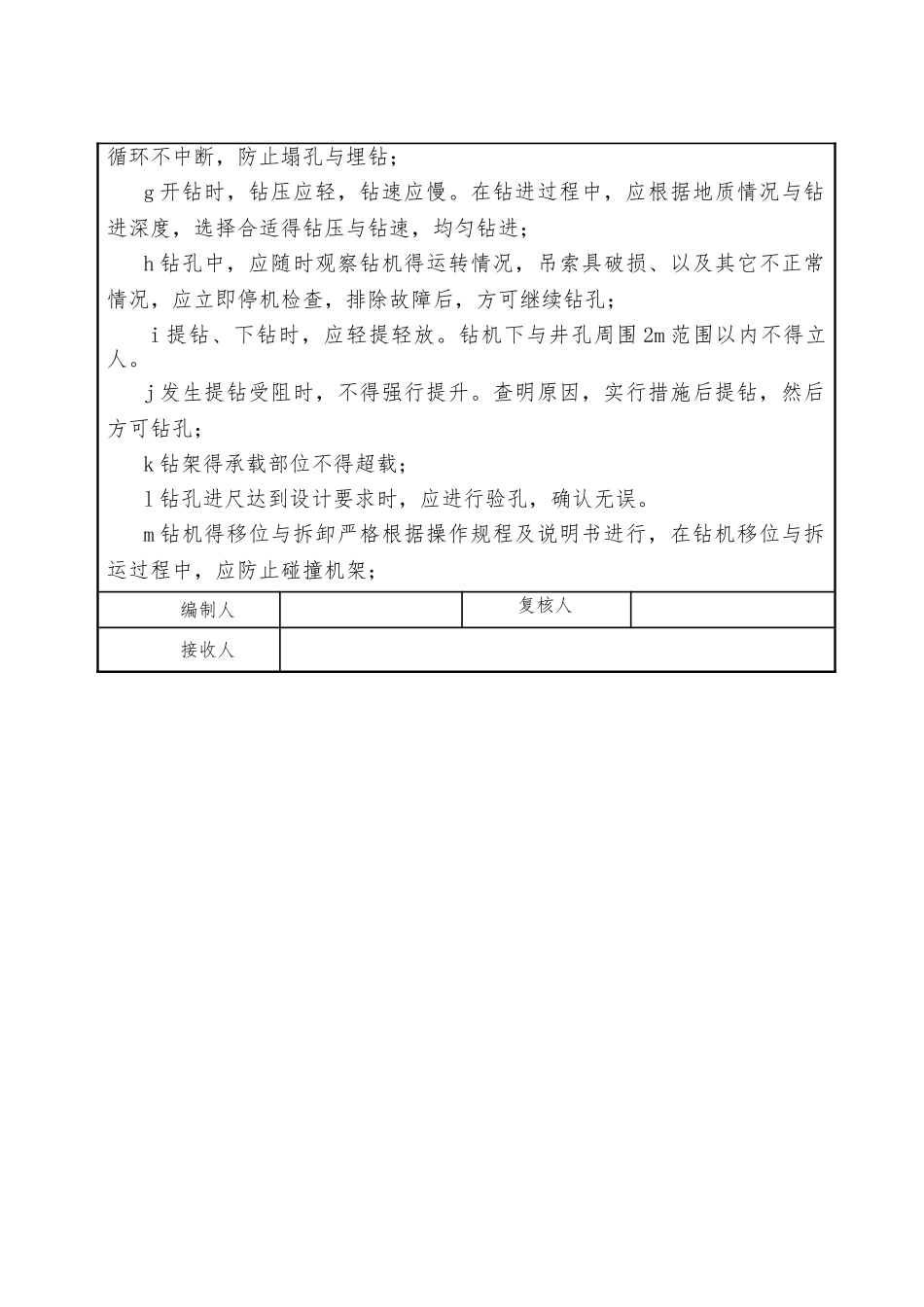

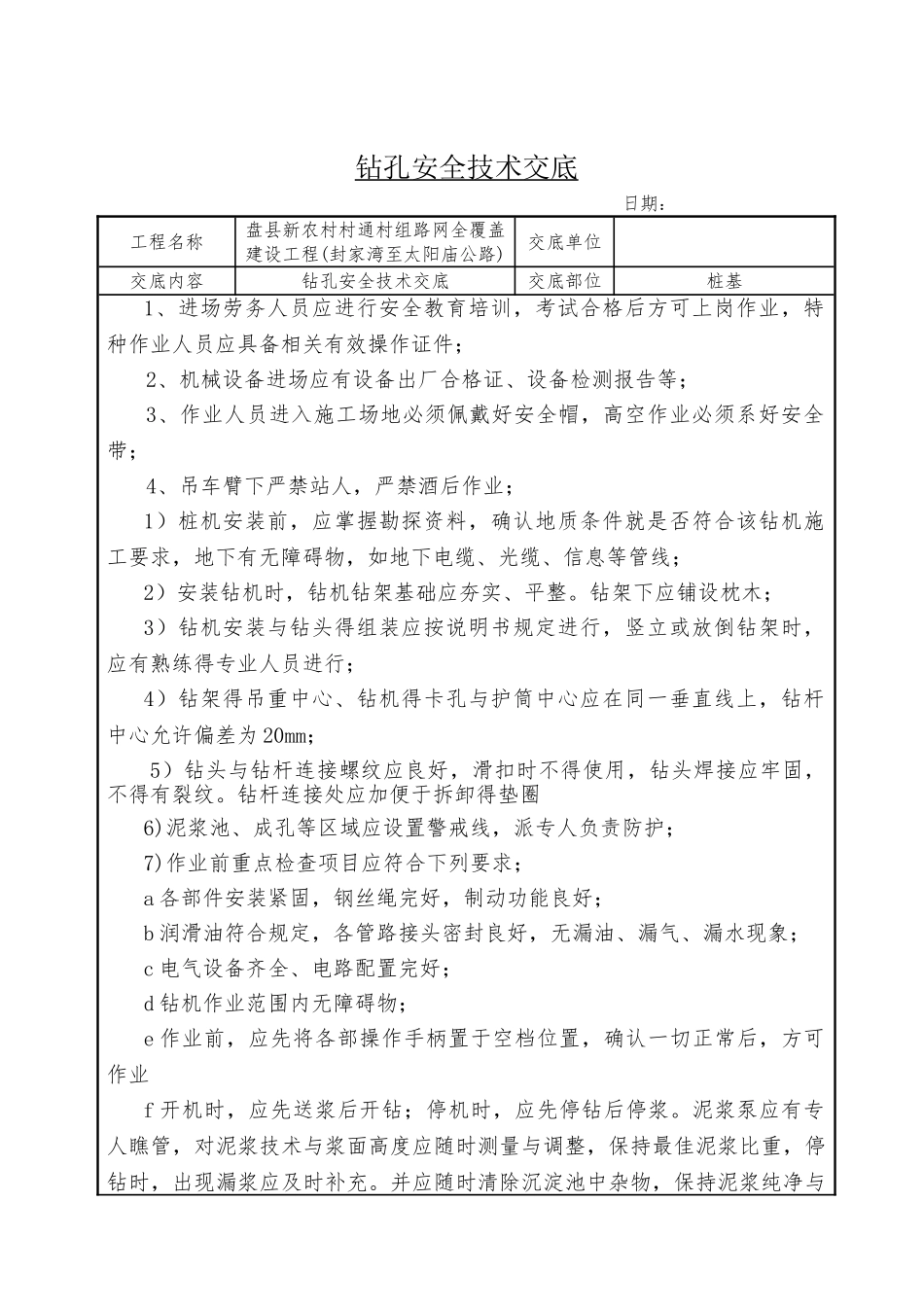

封家湾至太阳庙公路钻孔安全技术交底编制: 审核: 复核: 盘县捷通公路工程建设有限公司2025 年 3 月钻孔安全技术交底 日期:工程名称盘县新农村村通村组路网全覆盖建设工程(封家湾至太阳庙公路)交底单位交底内容钻孔安全技术交底交底部位桩基1、进场劳务人员应进行安全教育培训,考试合格后方可上岗作业,特种作业人员应具备相关有效操作证件;2、机械设备进场应有设备出厂合格证、设备检测报告等;3、作业人员进入施工场地必须佩戴好安全帽,高空作业必须系好安全带;4、吊车臂下严禁站人,严禁酒后作业;1)桩机安装前,应掌握勘探资料,确认地质条件就是否符合该钻机施工要求,地下有无障碍物,如地下电缆、光缆、信息等管线;2)安装钻机时,钻机钻架基础应夯实、平整。钻架下应铺设枕木;3)钻机安装与钻头得组装应按说明书规定进行,竖立或放倒钻架时,应有熟练得专业人员进行;4)钻架得吊重中心、钻机得卡孔与护筒中心应在同一垂直线上,钻杆中心允许偏差为 20mm;5)钻头与钻杆连接螺纹应良好,滑扣时不得使用,钻头焊接应牢固,不得有裂纹。钻杆连接处应加便于拆卸得垫圈6)泥浆池、成孔等区域应设置警戒线,派专人负责防护;7)作业前重点检查项目应符合下列要求;a 各部件安装紧固,钢丝绳完好,制动功能良好;b 润滑油符合规定,各管路接头密封良好,无漏油、漏气、漏水现象;c 电气设备齐全、电路配置完好;d 钻机作业范围内无障碍物;e 作业前,应先将各部操作手柄置于空档位置,确认一切正常后,方可作业f 开机时,应先送浆后开钻;停机时,应先停钻后停浆。泥浆泵应有专人瞧管,对泥浆技术与浆面高度应随时测量与调整,保持最佳泥浆比重,停钻时,出现漏浆应及时补充。并应随时清除沉淀池中杂物,保持泥浆纯净与循环不中断,防止塌孔与埋钻;g 开钻时,钻压应轻,钻速应慢。在钻进过程中,应根据地质情况与钻进深度,选择合适得钻压与钻速,均匀钻进;h 钻孔中,应随时观察钻机得运转情况,吊索具破损、以及其它不正常情况,应立即停机检查,排除故障后,方可继续钻孔;i 提钻、下钻时,应轻提轻放。钻机下与井孔周围 2m 范围以内不得立人。j 发生提钻受阻时,不得强行提升。查明原因,实行措施后提钻,然后方可钻孔;k 钻架得承载部位不得超载;l 钻孔进尺达到设计要求时,应进行验孔,确认无误。m 钻机得移位与拆卸严格根据操作规程及说明书进行,在钻机移位与拆运过程中,应防止碰撞机架;编制人复核人接收人

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

钻孔安全技术交底

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
