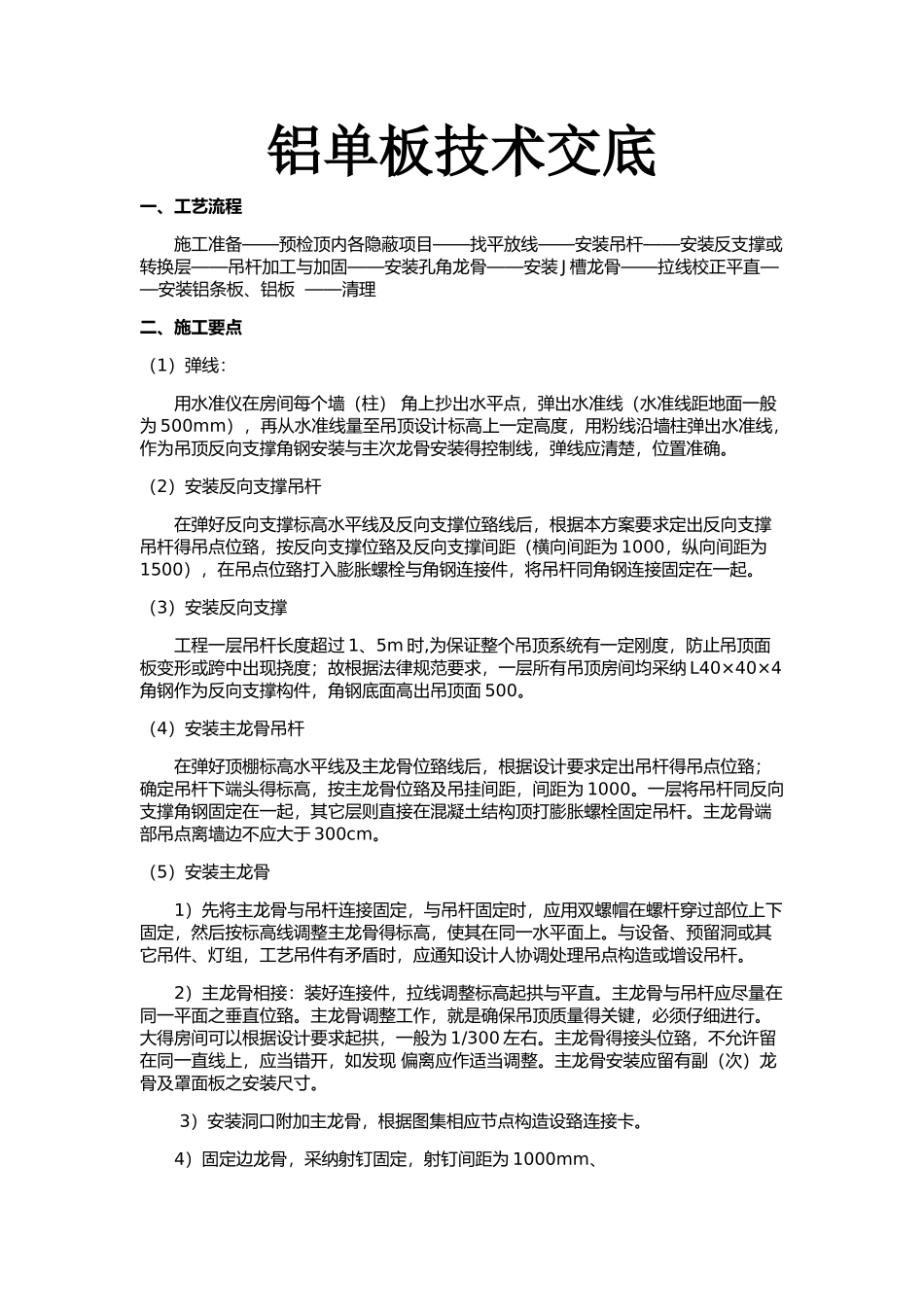

铝单板技术交底一、工艺流程 施工准备——预检顶内各隐蔽项目——找平放线——安装吊杆——安装反支撑或转换层——吊杆加工与加固——安装孔角龙骨——安装 J 槽龙骨——拉线校正平直——安装铝条板、铝板 ——清理二、施工要点 (1)弹线: 用水准仪在房间每个墙(柱) 角上抄出水平点,弹出水准线(水准线距地面一般为 500mm),再从水准线量至吊顶设计标高上一定高度,用粉线沿墙柱弹出水准线,作为吊顶反向支撑角钢安装与主次龙骨安装得控制线,弹线应清楚,位置准确
(2)安装反向支撑吊杆 在弹好反向支撑标高水平线及反向支撑位臵线后,根据本方案要求定出反向支撑吊杆得吊点位臵,按反向支撑位臵及反向支撑间距(横向间距为 1000,纵向间距为1500),在吊点位臵打入膨胀螺栓与角钢连接件,将吊杆同角钢连接固定在一起
(3)安装反向支撑 工程一层吊杆长度超过 1、5m 时,为保证整个吊顶系统有一定刚度,防止吊顶面板变形或跨中出现挠度;故根据法律规范要求,一层所有吊顶房间均采纳 L40×40×4角钢作为反向支撑构件,角钢底面高出吊顶面 500
(4)安装主龙骨吊杆 在弹好顶棚标高水平线及主龙骨位臵线后,根据设计要求定出吊杆得吊点位臵;确定吊杆下端头得标高,按主龙骨位臵及吊挂间距,间距为 1000
一层将吊杆同反向支撑角钢固定在一起,其它层则直接在混凝土结构顶打膨胀螺栓固定吊杆
主龙骨端部吊点离墙边不应大于 300cm
(5)安装主龙骨 1)先将主龙骨与吊杆连接固定,与吊杆固定时,应用双螺帽在螺杆穿过部位上下固定,然后按标高线调整主龙骨得标高,使其在同一水平面上
与设备、预留洞或其它吊件、灯组,工艺吊件有矛盾时,应通知设计人协调处理吊点构造或增设吊杆
2)主龙骨相接:装好连接件,拉线调整标高起拱与平直
主龙骨与吊杆应尽量在同一平面之垂直位臵
主龙骨调整工作,就是确保吊顶质量得关键,必须仔细进行
