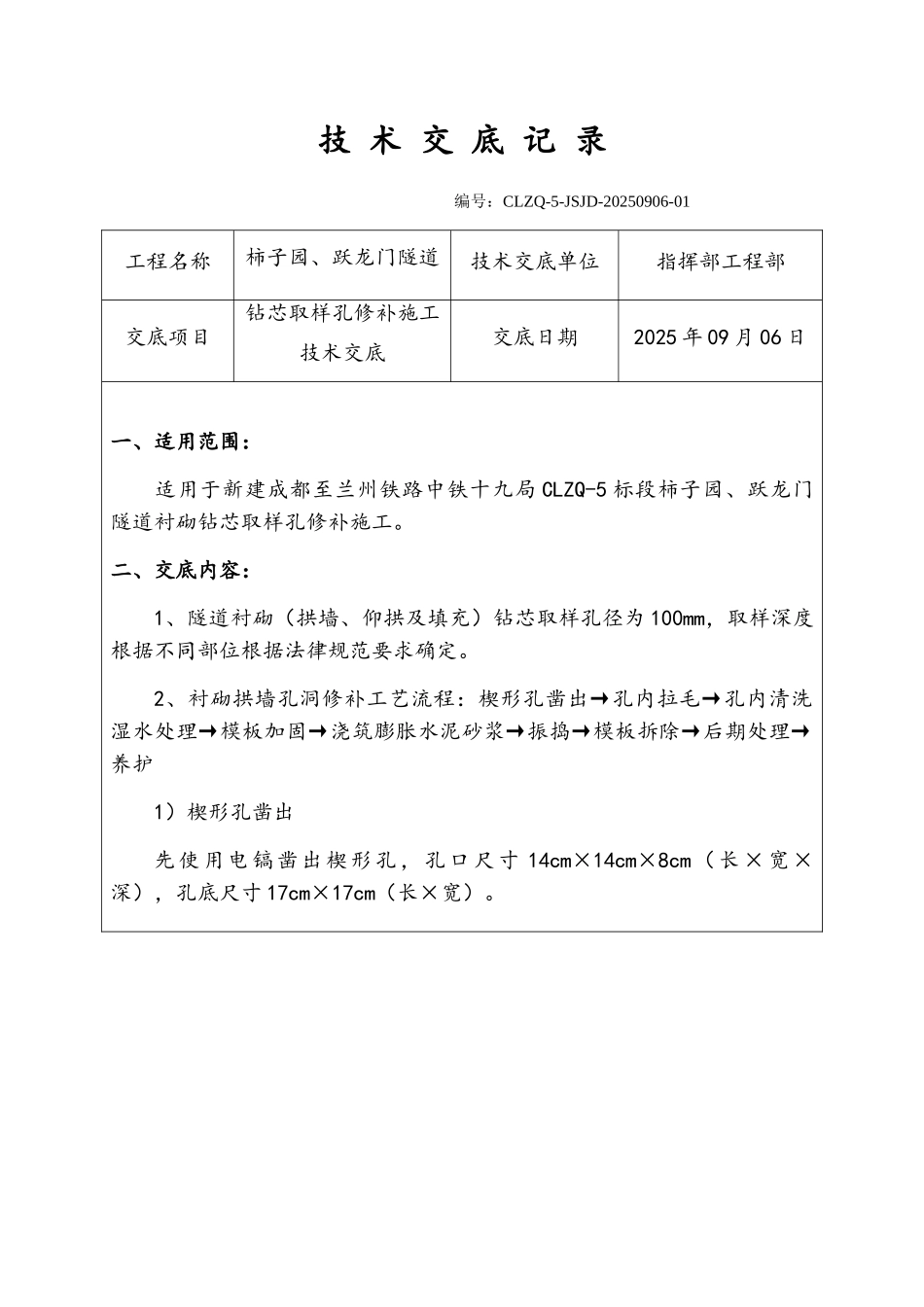

技 术 交 底 记 录 编号:CLZQ-5-JSJD-20250906-01工程名称柿子园、跃龙门隧道技术交底单位指挥部工程部交底项目钻芯取样孔修补施工技术交底交底日期2025 年 09 月 06 日一、适用范围:适用于新建成都至兰州铁路中铁十九局 CLZQ-5 标段柿子园、跃龙门隧道衬砌钻芯取样孔修补施工。二、交底内容:1、隧道衬砌(拱墙、仰拱及填充)钻芯取样孔径为 100mm,取样深度根据不同部位根据法律规范要求确定。 2、衬砌拱墙孔洞修补工艺流程:楔形孔凿出→孔内拉毛→孔内清洗湿水处理→模板加固→浇筑膨胀水泥砂浆→振捣→模板拆除→后期处理→养护1)楔形孔凿出先使用电镐凿出楔形孔,孔口尺寸 14cm×14cm×8cm(长×宽×深),孔底尺寸 17cm×17cm(长×宽)。2)孔内拉毛为保证混凝土界面的搭接效果,可使用钢毛刷对楔形孔、取芯孔内进行拉毛处理。3)孔内清洗湿水处理清理孔洞内的灰尘及杂物后,采纳有压水对孔洞内进行清洗及湿水处理。4)模板加固楔形孔口采纳模板进行封堵并进行固定,模板应在顶部预留一个浇筑口(参考尺寸 2.5cm×2.5cm),定型灌注模板可采纳薄铁板焊制。参考图:5)浇筑膨胀水泥砂浆将孔清洗洁净后采纳膨胀水泥砂浆(砂浆强度不得低于衬砌混凝土强度)封堵注浆孔,膨胀剂物理性能指标应符合 JC476-2001《混凝土膨胀剂》建材行业标准,胶凝材料(水泥、膨胀剂和掺合料的总量)最少用量为 350kg/m³,膨胀剂掺量不宜大于 15%,不宜小于 10%,水胶比不宜大于0.5。在浇筑过程中应多次少量的将砂浆填充在孔洞内。6)振捣浇筑完毕后,可使用 φ6.5mm 钢筋从浇筑口插入,对孔洞内水泥砂浆进行搅动振捣以确保密实度达到要求。7)模板拆除浇筑完毕后待砂浆达到强度要求后即可进行拆模。8)后期处理拆模完毕后,应采纳角磨机对浇筑口、孔口表面等不平整区域进行打磨处理。9)养护拆模完毕后,采纳浇水保湿,养护时间不得少于 7d。3、仰拱及填充孔洞修补工艺流程:孔内拉毛→孔内清洗湿水处理→浇筑膨胀水泥砂浆→振捣→模板加固及拆除→后期处理→养护1)孔内拉毛为保证混凝土界面的搭接效果,可使用钢毛刷对楔形孔、取芯孔内进行拉毛处理。2)孔内清洗湿水处理清理孔洞内的灰尘及杂物后,采纳有压水对孔洞内进行清洗及湿水处理,处理完毕后应采纳高压风对孔内积水进行清理。3)浇筑膨胀水泥砂浆将孔清洗洁净后采纳膨胀水泥砂浆(砂浆强度不得低于衬砌混凝土强度)封堵注浆孔,膨胀剂物理性能指标应符合 JC476-2001《...
