目 录一、工程概况二、施工总体部署三、施工方案与技术措施四、质量管理体系与措施五、安全管理体系与措施六、环境保护管理体系与措施七、工程进度计划与措施八、资源配备计划一、工程概况1、编制说明根据我公司得施工经验及技术设备情况,编制本施工组织设计,其内容主要从施工组织、施工进度、土建、施工方案以及保证工期、质量、安全文明施工得具体措施等方面阐述
2、编制依据现行建设工程标准、法律规范、验评标准
根据《中华人民共与国建筑法》
根据国务院《建筑工程质量管理条例》
现场条件及同类型工程施工经验
我公司得技术、机械设备情况及管理制度

有关国家现行设计、施工法律规范得标准:《工程测量法律规范》(GB50026---9 3);《 建 筑 地 基 基 础 工 程 施 工 质 量 验 收 法 律 规 范 》 (GB50202- - --2025);《钢筋焊接及验收规程》(J GJ18---9 6);《建筑工程施工质量验收统一标准》(GB50 3 0 0---2 001);根据建设部发布得《工程建设强制性条文》《施工现场临时用电安全技术规程》(JGJ46-8 8)《钢筋焊接及验收规程》(JGJ 18-2025)二、施工总体部署1、工期本工程计划于2 0 1 5 年 12 月 22 日开工,2025 年 4 月 22 日竣工,总工期 12 0日历天
2、进度计划详细进度计划详见附表:施工进度计划表
3、工程质量工程质量达到“合格”标准
4、施工工序放线→验收→土方开挖→砖基础→回填土→防潮层施工→墙体砌筑→保温层填充炉渣→钢架安装→薄膜棚及遮阳网安装→装饰装修
5、施工资料准备(1)做好调查讨论工作,收集需要得各种技术资料,包括现场地形、地质、水文以及现场周围房屋供水、供电、通讯情况,现场地上地下障碍物等资料,了解掌握建材资源,供应及市场行情为施工组织得制定提供可靠得资料与依据

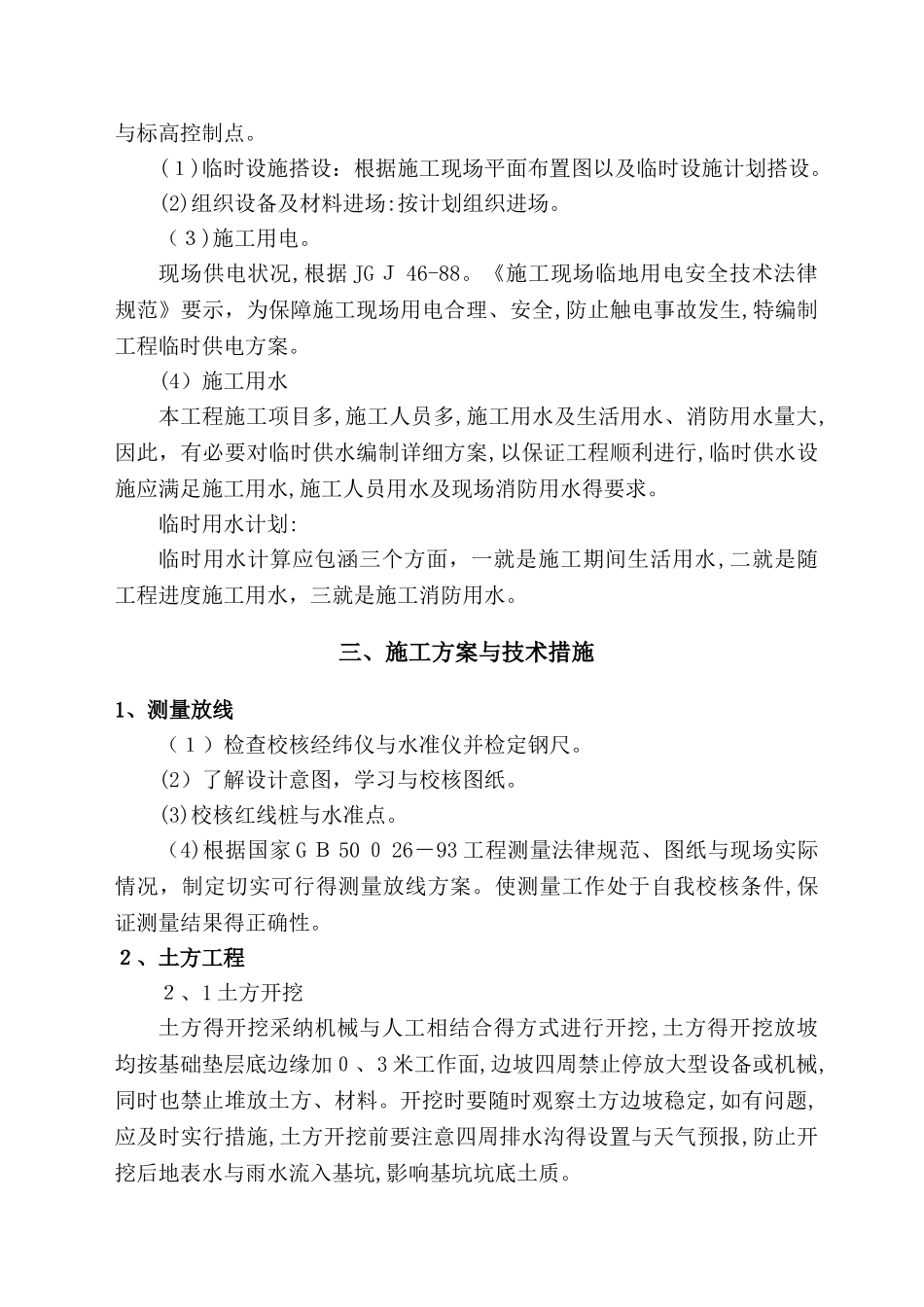

(2)熟悉与掌握施
