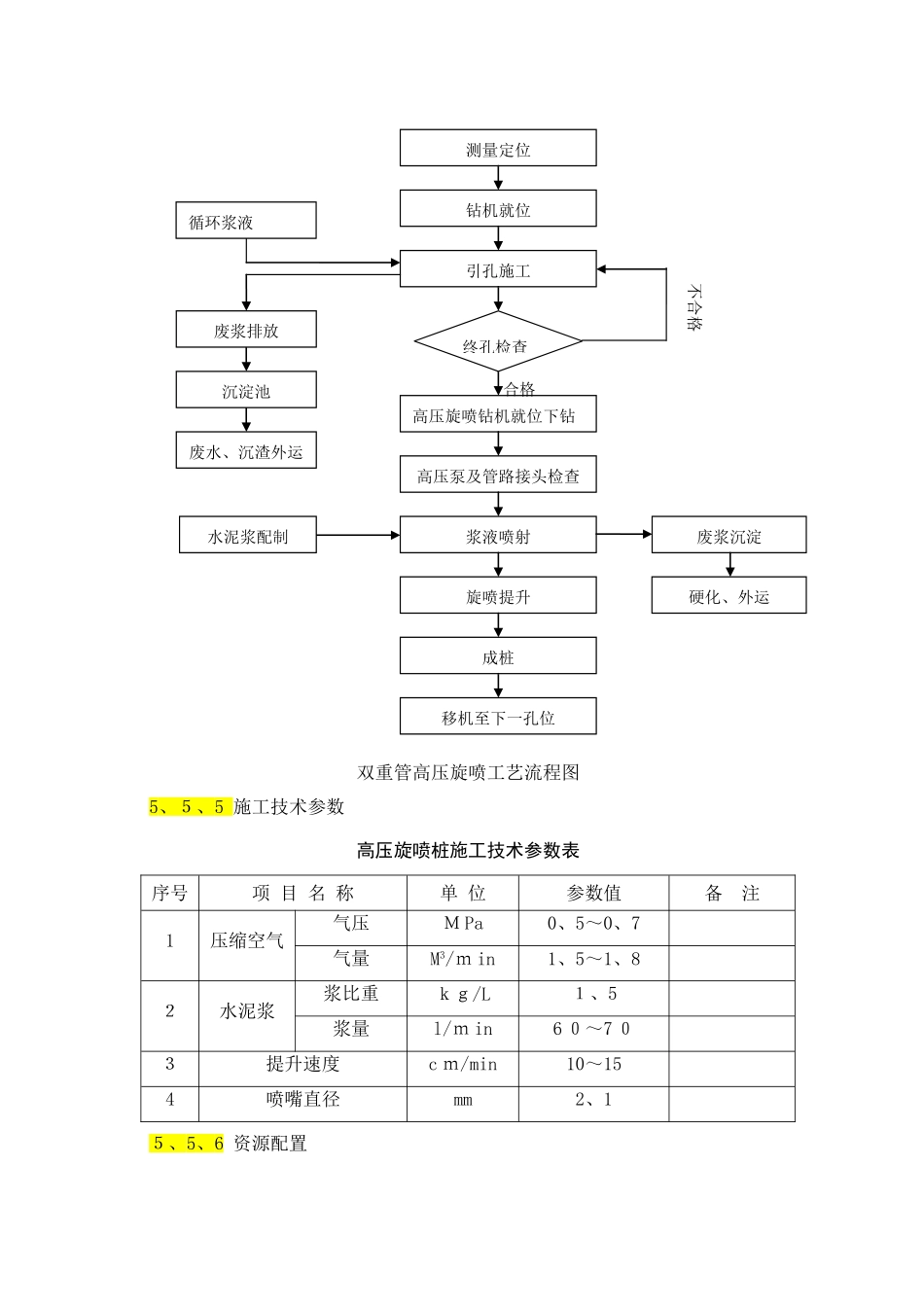

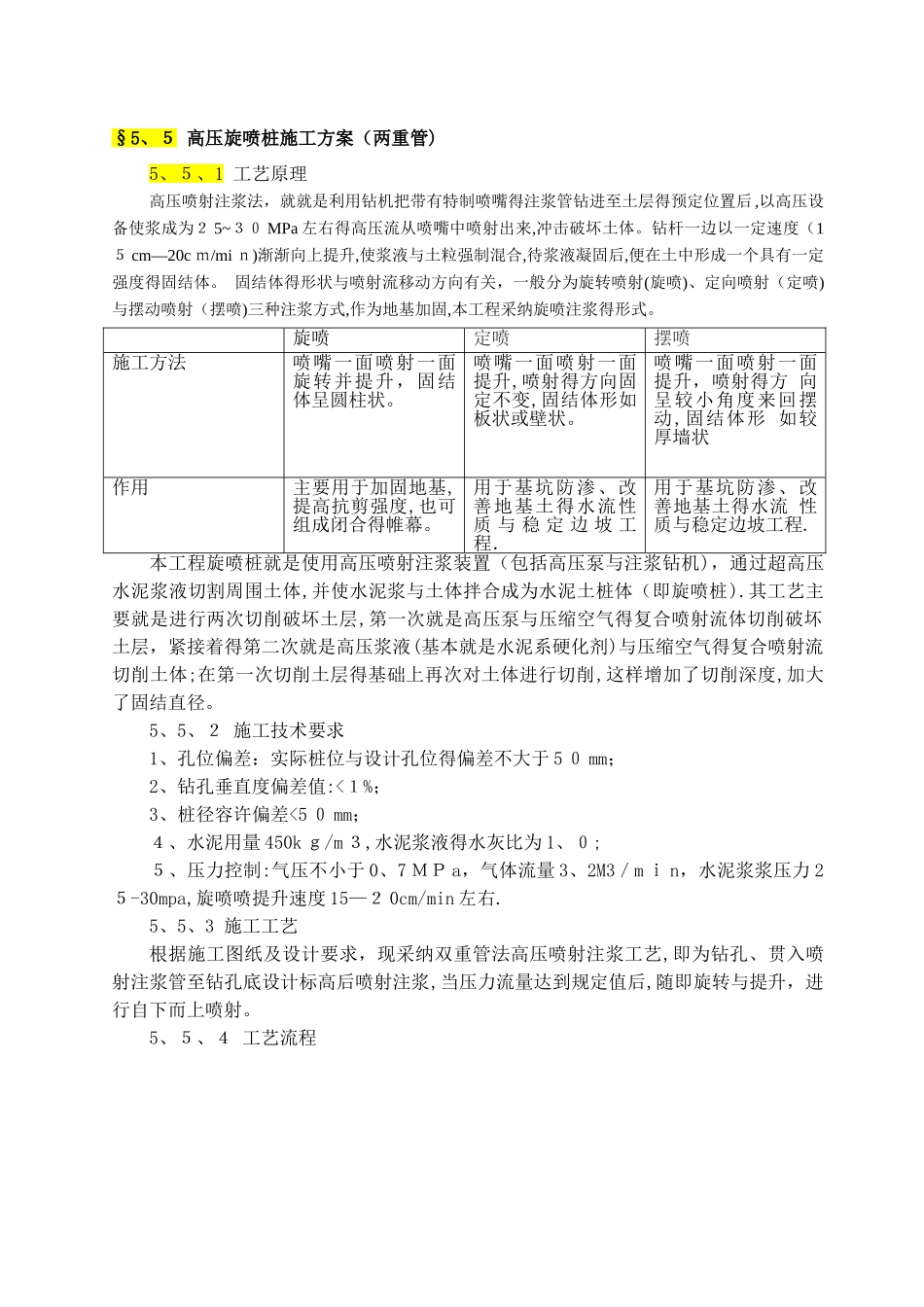

§5、5 高压旋喷桩施工方案(两重管)5、5、1 工艺原理高压喷射注浆法,就就是利用钻机把带有特制喷嘴得注浆管钻进至土层得预定位置后 ,以高压设备使浆成为2 5~30 MPa 左右得高压流从喷嘴中喷射出来,冲击破坏土体。钻杆一边以一定速度(15 cm—20c m/mi n)渐渐向上提升,使浆液与土粒强制混合,待浆液凝固后,便在土中形成一个具有一定强度得固结体。 固结体得形状与喷射流移动方向有关,一般分为旋转喷射(旋喷)、定向喷射(定喷)与摆动喷射(摆喷)三种注浆方式,作为地基加固,本工程采纳旋喷注浆得形式。旋喷定喷摆喷施工方法喷嘴一面喷射一面旋转并提升,固结体呈圆柱状。喷嘴一面喷射一面提升,喷射得方向固定不变,固结体形如板状或壁状。喷嘴一面喷射一面提升,喷射得方 向呈较小角度来回摆动,固结体形 如较厚墙状作用主要用于加固地基,提高抗剪强度,也可组成闭合得帷幕。用于基坑防渗、改善地基土得水流性质 与 稳 定 边 坡 工程.用于基坑防渗、改善地基土得水流 性质与稳定边坡工程.本工程旋喷桩就是使用高压喷射注浆装置(包括高压泵与注浆钻机),通过超高压水泥浆液切割周围土体,并使水泥浆与土体拌合成为水泥土桩体(即旋喷桩).其工艺主要就是进行两次切削破坏土层,第一次就是高压泵与压缩空气得复合喷射流体切削破坏土层,紧接着得第二次就是高压浆液(基本就是水泥系硬化剂)与压缩空气得复合喷射流切削土体;在第一次切削土层得基础上再次对土体进行切削,这样增加了切削深度,加大了固结直径。5、5、2 施工技术要求1、孔位偏差:实际桩位与设计孔位得偏差不大于 5 0 mm;2、钻孔垂直度偏差值:<1%;3、桩径容许偏差<5 0 mm;4、水泥用量 450k g/m 3,水泥浆液得水灰比为 1、0;5、压力控制:气压不小于 0、7 MP a,气体流量 3、2M3/m i n,水泥浆浆压力 25-30mpa,旋喷喷提升速度 15—2 0cm/min 左右.5、5、3 施工工艺根据施工图纸及设计要求,现采纳双重管法高压喷射注浆工艺,即为钻孔、贯入喷射注浆管至钻孔底设计标高后喷射注浆,当压力流量达到规定值后,随即旋转与提升,进行自下而上喷射。5、5、4 工艺流程 测量定位 钻机就位 引孔施工 高压旋喷钻机就位下钻 高压泵及管路接头检查 浆液喷射 旋喷提升 成桩 移机至下一孔位 废浆沉淀 硬化、外运 终孔检查 循环浆液 水泥浆配制 不合格 合格 废浆排放 沉淀池 废水、沉渣外运 双重管高压旋喷工艺流程图5、5...
