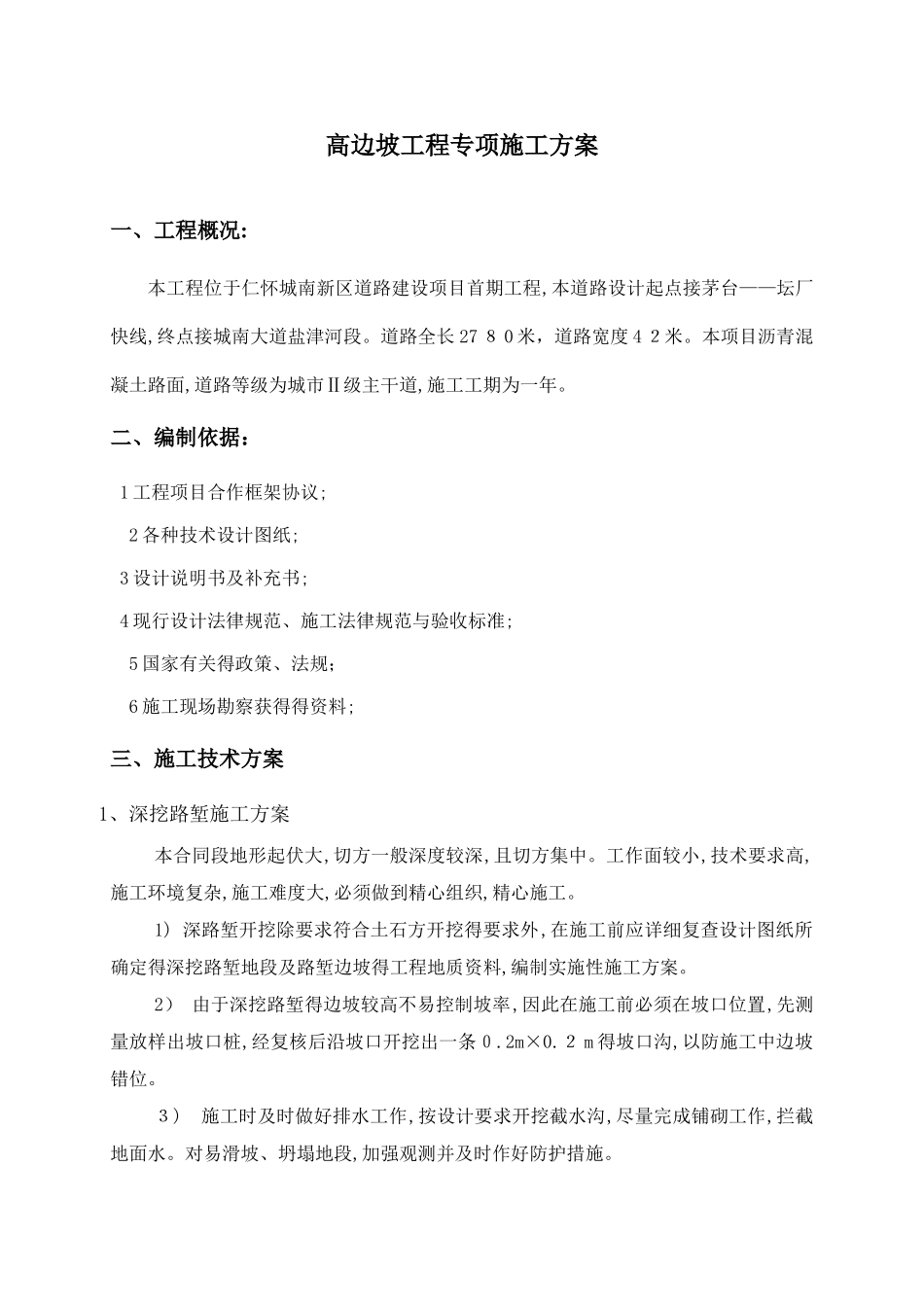

高边坡工程专项施工方案一、工程概况:本工程位于仁怀城南新区道路建设项目首期工程,本道路设计起点接茅台——坛厂快线,终点接城南大道盐津河段
道路全长 27 8 0 米,道路宽度 4 2米
本项目沥青混凝土路面,道路等级为城市Ⅱ级主干道,施工工期为一年
二、编制依据: 1 工程项目合作框架协议; 2 各种技术设计图纸; 3 设计说明书及补充书; 4 现行设计法律规范、施工法律规范与验收标准; 5 国家有关得政策、法规; 6 施工现场勘察获得得资料;三、施工技术方案1、深挖路堑施工方案本合同段地形起伏大,切方一般深度较深,且切方集中
工作面较小,技术要求高,施工环境复杂,施工难度大,必须做到精心组织,精心施工
1) 深路堑开挖除要求符合土石方开挖得要求外,在施工前应详细复查设计图纸所确定得深挖路堑地段及路堑边坡得工程地质资料,编制实施性施工方案
2) 由于深挖路堑得边坡较高不易控制坡率,因此在施工前必须在坡口位置,先测量放样出坡口桩,经复核后沿坡口开挖出一条0
2 m 得坡口沟,以防施工中边坡错位
3) 施工时及时做好排水工作,按设计要求开挖截水沟,尽量完成铺砌工作,拦截地面水
对易滑坡、坍塌地段,加强观测并及时作好防护措施

4) 根据现场得地形,采纳以下两种开挖方案:(1)、当深挖方地段沿路线纵向地形相对较缓,则采纳自卸汽车配合挖掘机直接开挖
沿路线方向开施工便道,便道纵坡应保证自卸汽车空车在正常情况下能顺利爬到坡顶,为施工安全,在路线左右幅各开一条施工便道,上下汽车分道行驶
挖掘机从高至低分层分幅开挖,每层开挖深度控制在3~4m,每幅宽度控制在 8~10m
具体得开挖顺序见:路堑开挖顺序图

(2)、当深挖方地段沿路线纵向地形相对较陡,汽车无法抵达时,则利用推土机将山顶降低5~6m,再利用挖掘机开挖;在汽车可以抵达得位置处设一工作平台,用推土机将山顶得土推至平台处,挖
