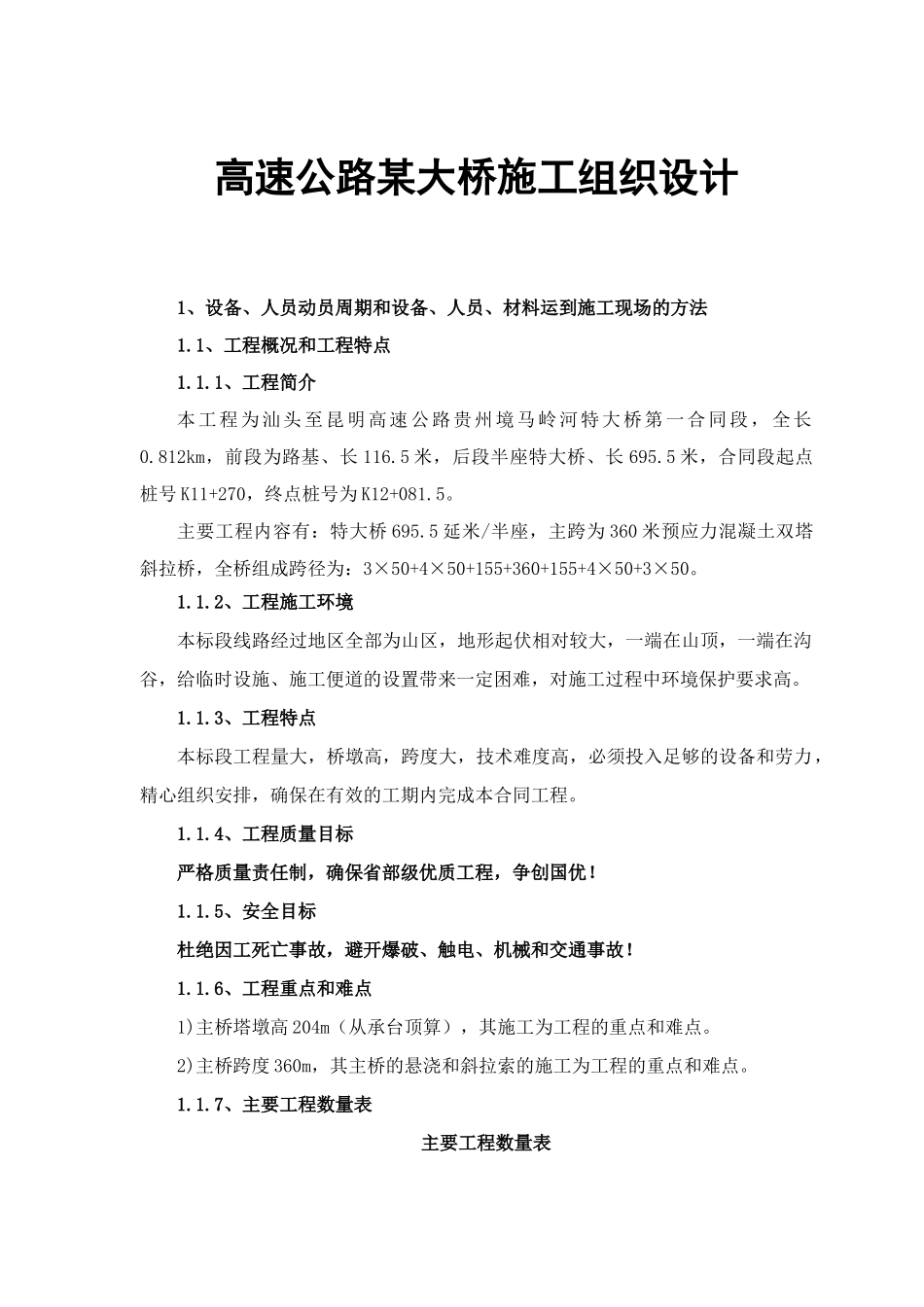

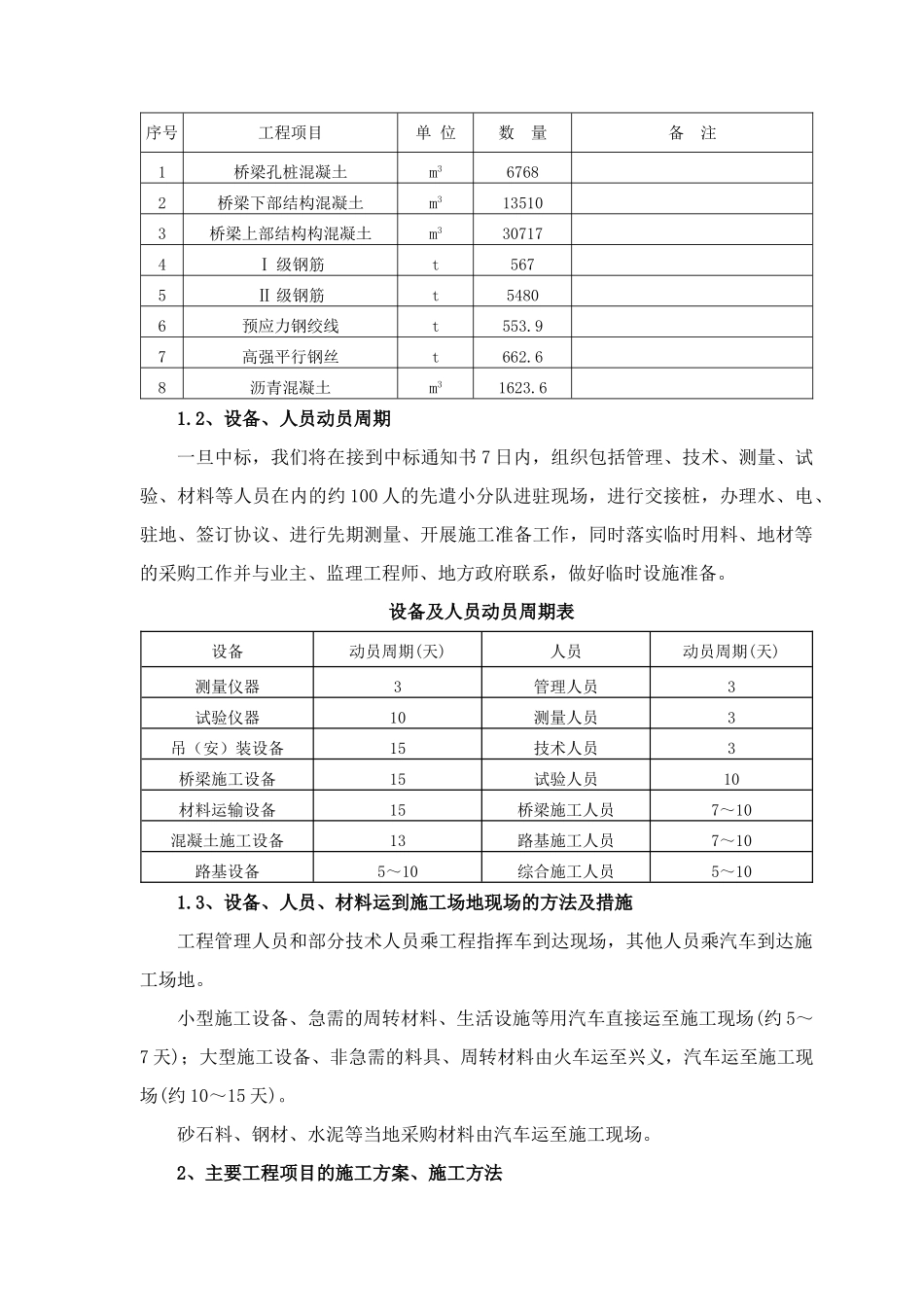

高速公路某大桥施工组织设计1、设备、人员动员周期和设备、人员、材料运到施工现场的方法1.1、工程概况和工程特点1.1.1、工程简介本工程为汕头至昆明高速公路贵州境马岭河特大桥第一合同段,全长0.812km,前段为路基、长 116.5 米,后段半座特大桥、长 695.5 米,合同段起点桩号 K11+270,终点桩号为 K12+081.5。主要工程内容有:特大桥 695.5 延米/半座,主跨为 360 米预应力混凝土双塔斜拉桥,全桥组成跨径为:3×50+4×50+155+360+155+4×50+3×50。1.1.2、工程施工环境本标段线路经过地区全部为山区,地形起伏相对较大,一端在山顶,一端在沟谷,给临时设施、施工便道的设置带来一定困难,对施工过程中环境保护要求高。1.1.3、工程特点本标段工程量大,桥墩高,跨度大,技术难度高,必须投入足够的设备和劳力,精心组织安排,确保在有效的工期内完成本合同工程。1.1.4、工程质量目标严格质量责任制,确保省部级优质工程,争创国优!1.1.5、安全目标杜绝因工死亡事故,避开爆破、触电、机械和交通事故!1.1.6、工程重点和难点1)主桥塔墩高 204m(从承台顶算),其施工为工程的重点和难点。2)主桥跨度 360m,其主桥的悬浇和斜拉索的施工为工程的重点和难点。1.1.7、主要工程数量表 主要工程数量表序号工程项目单 位数 量备 注1桥梁孔桩混凝土m367682桥梁下部结构混凝土m3135103桥梁上部结构构混凝土m3307174Ⅰ 级钢筋t5675Ⅱ 级钢筋t54806预应力钢绞线t553.97高强平行钢丝t662.68沥青混凝土m31623.61.2、设备、人员动员周期一旦中标,我们将在接到中标通知书 7 日内,组织包括管理、技术、测量、试验、材料等人员在内的约 100 人的先遣小分队进驻现场,进行交接桩,办理水、电、驻地、签订协议、进行先期测量、开展施工准备工作,同时落实临时用料、地材等的采购工作并与业主、监理工程师、地方政府联系,做好临时设施准备。 设备及人员动员周期表设备动员周期(天)人员动员周期(天)测量仪器3管理人员3试验仪器10测量人员3吊(安)装设备15技术人员3桥梁施工设备15试验人员10材料运输设备15桥梁施工人员7~10混凝土施工设备13路基施工人员7~10路基设备5~10综合施工人员5~101.3、设备、人员、材料运到施工场地现场的方法及措施工程管理人员和部分技术人员乘工程指挥车到达现场,其他人员乘汽车到达施工场地。小型施工设备、急需的周转材料、生活设施等用汽车直接运至施工现场(约 5~7 天);大型施工设备、非急需的料具...
