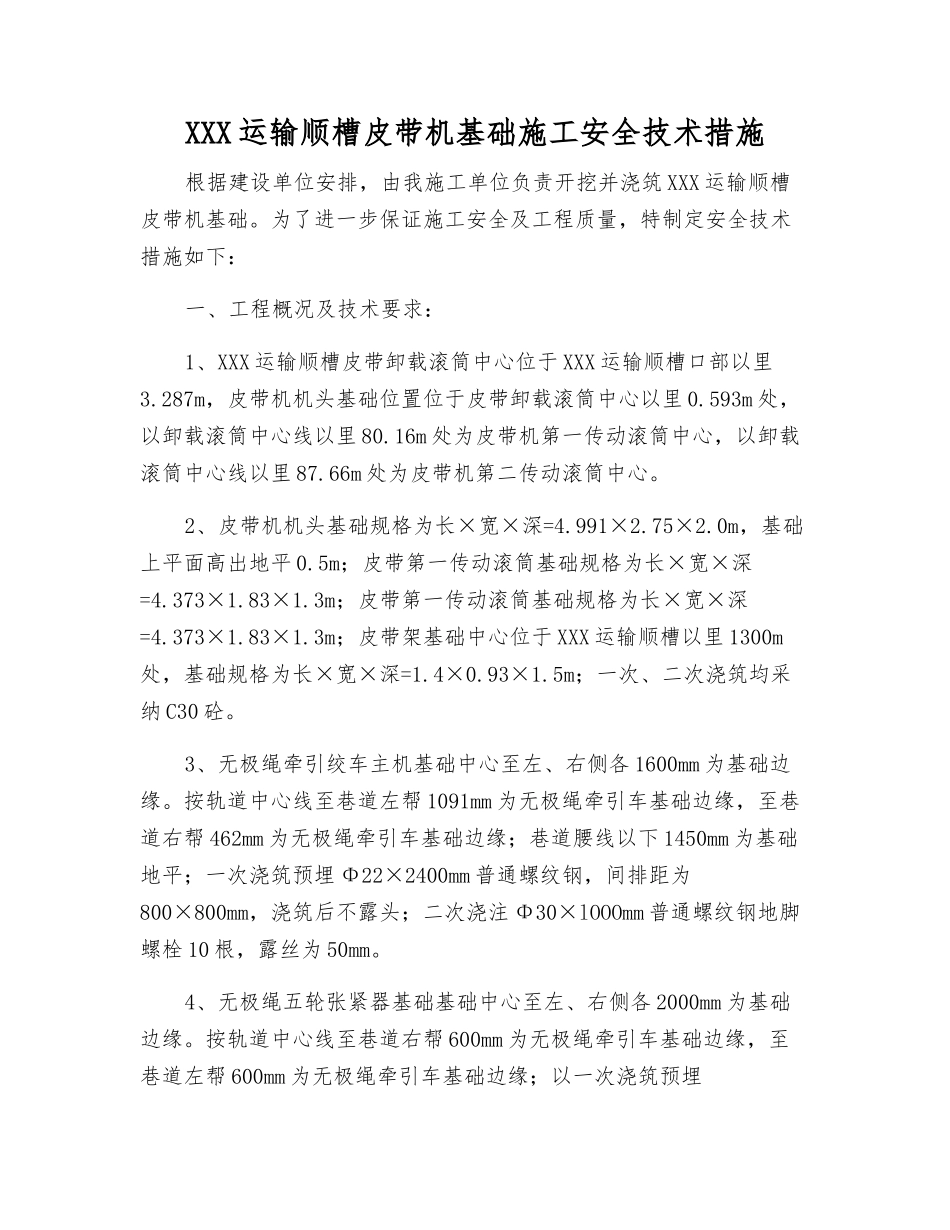

XXX 运输顺槽皮带机基础施工安全技术措施根据建设单位安排,由我施工单位负责开挖并浇筑 XXX 运输顺槽皮带机基础
为了进一步保证施工安全及工程质量,特制定安全技术措施如下:一、工程概况及技术要求:1、XXX 运输顺槽皮带卸载滚筒中心位于 XXX 运输顺槽口部以里3
287m,皮带机机头基础位置位于皮带卸载滚筒中心以里 0
593m 处,以卸载滚筒中心线以里 80
16m 处为皮带机第一传动滚筒中心,以卸载滚筒中心线以里 87
66m 处为皮带机第二传动滚筒中心
2、皮带机机头基础规格为长×宽×深=4
0m,基础上平面高出地平 0
5m;皮带第一传动滚筒基础规格为长×宽×深=4
3m;皮带第一传动滚筒基础规格为长×宽×深=4
3m;皮带架基础中心位于 XXX 运输顺槽以里 1300m处,基础规格为长×宽×深=1
5m;一次、二次浇筑均采纳 C30 砼

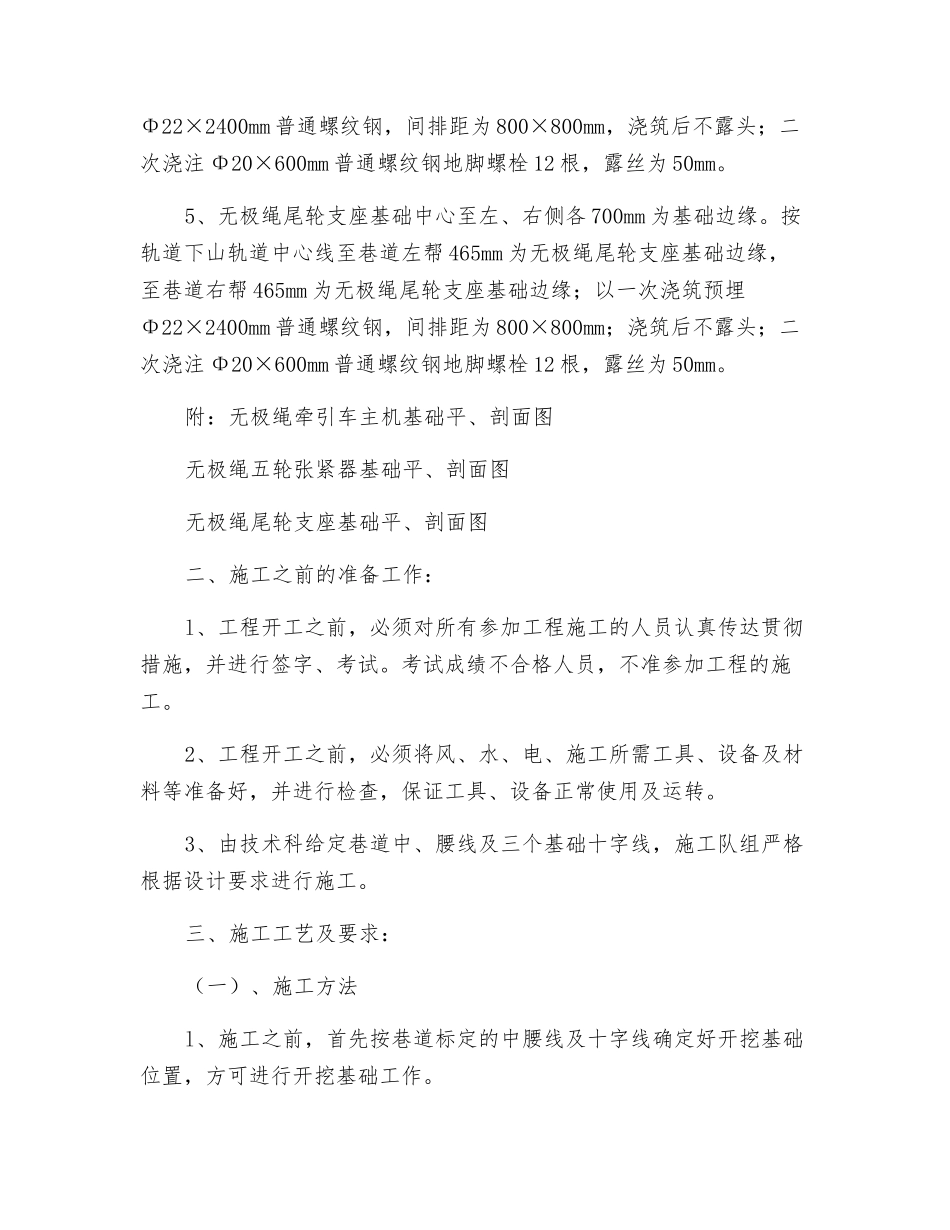

3、无极绳牵引绞车主机基础中心至左、右侧各 1600mm 为基础边缘
按轨道中心线至巷道左帮 1091mm 为无极绳牵引车基础边缘,至巷道右帮 462mm 为无极绳牵引车基础边缘;巷道腰线以下 1450mm 为基础地平;一次浇筑预埋 Φ22×2400mm 普通螺纹钢,间排距为800×800mm,浇筑后不露头;二次浇注 Φ30×lOOOmm 普通螺纹钢地脚螺栓 10 根,露丝为 50mm
4、无极绳五轮张紧器基础基础中心至左、右侧各 2000mm 为基础边缘
按轨道中心线至巷道右帮 600mm 为无极绳牵引车基础边缘,至巷道左帮 600mm 为无极绳牵引车基础边缘;以一次浇筑预埋Φ22×2400mm 普通螺纹钢,间排距为 800×800mm,浇筑后不露头;二次浇注 Φ20×600mm 普通螺纹钢地脚螺栓 12 根,露丝为 50mm

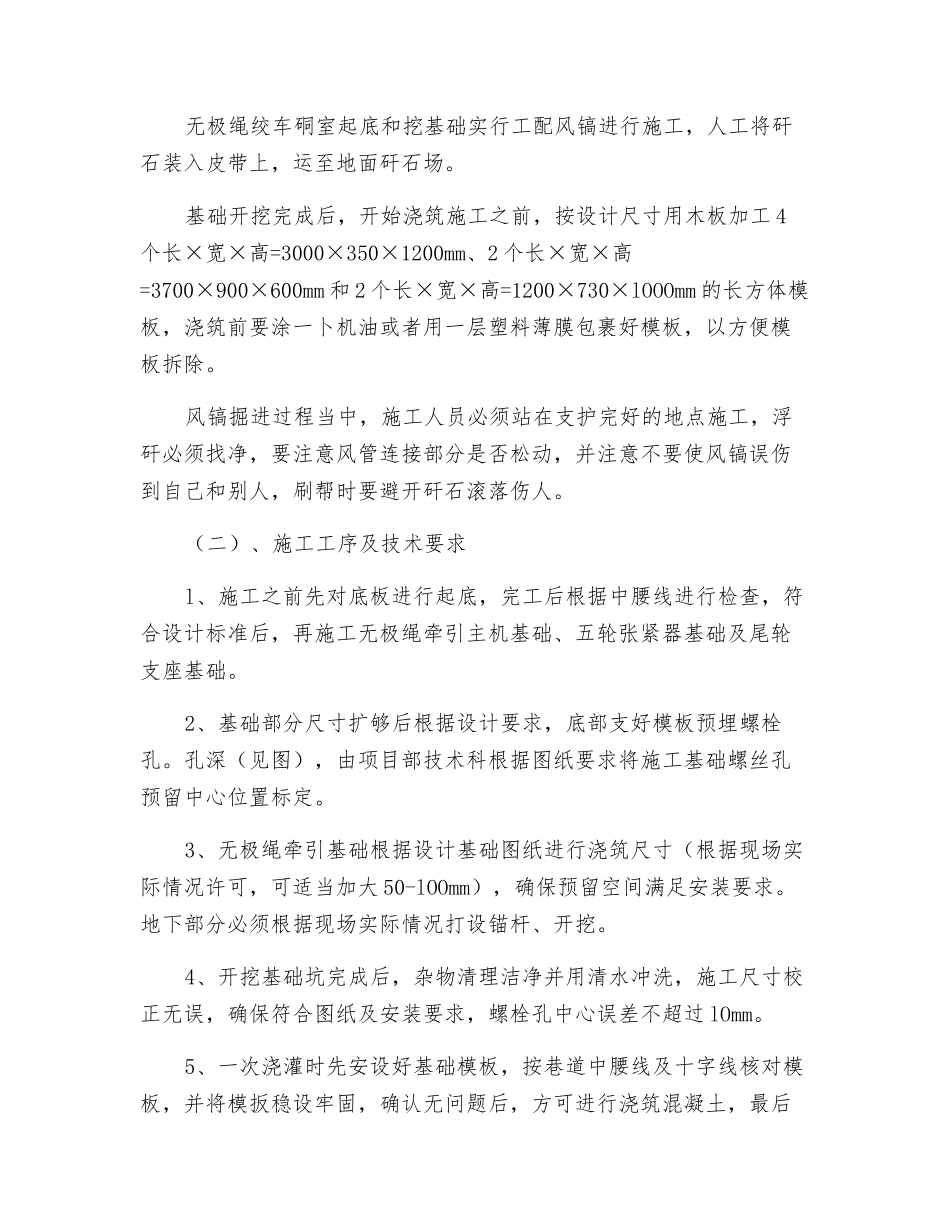

5、无极绳尾轮
