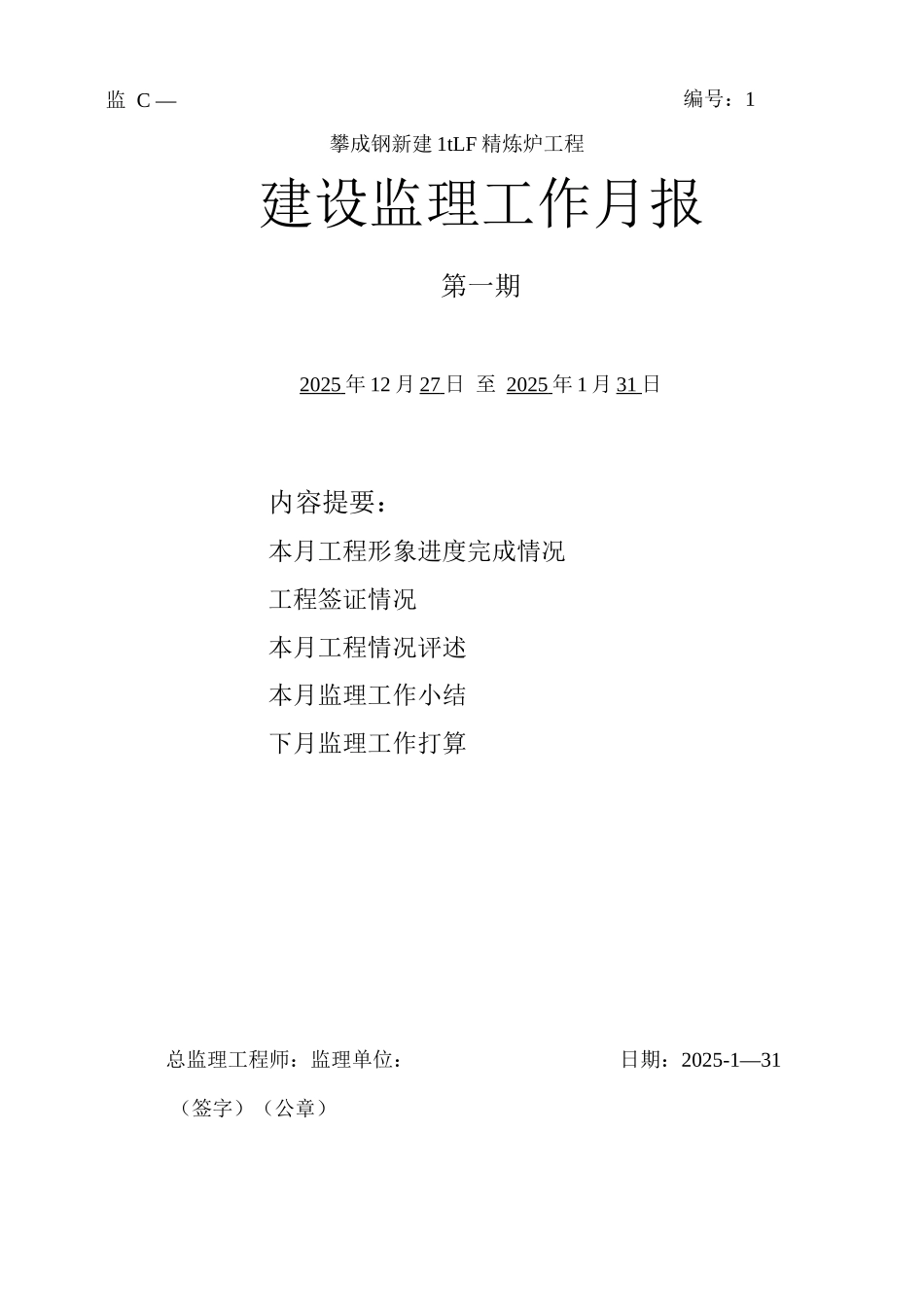

编号:1攀成钢新建 1tLF 精炼炉工程建设监理工作月报第一期2025 年 12 月 27 日 至 2025 年 1 月 31 日内容提要:本月工程形象进度完成情况工程签证情况本月工程情况评述本月监理工作小结下月监理工作打算总监理工程师:监理单位:日期:2025-1—31(签字)(公章)监 C —04四川省建设厅制工程名称攀成钢新建 1tLF 精炼炉工程 设计单位成都攀成钢冶金工程技术有限公司建设单位攀钢集团成都钢钒有限公司施工单位成都攀成钢冶金工程技术有限公司形象进度完成情况计划完成施工准备、测量放线完成,变压器、合金料仓区域土方开挖完、基础施工完,变压器室及平台基础梁施工完成,一层柱施工完成,4
06 米平台柱、梁、板的钢筋模板砼浇筑完,5
6 米平台柱、梁、板的钢筋模板砼浇筑完,7
05 米平台柱、梁、板的钢筋模板砼浇筑完,8
6 米及 14 米平台柱、梁、板的钢筋模板砼浇筑完,轨道区域土方开挖完,轨道基础钢筋模板砼浇筑完,轨道区域的 5
6 米平台柱、梁、板的钢筋模板砼浇筑完
给排水管道进场刷漆防腐施工完
实际完成合金料仓和变压器区域土方开挖完,基础钢筋模板砼浇筑完,4
06 米平台柱、梁、板的钢筋模板砼浇筑完,5
6 米平台柱、梁、板的钢筋模板砼浇筑完,7
05米平台柱、梁、板的钢筋模板砼浇筑未完成
轨道区域土方开挖完,轨道基础钢筋模板砼浇筑完,轨道区域的 5
6 米平台柱、梁、板的钢筋模板完,砼浇筑未完成
给排水管道进场刷漆防腐施工完成 1/2
原因分析1、现场空间狭窄,施工通道较少,吊装运输困难;2、施工方投入的人、财、物不足;3、图纸局部有变更;4、工期紧,施工现场条件复杂,施工与生产交叉,施工及保产难度大;5、施工单位施工技术力量薄弱,有待加强
工程AV 出签证情K的例会纪要专题蜜5 份内容简要监理例会纪要5 份工签程质量 证60 份内容简要1、工序报验资
