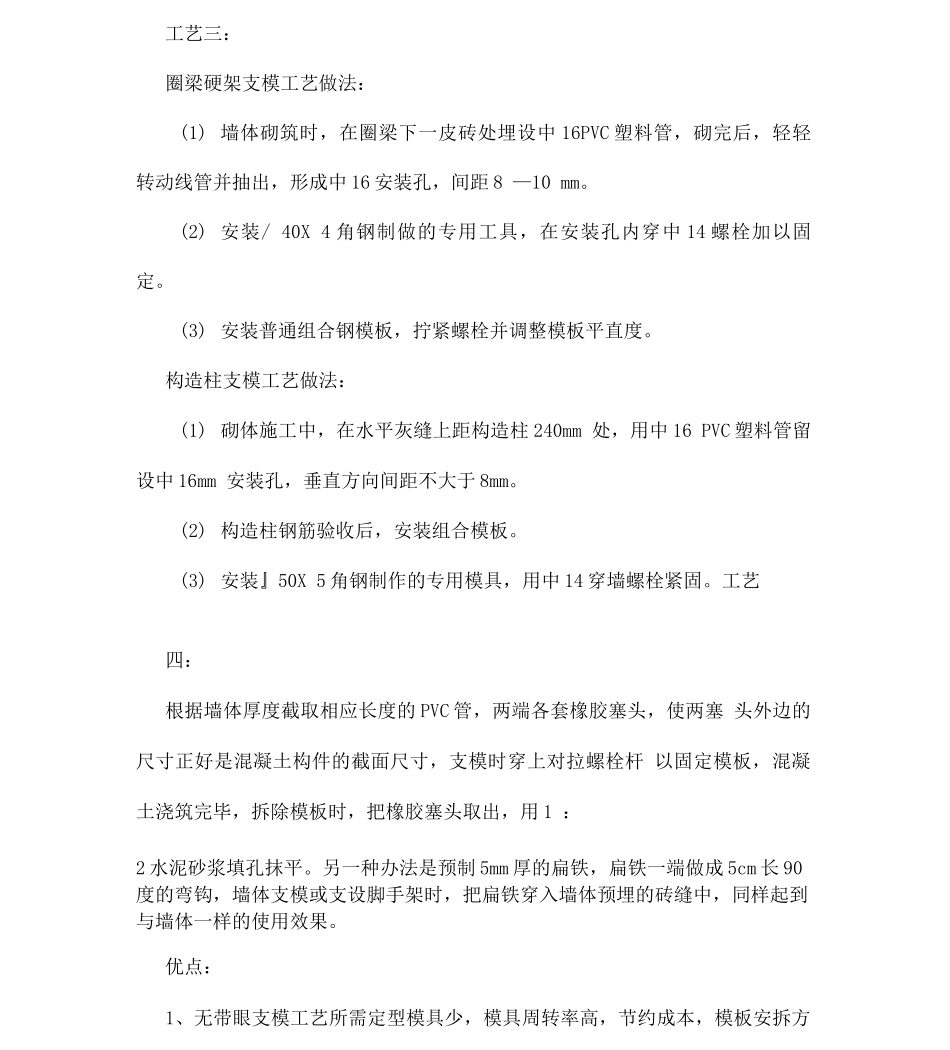

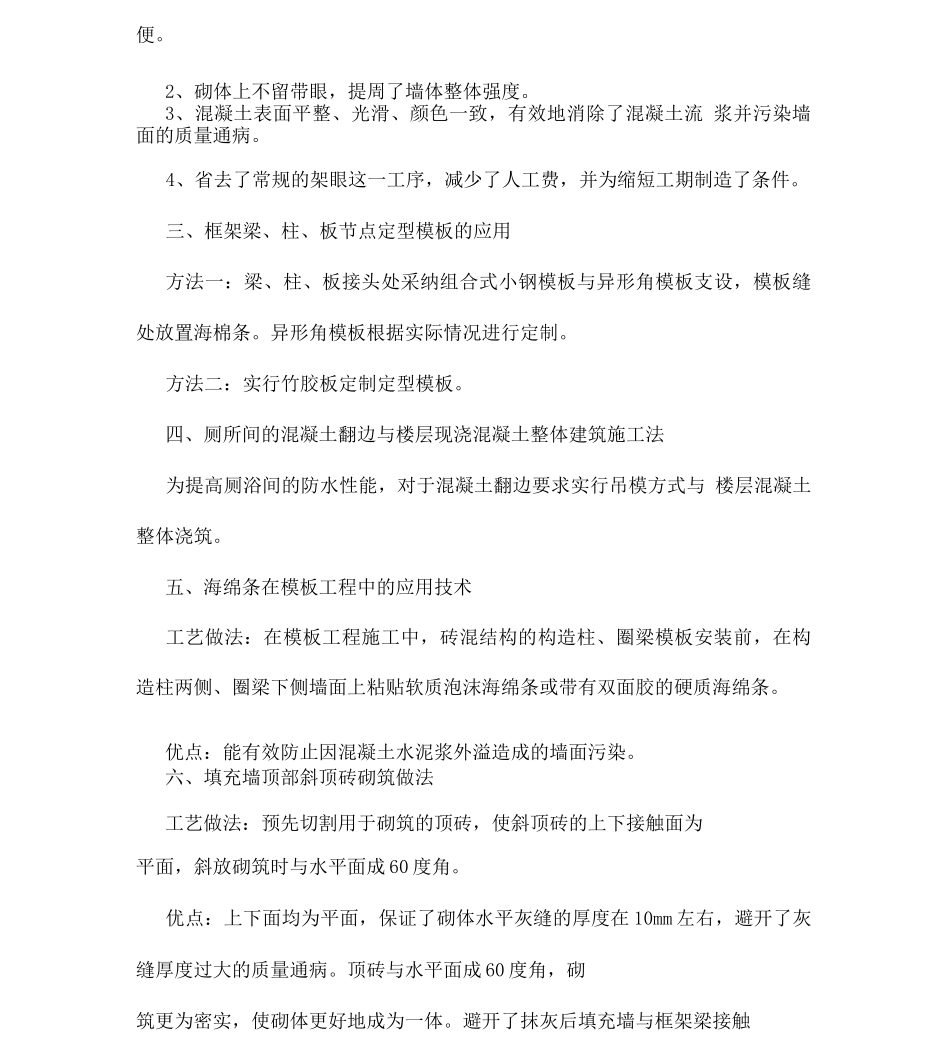

34 种建筑施工新工艺做法一、砌筑墙体无架眼施工工艺做法:先在脚手架钢管横杆端头焊一 T 形扁铁,砌筑高度至搭设点,搭设点要选在竖向灰缝与水平缝交叉处;支脚手架时,横杆端头 T 形扁铁平担在墙上即可,在扁铁放置处可不放砂浆,以便拆装方便
二、构造柱、圈梁无架眼模板支设新工艺工艺一:采纳在“GZ 支模截面内预埋 中 14 对拉螺栓(外穿中 15PVC 塑料 管)用于固定模板,代替砌体中留置的架眼,提高了墙面的整体砌筑效果
具体施工工艺操作:“GZ 模板采纳 12mm 厚整面胶合板,与 3 根 50mnA 80mm 通常木楞为一体,即“ GZW 面使用一块定型模 板
支模时,对拉螺栓在“GZ 截面内预埋,端部外侧每层采纳 4 组 50mnA 80mm 短木方进行锁固,内侧阴角部位采纳 1mmx 10 0mm 通常木方支设
砖混结构二”字形和 L 形转角、T 形转角,均应使用本办法
工艺二:(1)采纳组合定型钢模板,用短钢管和特制穿墙螺栓锁定模板,特制穿墙螺栓用中 12 钢筋一端焊上钢管套或一字形挡头,另一端套幺幺 C(2)砌墙时,按法律规范要求留置的架眼处预埋塑料管,砌完后将塑料管抽出,形成预留孔洞
(3)支模时在预留洞内穿入中 12 特制螺栓,套丝端用螺母上紧即可
工艺三:圈梁硬架支模工艺做法:(1) 墙体砌筑时,在圈梁下一皮砖处埋设中 16PVC 塑料管,砌完后,轻轻转动线管并抽出,形成中 16 安装孔,间距 8 —10 mm
(2) 安装/ 40X 4 角钢制做的专用工具,在安装孔内穿中 14 螺栓加以固定
(3) 安装普通组合钢模板,拧紧螺栓并调整模板平直度
构造柱支模工艺做法:(1) 砌体施工中,在水平灰缝上距构造柱 240mm 处,用中 16 PVC 塑料管留设中 16mm 安装孔,垂直方向间距不大于 8mm
(2) 构造柱钢筋验收后,安装组合模板
(3) 安装』5
