35KV 室开关柜停电检测、修理安全技术措施为了进一步保证我矿供电系统安全稳定运转,根据检测、修理计划的安排,将于本月对地面变电所各 35kV 开关柜进行检测、修理,为了进一步保证检测、修理工作能够安全顺利完成,特编制此安全措施
一、工作时间:2025 年 6 月 25 日—2025 年 6 月 30 日二、施工负责人:安全负责人:施工人员: 高压班全体人员三、检测、修理项目1、检查 35kV 穿墙绝缘子
2、清除母排、绝缘子、互感器等元件上的积尘
3、紧固各部位螺栓
4、检查隔离插头、插座
四、检测、修理准备工作1、提前至淮北电力调度审批检测、修理申请
2、提前一周在矿调度会审批停电报告,要求检测、修理期间,风井、各采区变电所及掘进头局扇设专人看管
3、提前一周填写、审核工作票、操作票
4、准备好经检验合格的绝缘靴、绝缘手套、安全帽、35kV 验电器、放电棒、三相短路接地线等高压绝缘用具,保险带、铝合金梯,导电膏、毛刷、套筒扳手及个人工具
五、检测、修理步骤分段进行检测、修理,35kV 的 525 线路(一路进线)停电时,检测、修理 35kVⅠ 段母线,35kV 的 524 线路(二路进线)停电时,检测、修理 35kVⅡ 段母线
(一)检测、修理 35kVⅡ 段母线1、确认我矿在用线路为 525 线路
2、将 2#主变负荷转到 1#主变供电并将 35KV 各柜内手车拉出
操作步骤如下:(1)停动态无功补偿装置开关
(2)合 6KV 母联 602 开关
(3)停 2#主变低压侧 608 开关,并将手车摇出到实验位置
(4)停 2#主变高压侧 502 开关,并将手车拉出
(5)停 35KV 母联 500 开关,并将手车拉出
(6)停 35KV 进线Ⅱ路 524 开关,并将手车拉出
(7)将 35KVⅡ 段 PT 手车拉出
(8)将 35KVⅡ 段所用变手车拉出

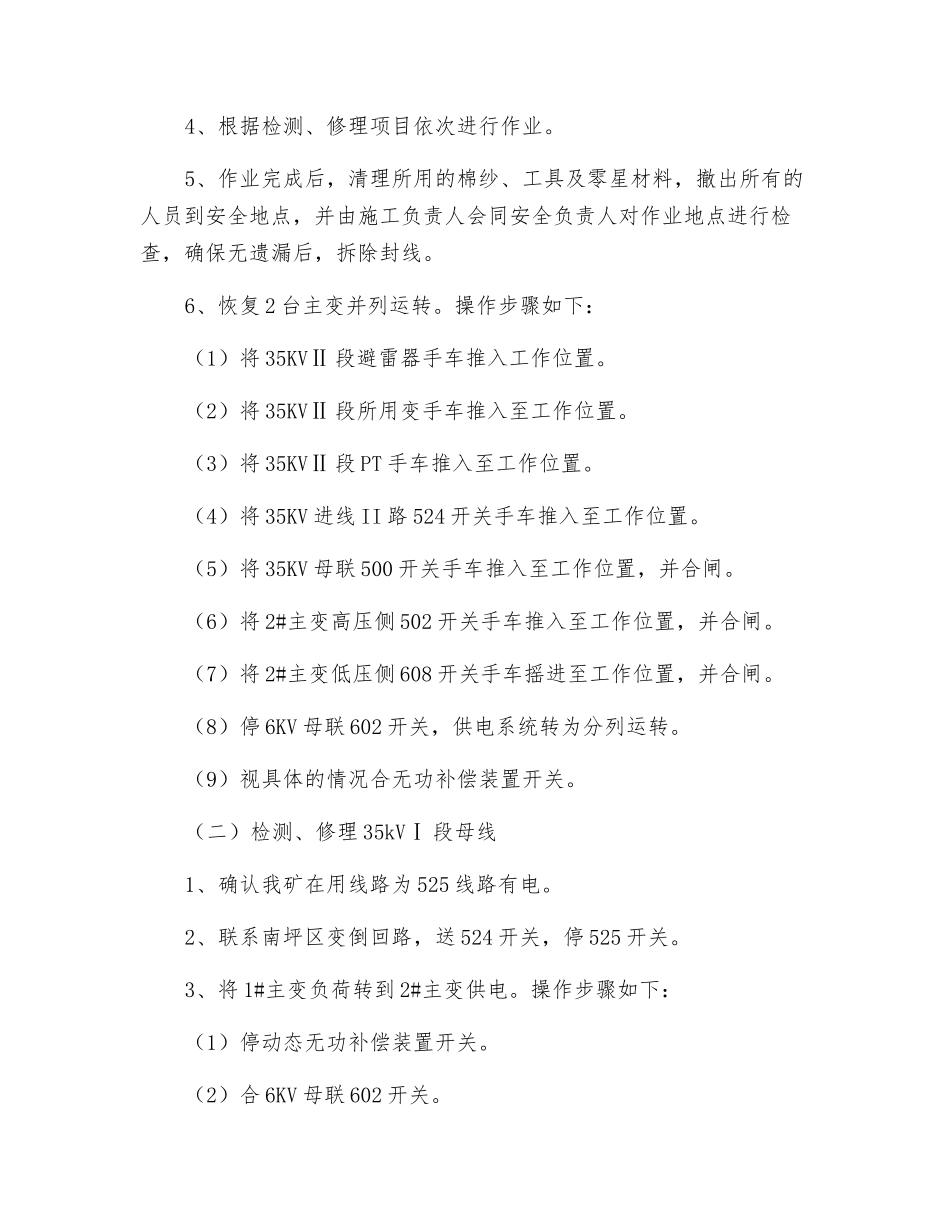

(9)将 35
