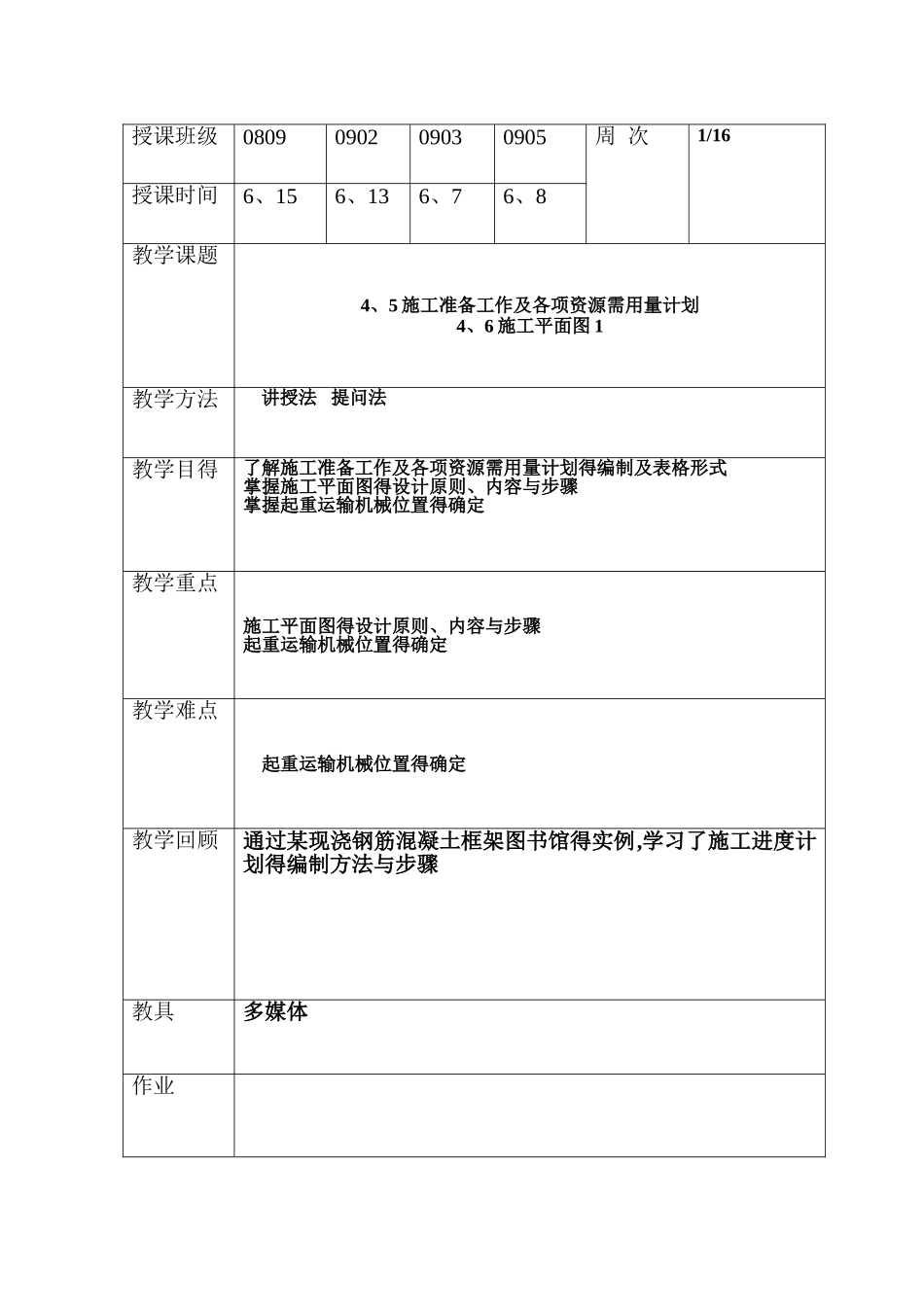

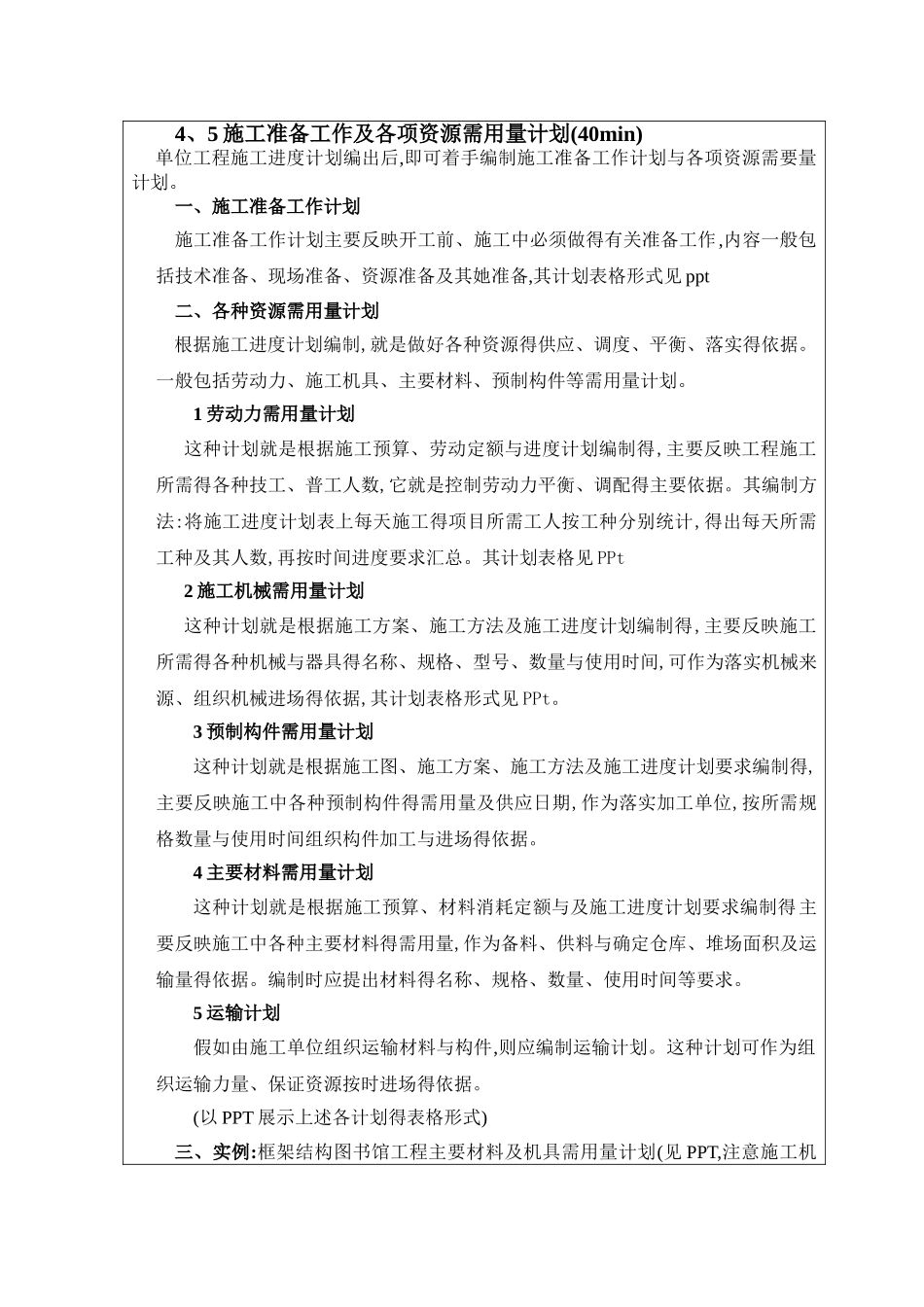

授课班级0809090209030905周 次1/16授课时间6、156、136、76、8教学课题4、5 施工准备工作及各项资源需用量计划4、6 施工平面图 1教学方法讲授法 提问法 教学目得了解施工准备工作及各项资源需用量计划得编制及表格形式掌握施工平面图得设计原则、内容与步骤掌握起重运输机械位置得确定教学重点施工平面图得设计原则、内容与步骤起重运输机械位置得确定教学难点起重运输机械位置得确定教学回顾通过某现浇钢筋混凝土框架图书馆得实例,学习了施工进度计划得编制方法与步骤教具多媒体作业4、5 施工准备工作及各项资源需用量计划一、施工准备工作计划二、各种资源需用量计划1 劳动力需用量计划2 施工机械需用量计划3 预制构件需用量计划4 主要材料需用量计划5 运输计划三、实例 4、6 施工平面图 一、施工平面图得设计内容与依据 1 设计内容 2 设计依据 二、施工平面图得设计原则与步骤 三、起重运输机械位置得确定 1 塔吊得布置2 龙门架得布置3 自行式起重机教学过程:【导入课题】复习提问法(5min)1 工程概况得主要内容工程特点;施工特点;地点特征;施工条件。2 施工方案得选择包括?确定施工程序;确定施工起点与流向;确定施工顺序;施工方法与施工机械得选择。3 施工进度计划得编制方法与步骤:划分施工项目;划分施工段;计算工程量;套用施工定额;确定劳动量与机械台班量;计算施工项目工作持续时间;检查与调整。【新课】(75min)4、5 施工准备工作及各项资源需用量计划(40min) 单位工程施工进度计划编出后,即可着手编制施工准备工作计划与各项资源需要量计划。一、施工准备工作计划施工准备工作计划主要反映开工前、施工中必须做得有关准备工作,内容一般包括技术准备、现场准备、资源准备及其她准备,其计划表格形式见 ppt二、各种资源需用量计划根据施工进度计划编制,就是做好各种资源得供应、调度、平衡、落实得依据。一般包括劳动力、施工机具、主要材料、预制构件等需用量计划。1 劳动力需用量计划这种计划就是根据施工预算、劳动定额与进度计划编制得,主要反映工程施工所需得各种技工、普工人数,它就是控制劳动力平衡、调配得主要依据。其编制方法:将施工进度计划表上每天施工得项目所需工人按工种分别统计,得出每天所需工种及其人数,再按时间进度要求汇总。其计划表格见 PPt2 施工机械需用量计划这种计划就是根据施工方案、施工方法及施工进度计划编制得,主要反映施工所需得各种机械与器具得名称、规格、型号、数量...
