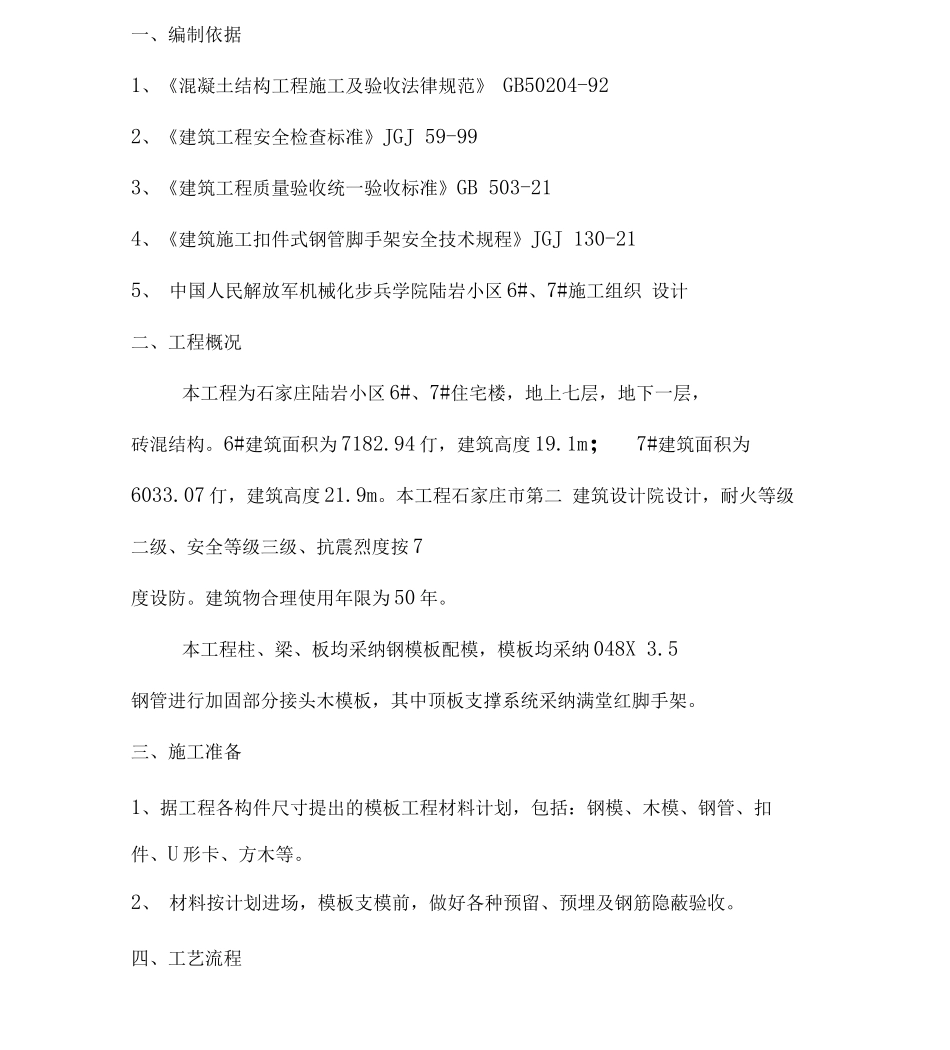

一、编制依据1、《混凝土结构工程施工及验收法律规范》 GB50204-922、《建筑工程安全检查标准》JGJ 59-993、《建筑工程质量验收统一验收标准》GB 503-214、《建筑施工扣件式钢管脚手架安全技术规程》JGJ 130-215、 中国人民解放军机械化步兵学院陆岩小区 6#、7#施工组织 设计二、工程概况本工程为石家庄陆岩小区 6#、7#住宅楼,地上七层,地下一层,砖混结构
6#建筑面积为 7182
94 仃,建筑高度 19
1m; 7#建筑面积为6033
07 仃,建筑高度 21
本工程石家庄市第二 建筑设计院设计,耐火等级二级、安全等级三级、抗震烈度按 7度设防
建筑物合理使用年限为 50 年
本工程柱、梁、板均采纳钢模板配模,模板均采纳 048X 3
5钢管进行加固部分接头木模板,其中顶板支撑系统采纳满堂红脚手架
三、施工准备1、据工程各构件尺寸提出的模板工程材料计划,包括:钢模、木模、钢管、扣件、U 形卡、方木等
2、 材料按计划进场,模板支模前,做好各种预留、预埋及钢筋隐蔽验收

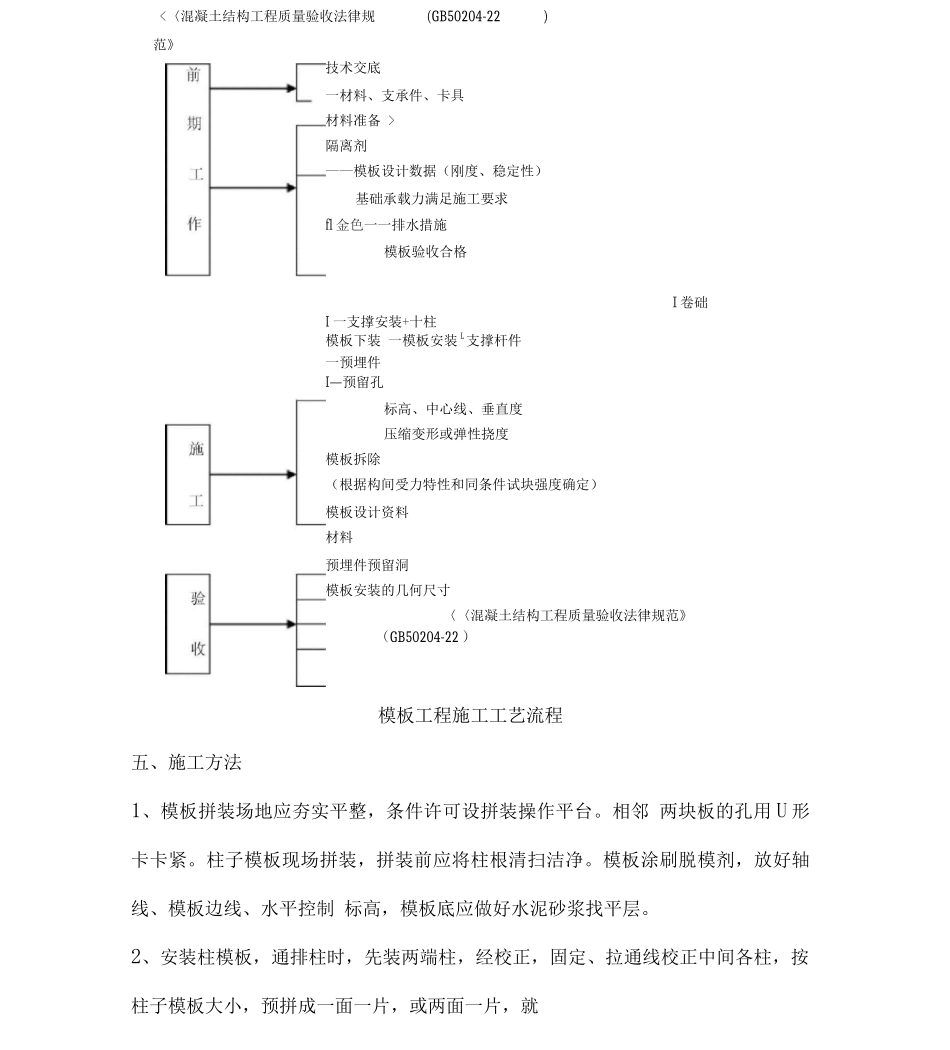

四、工艺流程技术交底一材料、支承件、卡具材料准备 >隔离剂——模板设计数据(刚度、稳定性)基础承载力满足施工要求fl 金色一一排水措施模板验收合格I 一支撑安装+十柱模板下装 一模板安装 L支撑杆件一预埋件I—预留孔标高、中心线、垂直度压缩变形或弹性挠度模板拆除(根据构间受力特性和同条件试块强度确定)模板设计资料材料预埋件预留洞模板安装的几何尺寸〈〈混凝土结构工程质量验收法律规范》(GB50204-22 )模板工程施工工艺流程五、施工方法1、模板拼装场地应夯实平整,条件许可设拼装操作平台
相邻 两块板的孔用 U 形卡卡紧
柱子模板现场拼装,拼装前应将柱根清扫洁净
模板涂刷脱模剂,放好轴线、模板边线、水平控制 标高,模板底应做好水泥砂浆找平层
2、安装柱模板,通排柱时,先装
