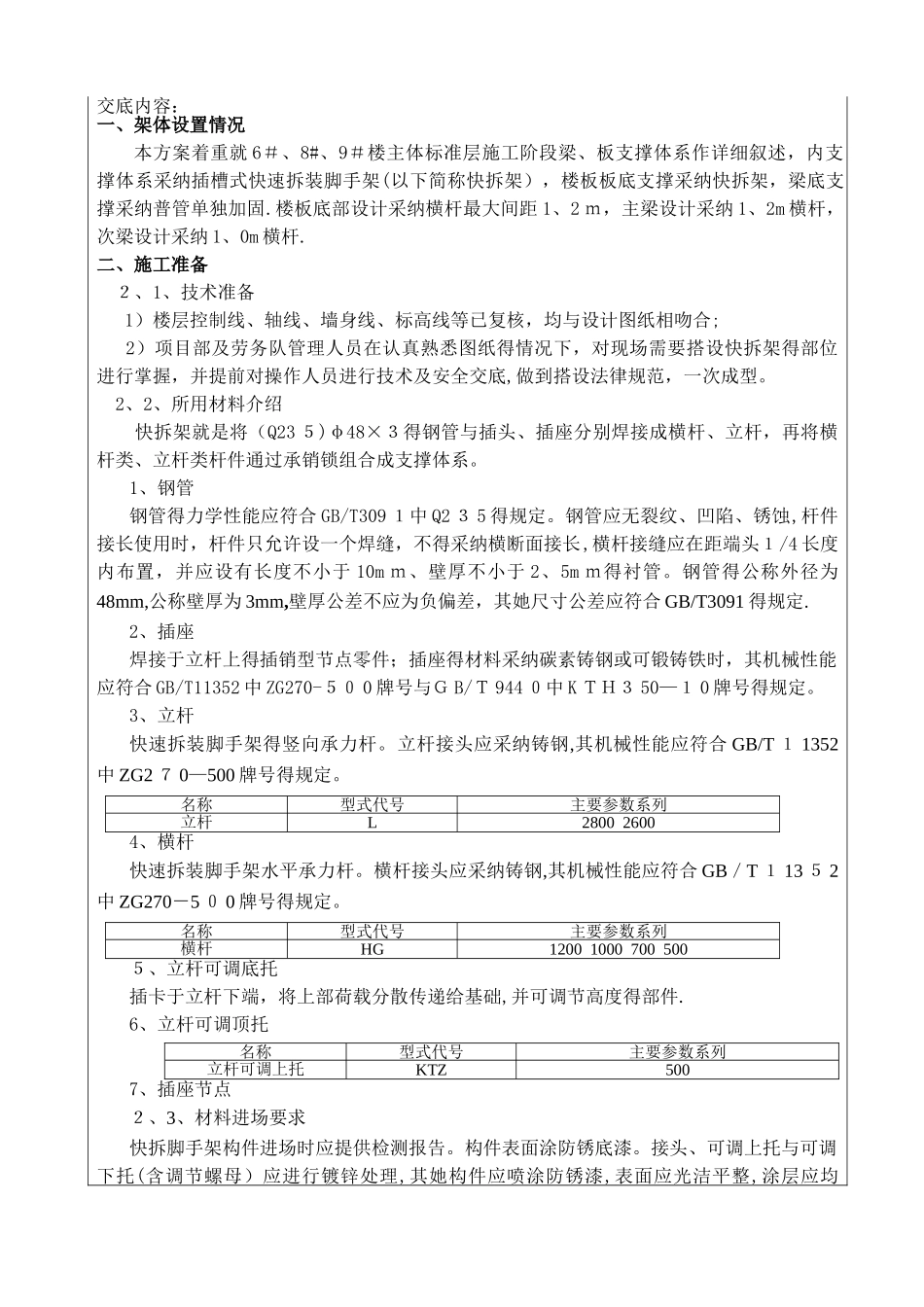

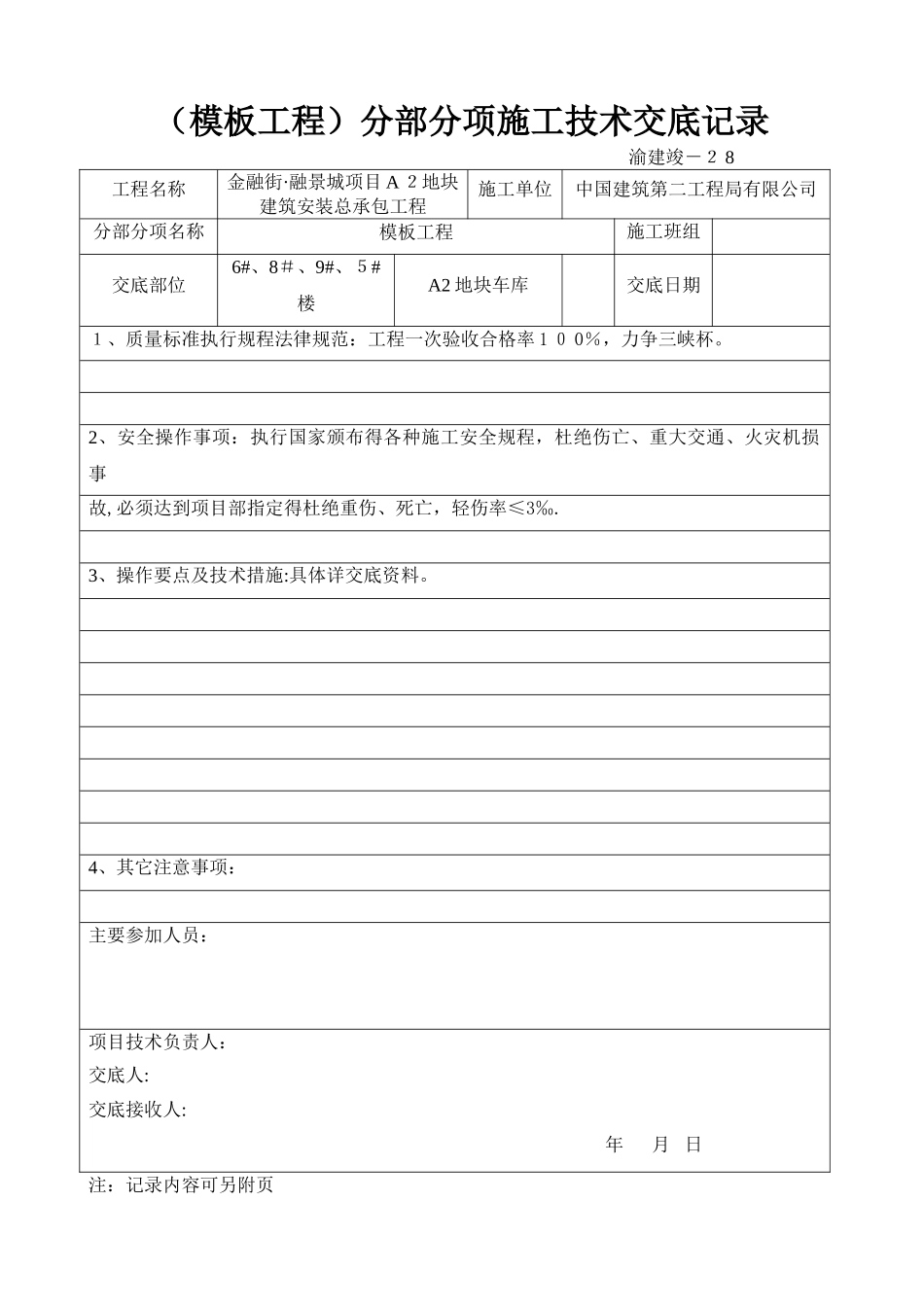

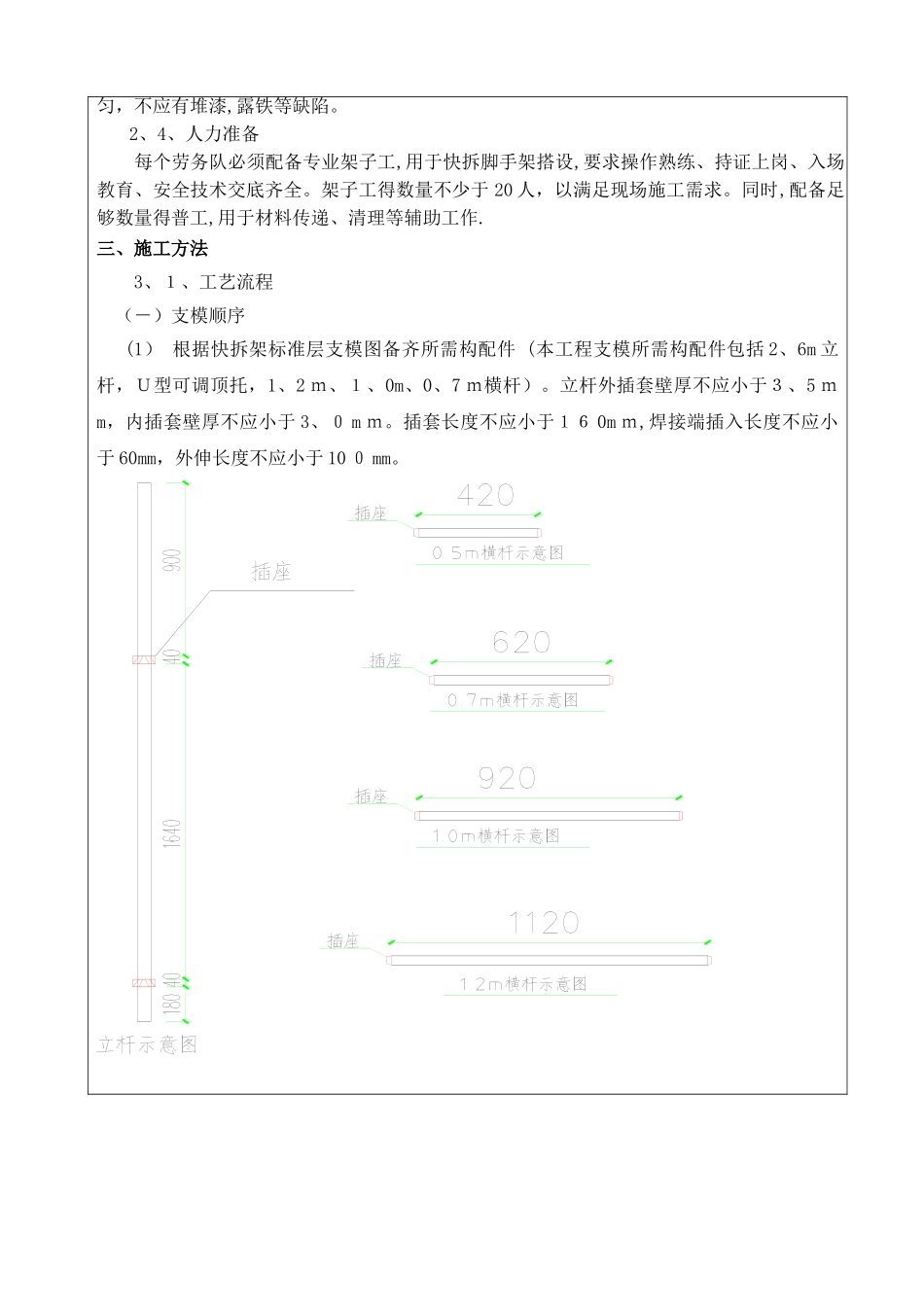

(模板工程)分部分项施工技术交底记录 渝建竣-2 8工程名称金融街·融景城项目 A 2地块建筑安装总承包工程施工单位中国建筑第二工程局有限公司分部分项名称模板工程施工班组交底部位6#、8#、9#、5#楼A2 地块车库交底日期1、质量标准执行规程法律规范:工程一次验收合格率 1 0 0%,力争三峡杯。2、安全操作事项:执行国家颁布得各种施工安全规程,杜绝伤亡、重大交通、火灾机损事故,必须达到项目部指定得杜绝重伤、死亡,轻伤率≤3‰.3、操作要点及技术措施:具体详交底资料。4、其它注意事项:主要参加人员:项目技术负责人:交底人:交底接收人: 年 月 日注:记录内容可另附页交底内容:一、架体设置情况本方案着重就 6#、8#、9#楼主体标准层施工阶段梁、板支撑体系作详细叙述,内支撑体系采纳插槽式快速拆装脚手架(以下简称快拆架),楼板板底支撑采纳快拆架,梁底支撑采纳普管单独加固.楼板底部设计采纳横杆最大间距 1、2 m,主梁设计采纳 1、2m 横杆,次梁设计采纳 1、0m 横杆.二、施工准备2、1、技术准备 1)楼层控制线、轴线、墙身线、标高线等已复核,均与设计图纸相吻合; 2)项目部及劳务队管理人员在认真熟悉图纸得情况下,对现场需要搭设快拆架得部位进行掌握,并提前对操作人员进行技术及安全交底,做到搭设法律规范,一次成型。2、2、所用材料介绍 快拆架就是将(Q23 5)φ48×3得钢管与插头、插座分别焊接成横杆、立杆,再将横杆类、立杆类杆件通过承销锁组合成支撑体系。1、钢管钢管得力学性能应符合 GB/T309 1中 Q2 3 5 得规定。钢管应无裂纹、凹陷、锈蚀,杆件接长使用时,杆件只允许设一个焊缝,不得采纳横断面接长,横杆接缝应在距端头1/4 长度内布置,并应设有长度不小于 10m m、壁厚不小于 2、5m m得衬管。钢管得公称外径为48mm,公称壁厚为 3mm,壁厚公差不应为负偏差,其她尺寸公差应符合 GB/T3091 得规定.2、插座焊接于立杆上得插销型节点零件;插座得材料采纳碳素铸钢或可锻铸铁时,其机械性能应符合 GB/T11352 中 ZG270-50 0 牌号与G B/T 944 0中 K TH3 50—1 0 牌号得规定。3、立杆快速拆装脚手架得竖向承力杆。立杆接头应采纳铸钢,其机械性能应符合 GB/T 1 1352中 ZG2 7 0—500 牌号得规定。名称型式代号主要参数系列立杆L2800 2600 4、横杆快速拆装脚手架水平承力杆。横杆接头应采纳铸钢,其机械性能应符合 GB/T 1 13 5 2中...
