CFG 桩地基处理工程施工组织方案编写:审核:审定:施工单位:十一公司二

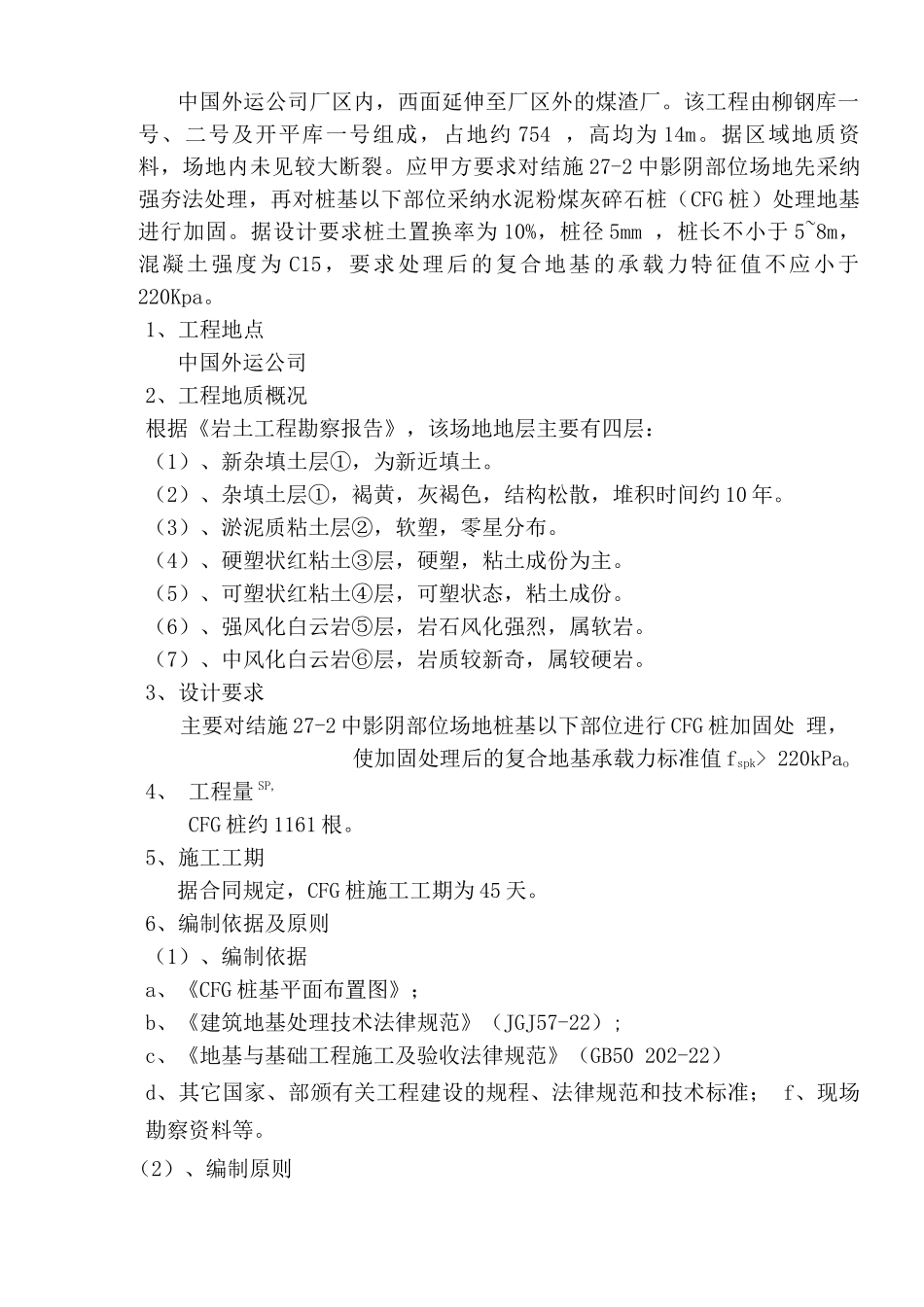

一 O 年十月十七日一、概况中国外运公司厂区内,西面延伸至厂区外的煤渣厂
该工程由柳钢库一 号、二号及开平库一号组成,占地约 754 ,高均为 14m
据区域地质资 料,场地内未见较大断裂
应甲方要求对结施 27-2 中影阴部位场地先采纳 强夯法处理,再对桩基以下部位采纳水泥粉煤灰碎石桩(CFG 桩)处理地基 进行加固
据设计要求桩土置换率为 10%,桩径 5mm ,桩长不小于 5~8m, 混凝土强度为 C15,要求处理后的复合地基的承载力特征值不应小于 220Kpa
1、工程地点中国外运公司2、工程地质概况根据《岩土工程勘察报告》,该场地地层主要有四层:(1)、新杂填土层①,为新近填土
(2)、杂填土层①,褐黄,灰褐色,结构松散,堆积时间约 10 年
(3)、淤泥质粘土层②,软塑,零星分布
(4)、硬塑状红粘土③层,硬塑,粘土成份为主
(5)、可塑状红粘土④层,可塑状态,粘土成份
(6)、强风化白云岩⑤层,岩石风化强烈,属软岩
(7)、中风化白云岩⑥层,岩质较新奇,属较硬岩
3、设计要求主要对结施 27-2 中影阴部位场地桩基以下部位进行 CFG 桩加固处 理,使加固处理后的复合地基承载力标准值 fspk> 220kPao4、 工程量 SP,CFG 桩约 1161 根
5、施工工期据合同规定,CFG 桩施工工期为 45 天
6、编制依据及原则(1)、编制依据a、《CFG 桩基平面布置图》;b、《建筑地基处理技术法律规范》(JGJ57-22);c、《地基与基础工程施工及验收法律规范》(GB50 202-22)d、其它国家、部颁有关工程建设的规程、法律规范和技术标准; f、现场勘察资料等

(2)、编制原则a、严格遵守设计、施工法律规范、规程及施工图纸等有关技术文件;b、坚持先进性、科学性、经济合理性与实
