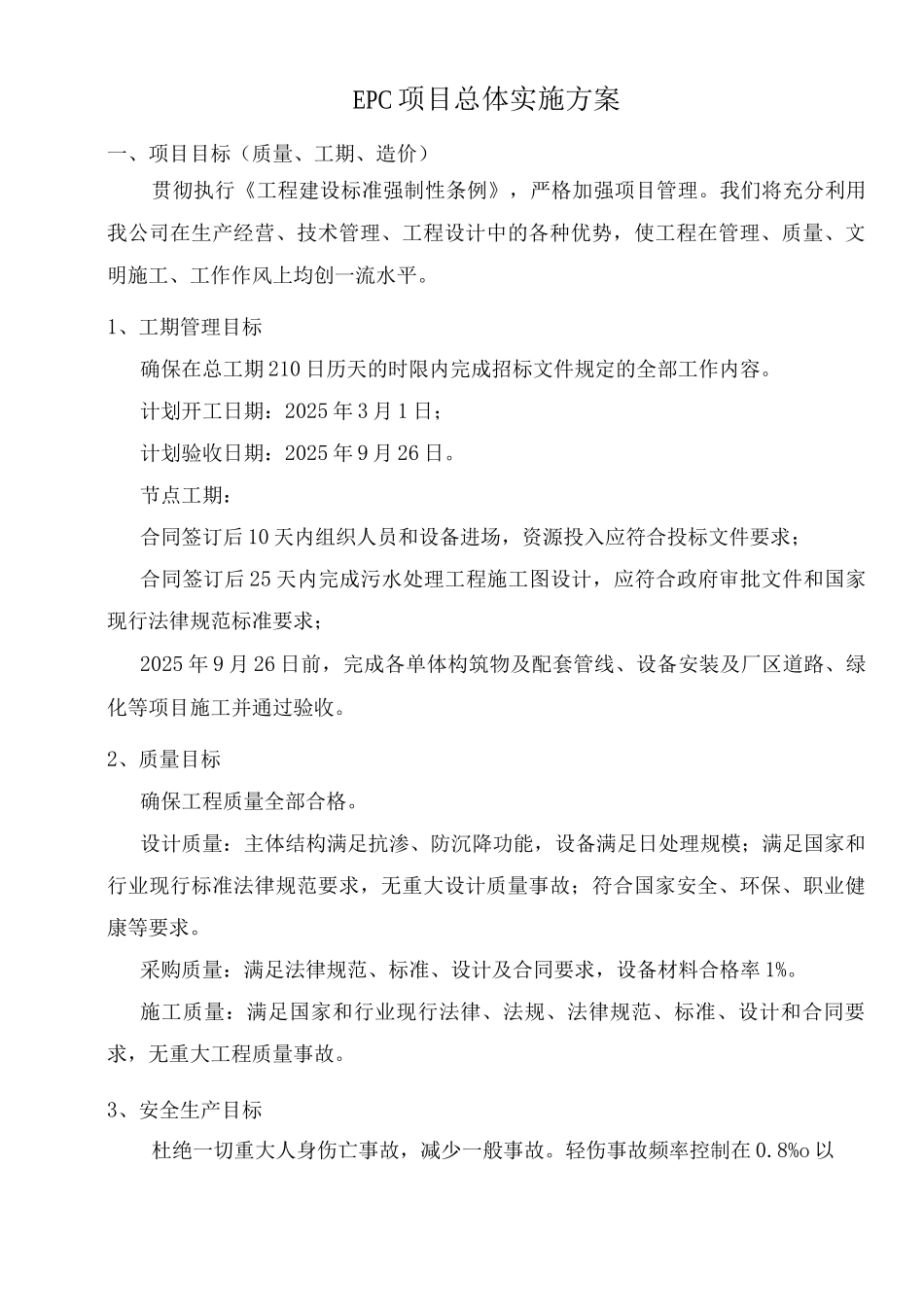

EPC 项目总体实施方案一、项目目标(质量、工期、造价)贯彻执行《工程建设标准强制性条例》,严格加强项目管理
我们将充分利用我公司在生产经营、技术管理、工程设计中的各种优势,使工程在管理、质量、文明施工、工作作风上均创一流水平
1、工期管理目标确保在总工期 210 日历天的时限内完成招标文件规定的全部工作内容
计划开工日期:2025 年 3 月 1 日;计划验收日期:2025 年 9 月 26 日
节点工期:合同签订后 10 天内组织人员和设备进场,资源投入应符合投标文件要求;合同签订后 25 天内完成污水处理工程施工图设计,应符合政府审批文件和国家现行法律规范标准要求;2025 年 9 月 26 日前,完成各单体构筑物及配套管线、设备安装及厂区道路、绿化等项目施工并通过验收
2、质量目标确保工程质量全部合格
设计质量:主体结构满足抗渗、防沉降功能,设备满足日处理规模;满足国家和行业现行标准法律规范要求,无重大设计质量事故;符合国家安全、环保、职业健康等要求
采购质量:满足法律规范、标准、设计及合同要求,设备材料合格率 1%
施工质量:满足国家和行业现行法律、法规、法律规范、标准、设计和合同要求,无重大工程质量事故
3、安全生产目标杜绝一切重大人身伤亡事故,减少一般事故
轻伤事故频率控制在 0
8%o 以内
4、文明施工目标争创安徽省安全生产文明施工场地
5、造价控制目标严格根据我公司投标报价完成合同工作内容

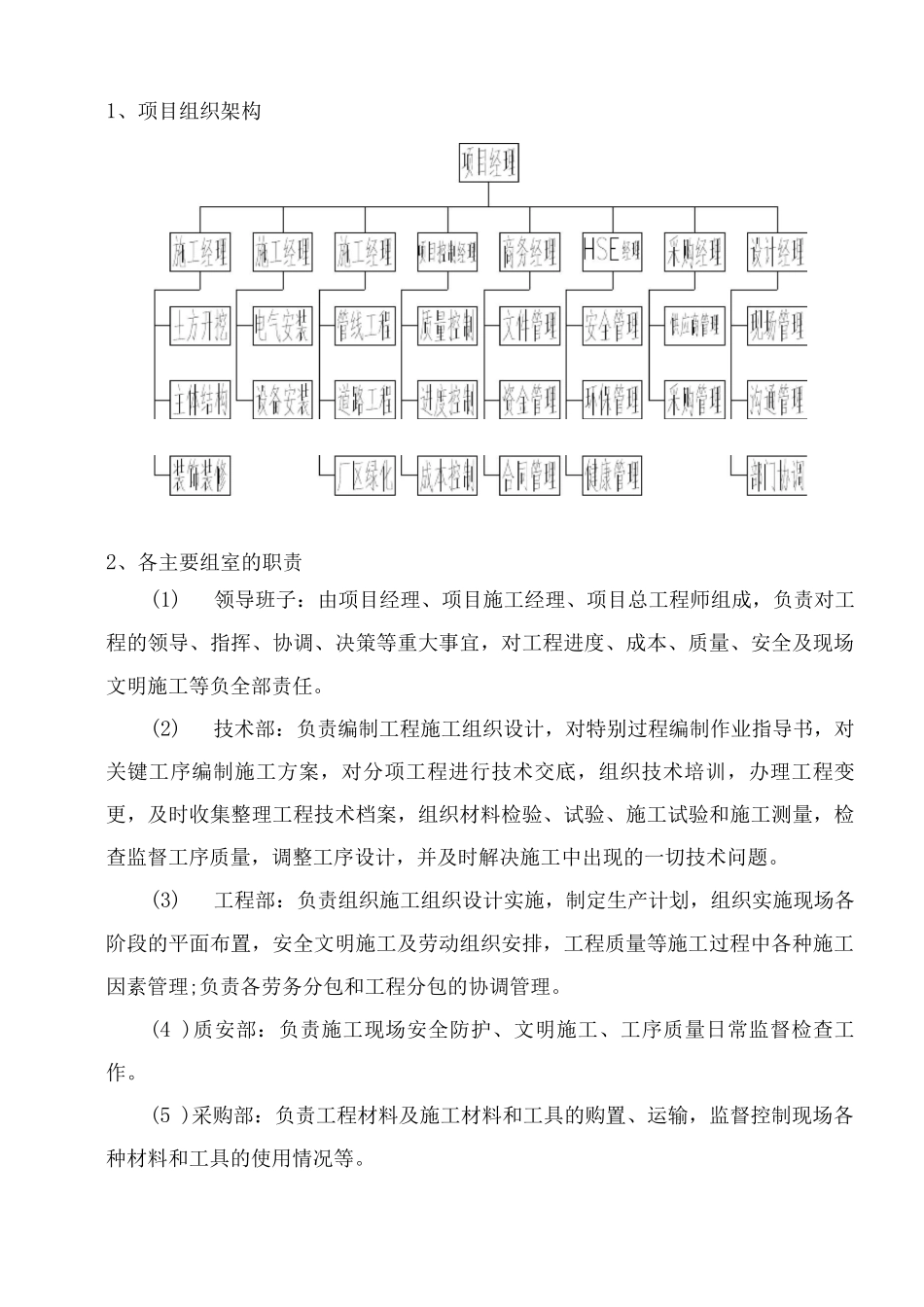

二、项目实施组织形式为“优质、高速、安全”承建好本工程,公司将调派具有丰富项目管理及工程设计、施工经验的工程技术人员和管理人员,组成强有力的项目经理部,实行项目经理负责制,具有丰富施工管理经验的国家一级建筑师担任本工程的项目经理,全权全面履行对业主的承诺和工程施工合同
同时,公司将全力以赴保证满足项目经理在施工中所需的人、财、物等方面的各种需求
项目总工选派具有较高技
