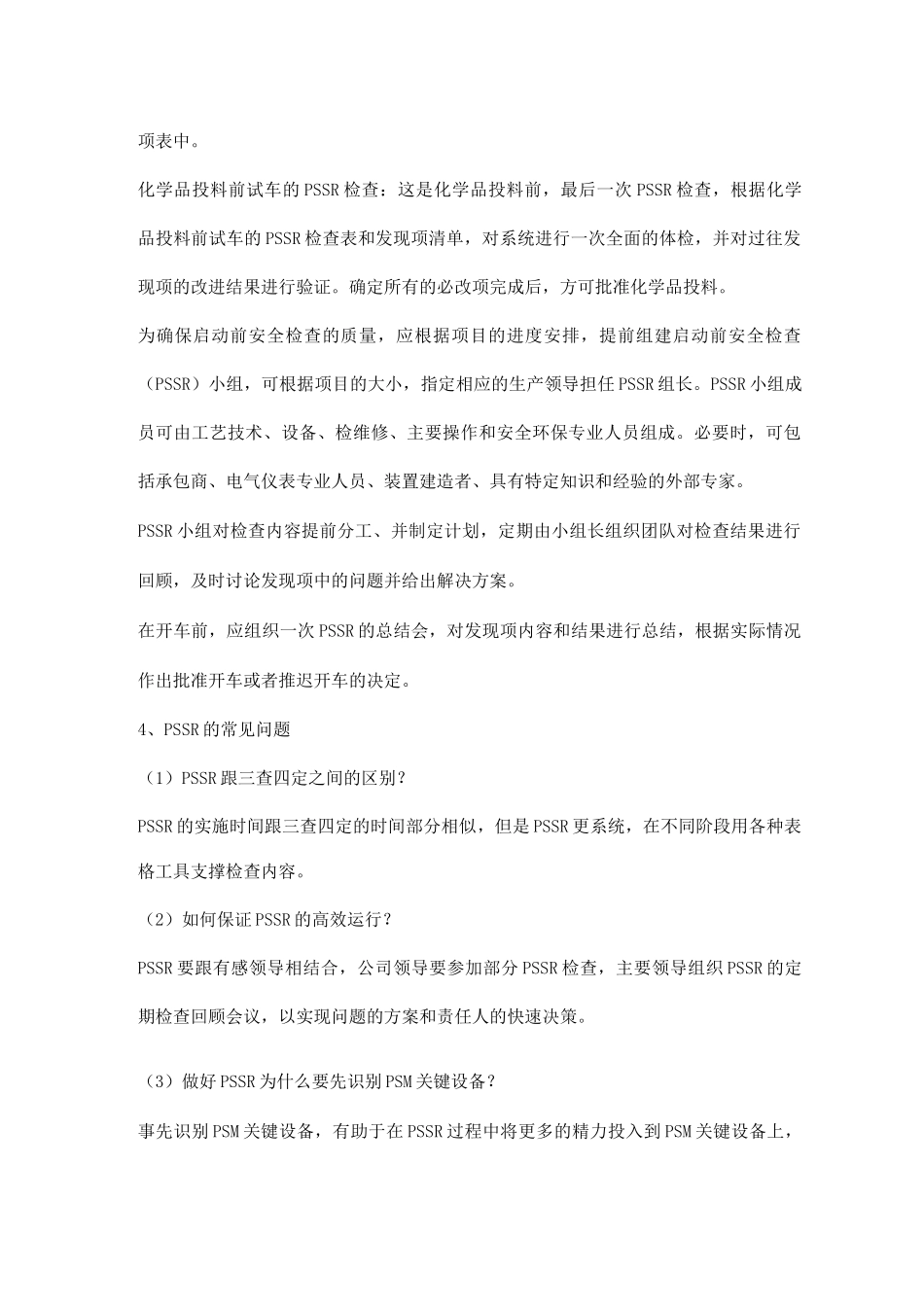

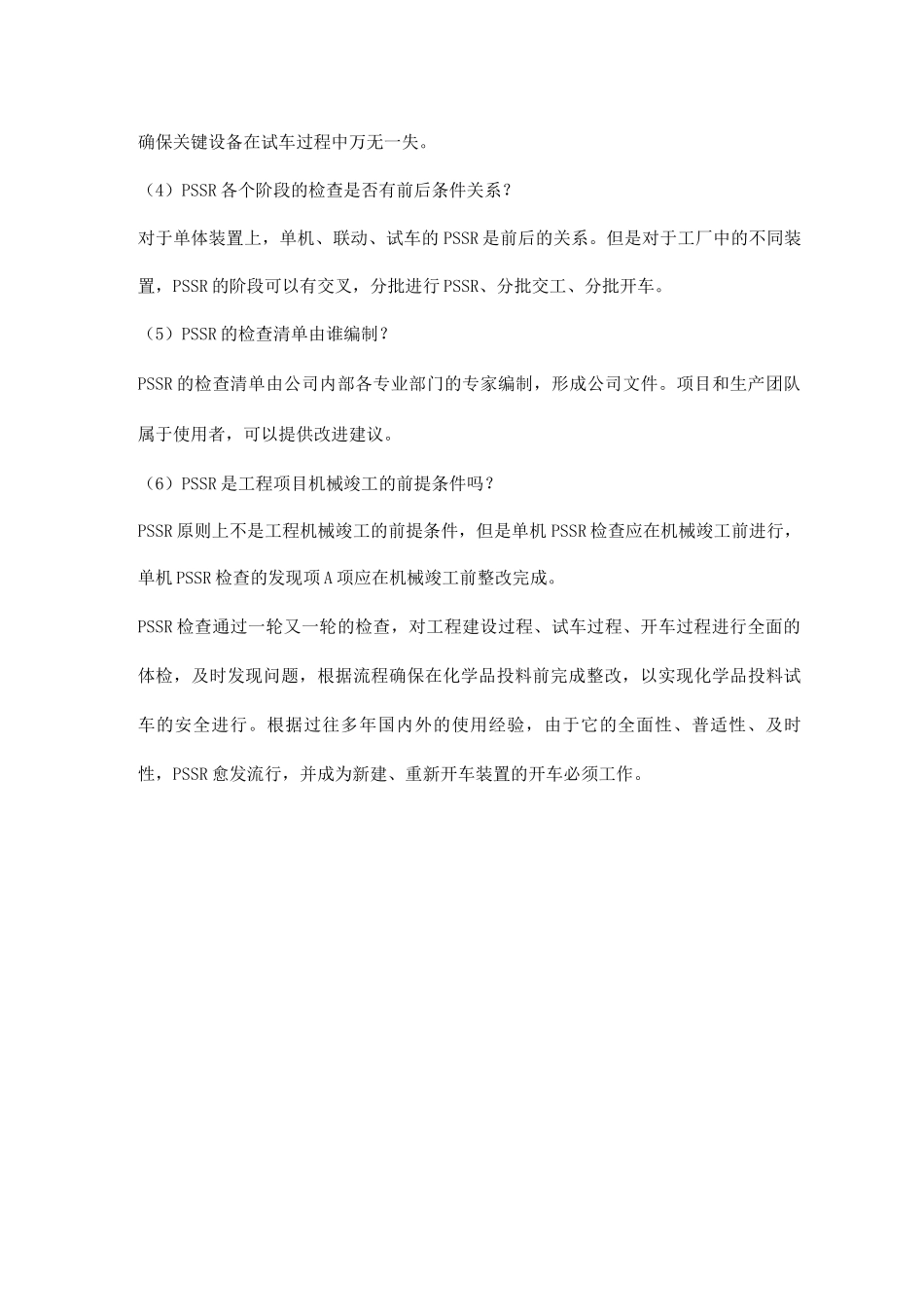

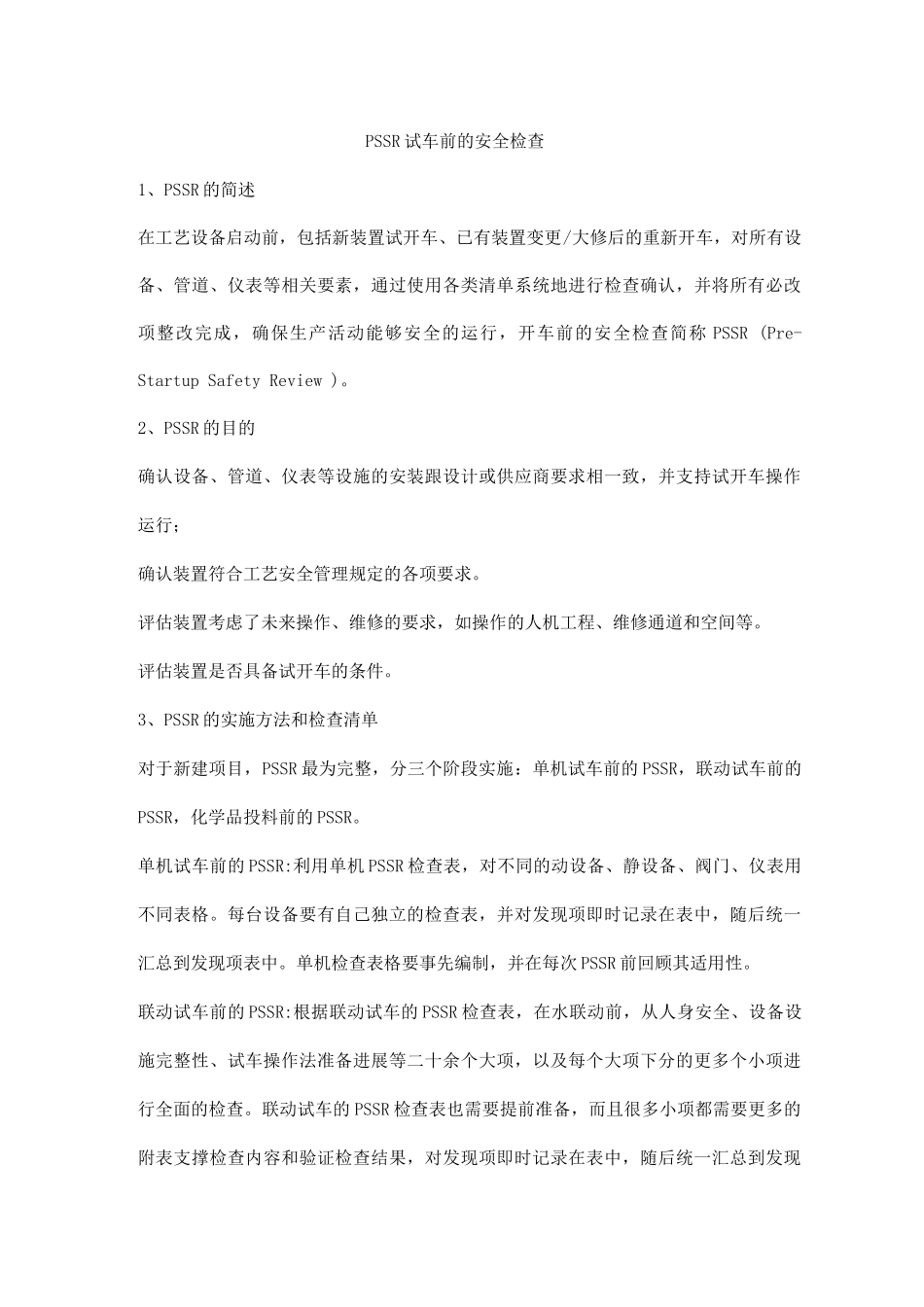

PSSR 试车前的安全检查1、PSSR 的简述在工艺设备启动前,包括新装置试开车、已有装置变更/大修后的重新开车,对所有设备、管道、仪表等相关要素,通过使用各类清单系统地进行检查确认,并将所有必改项整改完成,确保生产活动能够安全的运行,开车前的安全检查简称 PSSR (Pre-Startup Safety Review )。2、PSSR 的目的确认设备、管道、仪表等设施的安装跟设计或供应商要求相一致,并支持试开车操作运行;确认装置符合工艺安全管理规定的各项要求。评估装置考虑了未来操作、维修的要求,如操作的人机工程、维修通道和空间等。评估装置是否具备试开车的条件。3、PSSR 的实施方法和检查清单对于新建项目,PSSR 最为完整,分三个阶段实施:单机试车前的 PSSR,联动试车前的PSSR,化学品投料前的 PSSR。单机试车前的 PSSR:利用单机 PSSR 检查表,对不同的动设备、静设备、阀门、仪表用不同表格。每台设备要有自己独立的检查表,并对发现项即时记录在表中,随后统一汇总到发现项表中。单机检查表格要事先编制,并在每次 PSSR 前回顾其适用性。联动试车前的 PSSR:根据联动试车的 PSSR 检查表,在水联动前,从人身安全、设备设施完整性、试车操作法准备进展等二十余个大项,以及每个大项下分的更多个小项进行全面的检查。联动试车的 PSSR 检查表也需要提前准备,而且很多小项都需要更多的附表支撑检查内容和验证检查结果,对发现项即时记录在表中,随后统一汇总到发现项表中。化学品投料前试车的 PSSR 检查:这是化学品投料前,最后一次 PSSR 检查,根据化学品投料前试车的 PSSR 检查表和发现项清单,对系统进行一次全面的体检,并对过往发现项的改进结果进行验证。确定所有的必改项完成后,方可批准化学品投料。为确保启动前安全检查的质量,应根据项目的进度安排,提前组建启动前安全检查(PSSR)小组,可根据项目的大小,指定相应的生产领导担任 PSSR 组长。PSSR 小组成员可由工艺技术、设备、检维修、主要操作和安全环保专业人员组成。必要时,可包括承包商、电气仪表专业人员、装置建造者、具有特定知识和经验的外部专家。PSSR 小组对检查内容提前分工、并制定计划,定期由小组长组织团队对检查结果进行回顾,及时讨论发现项中的问题并给出解决方案。在开车前,应组织一次 PSSR 的总结会,对发现项内容和结果进行总结,根据实际情况作出批准开车或者推迟开车的决定。4、PSSR 的常见问题(1)PSSR 跟三查四定之间的...
