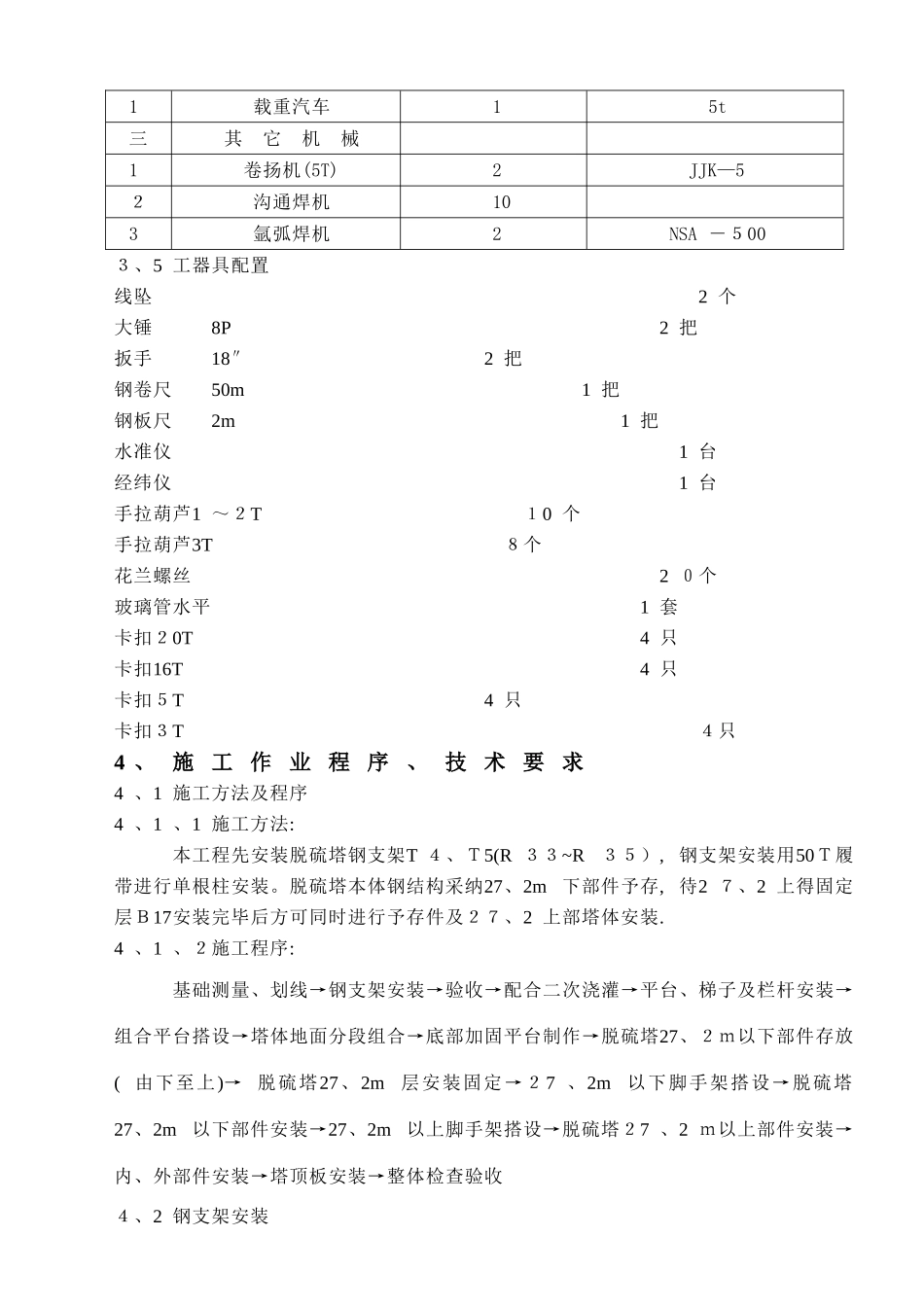

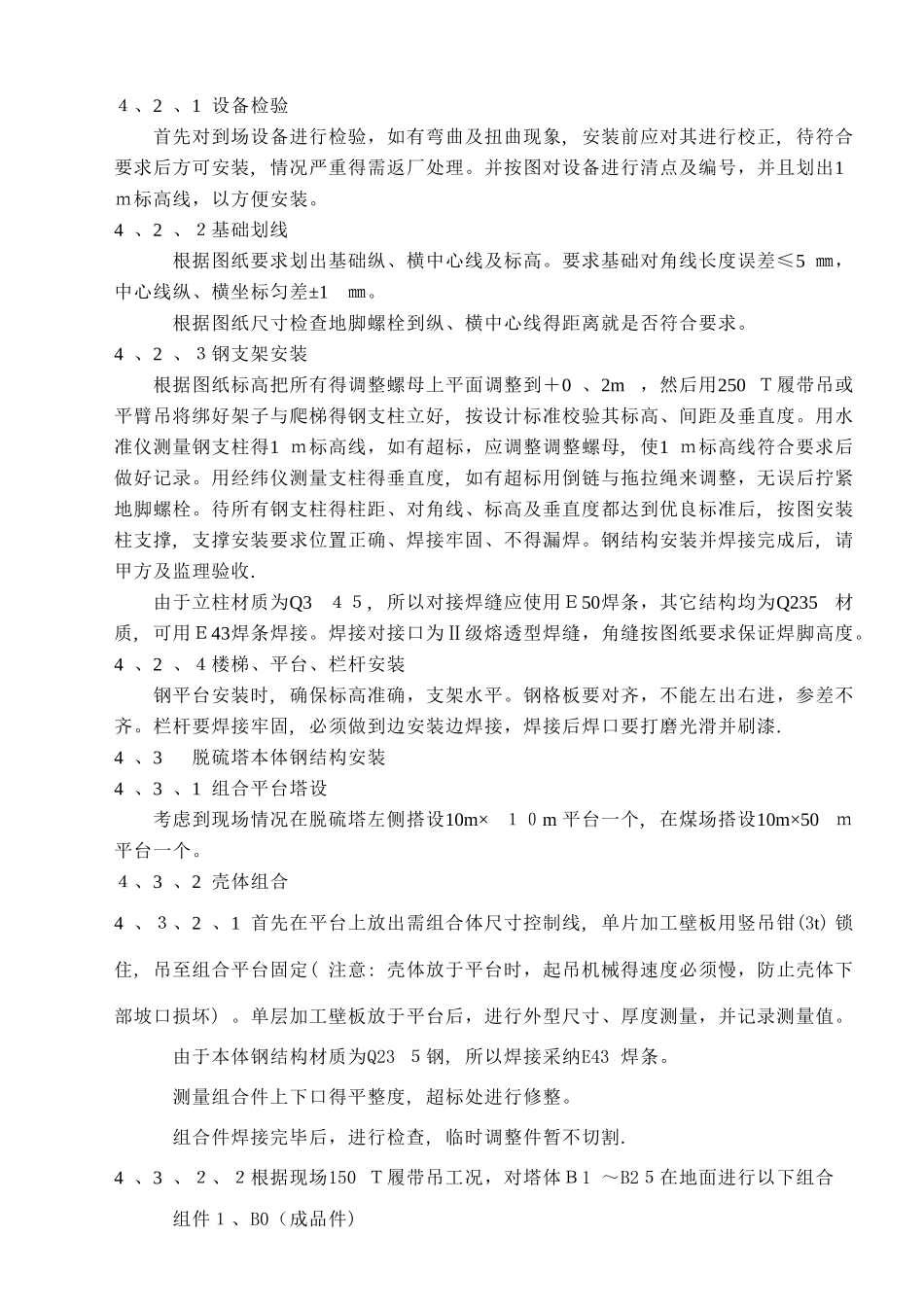

3# 脱 硫 岛 R C FB脱 硫 塔 施 工 方 案 1 、 工 程 简 介3# 脱硫系统布置在3# 锅炉尾部得空气预热器出口至烟囱得区域范围
依次布置预除尘器ESP1 、RC FB吸收塔、脱硫除尘器E SP2
脱硫塔钢支架分三段,高27、2m
脱硫塔塔体呈不规则形状,2 7、2 m 固定段以下由几段圆锥体与圆筒组成,27、2 m 以上为长方形带弧度侧板组成
脱硫塔总高48、15 m,底部直径7 、5m, 中部体直径10 、6 m,顶部最宽处19、8 m
2 、 编 制 依 据2、1 武汉凯迪电力有限公司脱硫岛本体钢结构及钢支架安装图纸2、2 《电力建设施工及验收技术法律规范》( 锅炉机组篇) DL/T50 47—952 、3 《电力建设施工及验收技术法律规范》( 火力发电厂焊接篇) DL/T500 7—922 、4 钢结构工程施工质量验收法律规范(2025-03—01)2 、5 《电力建设安全工作规程》2、6 150T吊车起吊曲线表3 、 施 工 作 业 前 条 件 要 求3 、1 施工人员进入现场必须经过安全培训, 且熟悉图纸、安装说明书及安装标准与法律规范, 了解施工程序与要求
特别工种人员( 焊工、起重工)必须持证上岗, 技术档案资料报有关部门归档管理
3 、2 基础符合安装条件, 回填土至零米, 施工现场平整, 土建临时设施拆除完毕
3 、3 设备到货齐全
3、4 施工机械采纳50T履带吊作为支撑钢结构安装主吊车, 150T履带吊作为主结构安装主吊车,另外25 T汽车吊配合150T 吊装与设备倒运吊装.施工机械配置见下表:施 工 机 械 配 置 计 划序号种类(名称)数量型 号一起 重 机 械1履带吊2150T2履带吊150T3汽车吊12 5T二运输机械1载重汽车15t三其 它 机 械1卷扬机(5T)2JJK—52沟通焊机103氩弧焊机2NSA -5003、5
