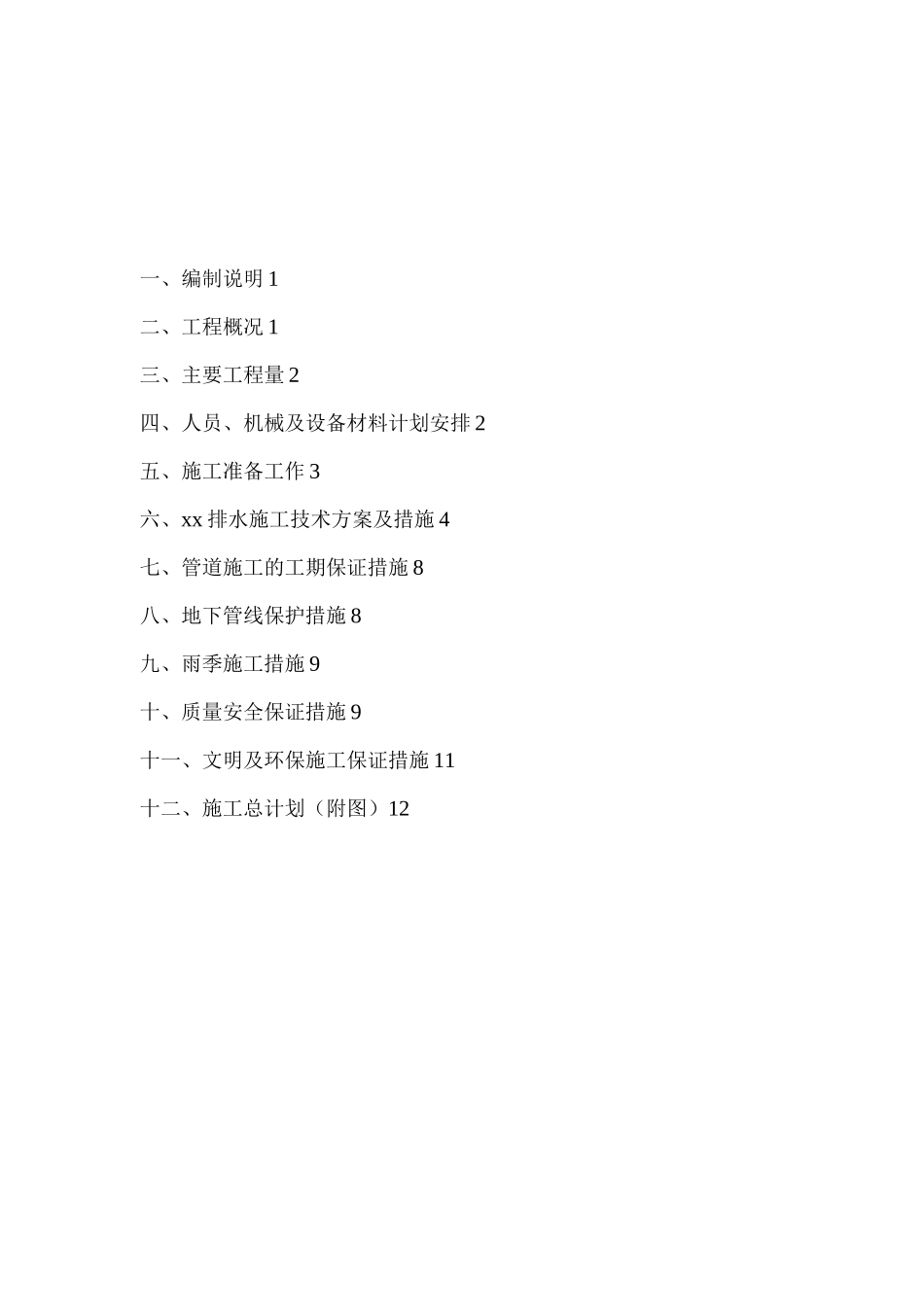

xxxx 排水工程施工组织总设计编制:复核:审核:xxxxx 工程有限公司2025 年 6 月一、编制说明 1二、工程概况 1三、主要工程量 2四、人员、机械及设备材料计划安排 2五、施工准备工作 3六、xx 排水施工技术方案及措施 4七、管道施工的工期保证措施 8八、地下管线保护措施 8九、雨季施工措施 9十、质量安全保证措施 9十一、文明及环保施工保证措施 11十二、施工总计划(附图)12一、编制说明1、编制依据1
1、xx 排水施工图纸;1
2、xx 排水招标文件;1
3、《城市排水工程规划法律规范》GB50318—20;1
4、《给水排水工程管道结构设计法律规范》GB50332—22;1
5、《给水排水工程构造物节后设计法律规范》GB569—22;1
6、《给水排水管道工程施工及验收法律规范》GB50268—28;1
7、现场情况
2、编制范围xx 排水工程施工范围为 K0+0-K1+329,沿 xxxxxx 左侧路线设计内径为 2
6m 排水管道,起点设置进水,终点设置出水,中间共设置 9 座检查井
3、编制原则3
1 按合同工期要求,优化施工方案,科学组织施工,抓住关键线路,合理 的安排施工人员、机械设备及施工作业计划,搞好工序衔接,达到均衡生产;3
2 充分应用先进的科学技术和施工设备,做到机械化作业、标准化作业、 流水作业,坚持技术先进性、科学合理性、经济适用性、安全可靠性相结合的原 则;3
3、强化质量管理,树立优良工程观念;3
4、实施项目法管理,通过对劳务、设备、材料、资金、方案、信息、时间 与空间条件的优化处置,实现成本、工期、质量及社会效益的预期目标;3
5、施工中严格控制,降低污染物、废弃物排放,文明施工,保护环境
二、工程概况本工程为 xxxxxx 区排水排涝工程,由于工业区建设的场地平整,截断了原 排水渠道,造成石梯村八都片区洪水无法外排,本
