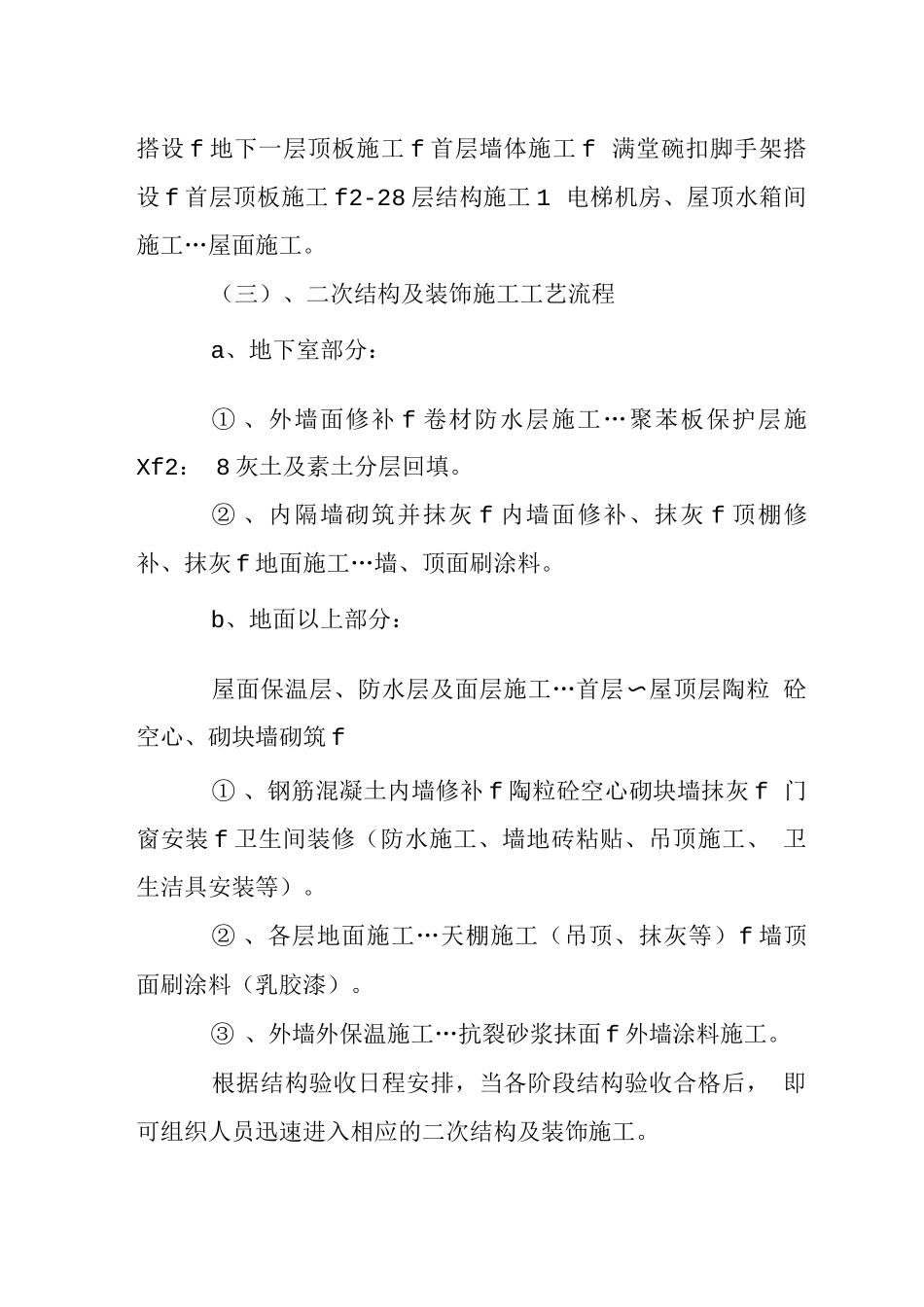

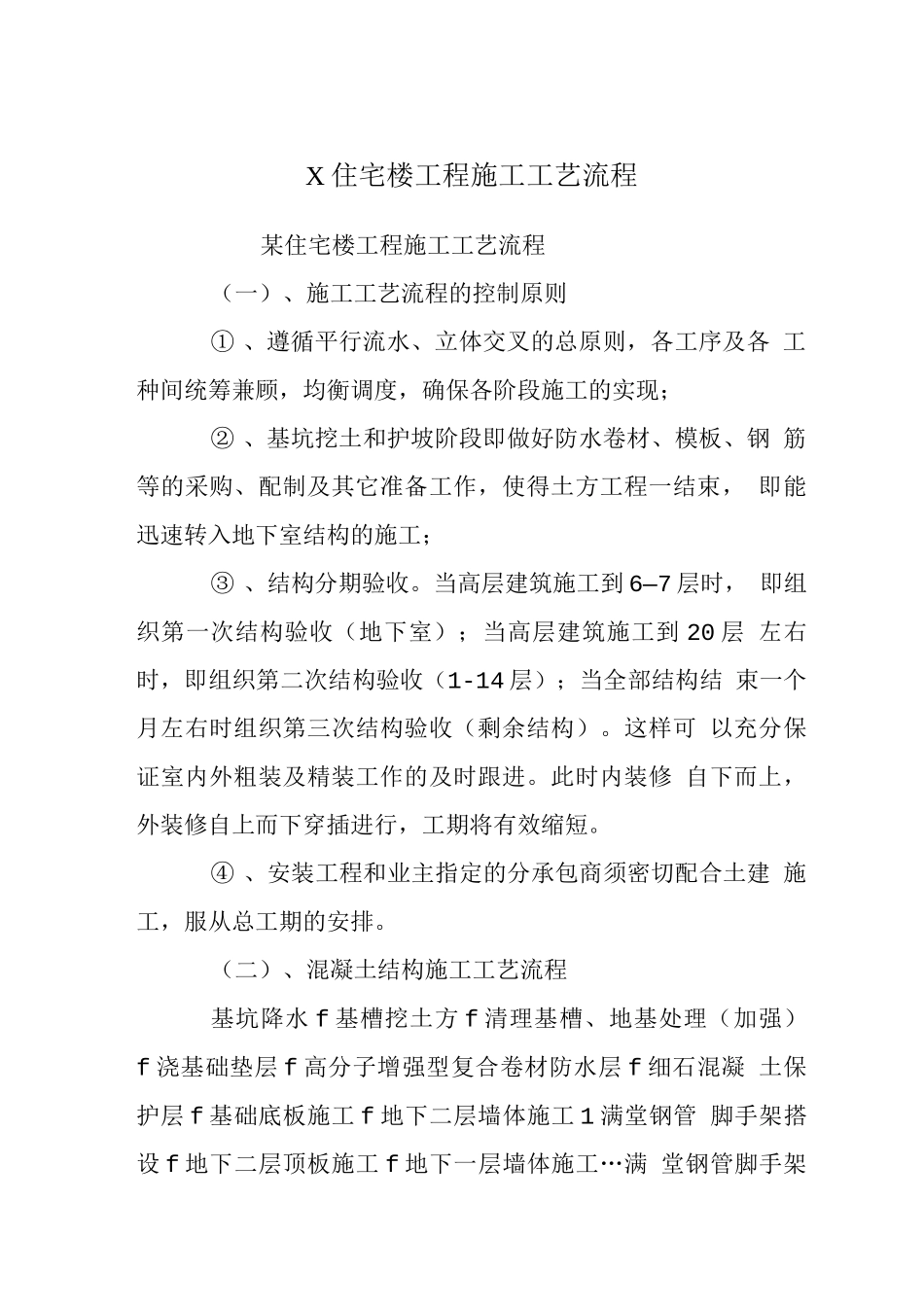

X 住宅楼工程施工工艺流程某住宅楼工程施工工艺流程(一)、施工工艺流程的控制原则① 、遵循平行流水、立体交叉的总原则,各工序及各 工种间统筹兼顾,均衡调度,确保各阶段施工的实现;② 、基坑挖土和护坡阶段即做好防水卷材、模板、钢 筋等的采购、配制及其它准备工作,使得土方工程一结束, 即能迅速转入地下室结构的施工;③ 、结构分期验收。当高层建筑施工到 6—7 层时, 即组织第一次结构验收(地下室);当高层建筑施工到 20 层 左右时,即组织第二次结构验收(1-14 层);当全部结构结 束一个月左右时组织第三次结构验收(剩余结构)。这样可 以充分保证室内外粗装及精装工作的及时跟进。此时内装修 自下而上,外装修自上而下穿插进行,工期将有效缩短。④ 、安装工程和业主指定的分承包商须密切配合土建 施工,服从总工期的安排。(二)、混凝土结构施工工艺流程基坑降水 f 基槽挖土方 f 清理基槽、地基处理(加强) f 浇基础垫层 f 高分子增强型复合卷材防水层 f 细石混凝 土保护层 f 基础底板施工 f 地下二层墙体施工 1 满堂钢管 脚手架搭设 f 地下二层顶板施工 f 地下一层墙体施工…满 堂钢管脚手架搭设 f 地下一层顶板施工 f 首层墙体施工 f 满堂碗扣脚手架搭设 f 首层顶板施工 f2-28 层结构施工 1 电梯机房、屋顶水箱间施工…屋面施工。(三)、二次结构及装饰施工工艺流程a、地下室部分:① 、外墙面修补 f 卷材防水层施工…聚苯板保护层施 Xf2: 8 灰土及素土分层回填。② 、内隔墙砌筑并抹灰 f 内墙面修补、抹灰 f 顶棚修 补、抹灰 f 地面施工…墙、顶面刷涂料。b、地面以上部分:屋面保温层、防水层及面层施工…首层屋顶层陶粒 砼〜空心、砌块墙砌筑 f① 、钢筋混凝土内墙修补 f 陶粒砼空心砌块墙抹灰 f 门窗安装 f 卫生间装修(防水施工、墙地砖粘贴、吊顶施工、 卫生洁具安装等)。② 、各层地面施工…天棚施工(吊顶、抹灰等)f 墙顶 面刷涂料(乳胶漆)。③ 、外墙外保温施工…抗裂砂浆抹面 f 外墙涂料施工。根据结构验收日程安排,当各阶段结构验收合格后, 即可组织人员迅速进入相应的二次结构及装饰施工。
