《河道清淤整治工程施工组织设计》(23页)Good is good, but better carries it
精益求精,善益求善

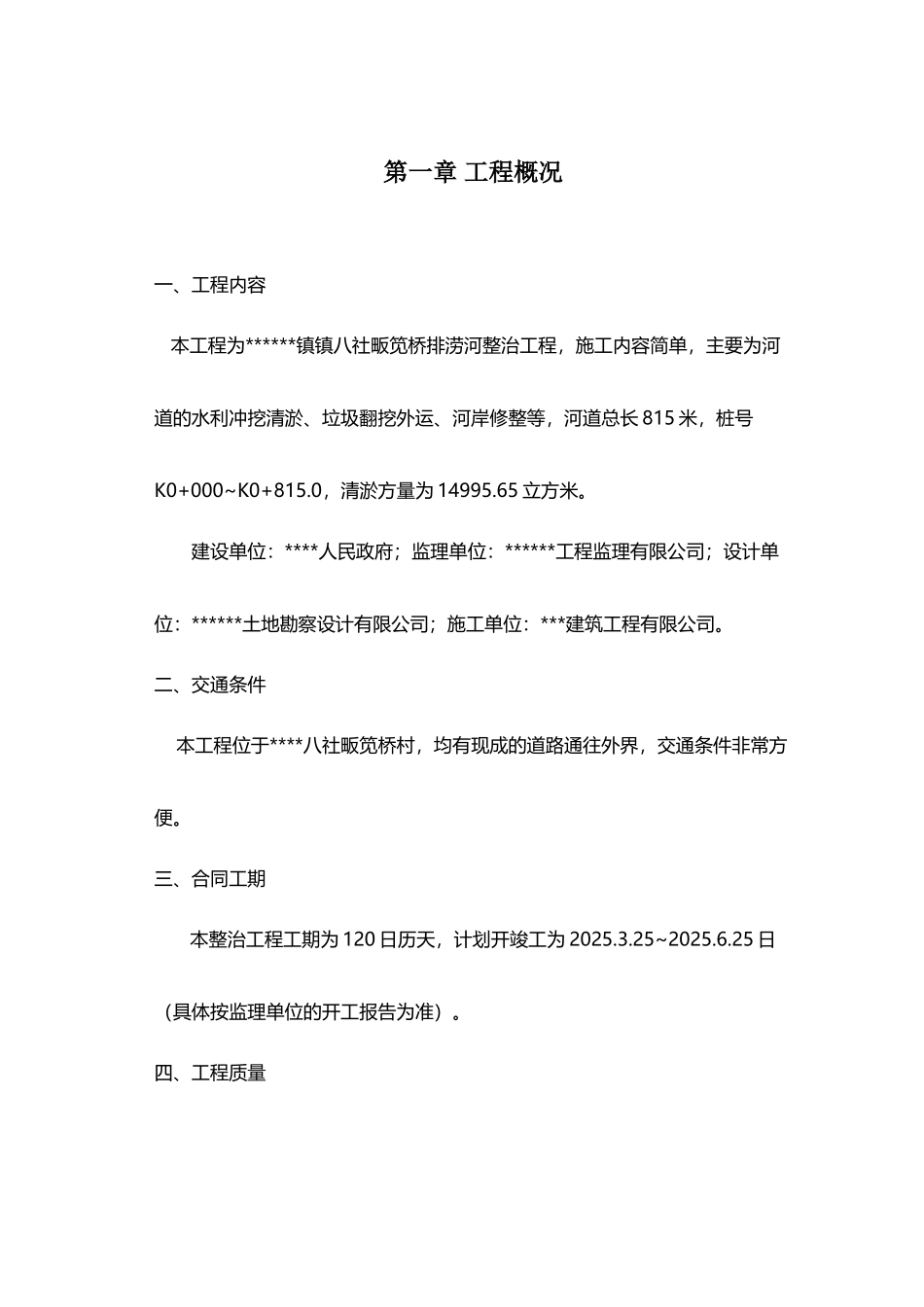

第一章 工程概况一、工程内容 本工程为******镇镇八社畈笕桥排涝河整治工程,施工内容简单,主要为河道的水利冲挖清淤、垃圾翻挖外运、河岸修整等,河道总长 815 米,桩号K0+000~K0+815
0,清淤方量为 14995
65 立方米
建设单位:****人民政府;监理单位:******工程监理有限公司;设计单位:******土地勘察设计有限公司;施工单位:***建筑工程有限公司
二、交通条件 本工程位于****八社畈笕桥村,均有现成的道路通往外界,交通条件非常方便
三、合同工期本整治工程工期为 120 日历天,计划开竣工为 2025
25~2025
25 日(具体按监理单位的开工报告为准)

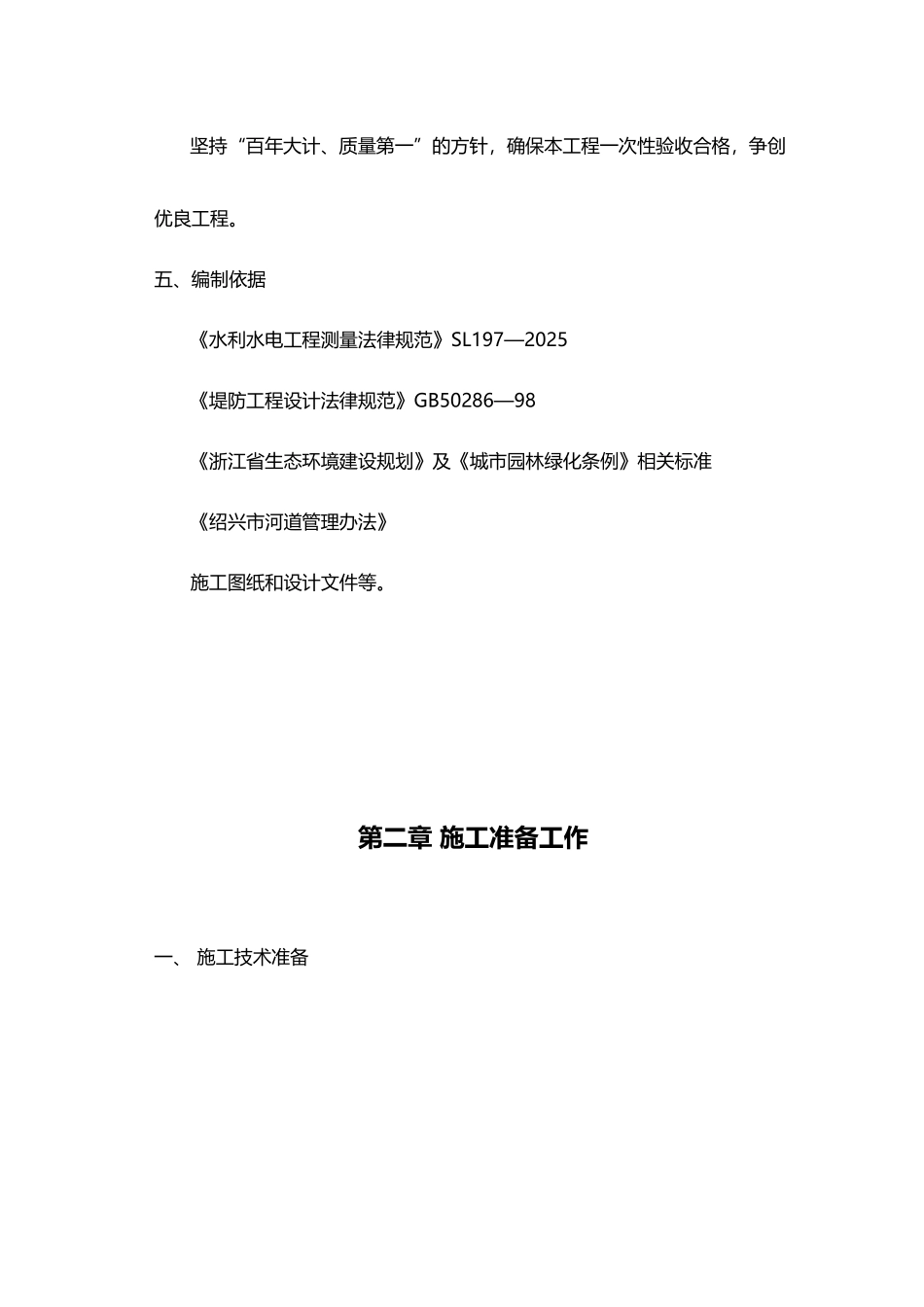

四、工程质量坚持“百年大计、质量第一”的方针,确保本工程一次性验收合格,争创优良工程
五、编制依据《水利水电工程测量法律规范》SL197—2025《堤防工程设计法律规范》GB50286—98《浙江省生态环境建设规划》及《城市园林绿化条例》相关标准《绍兴市河道管理办法》施工图纸和设计文件等
第二章 施工准备工作 一、 施工技术准备根据该工程工期特点,我单位在开工之前短时间内全部做好施工前的准备,解决临时设施搭建,组织施工机械进场,组织劳力进场,在一周内初步形成作业能力
组织管理人员做好图纸的会审工作,仔细熟悉设计图纸,了解设计意图,仔细完善施工组织总设计,具体优化施工方案
根据三条河道所处的地理位置、交通条件、居民社区状况、水文水流条件及清淤量和工期控制目标,制定行之有效的组织施工方案
二、劳动力组织计划 1、调选技术素养高、思想好、能吃苦耐劳、不怕脏和累、有丰富的打硬战、打苦战的实际经验的管理人员组成该工程的项目管理班子
2、所有人员由项目
