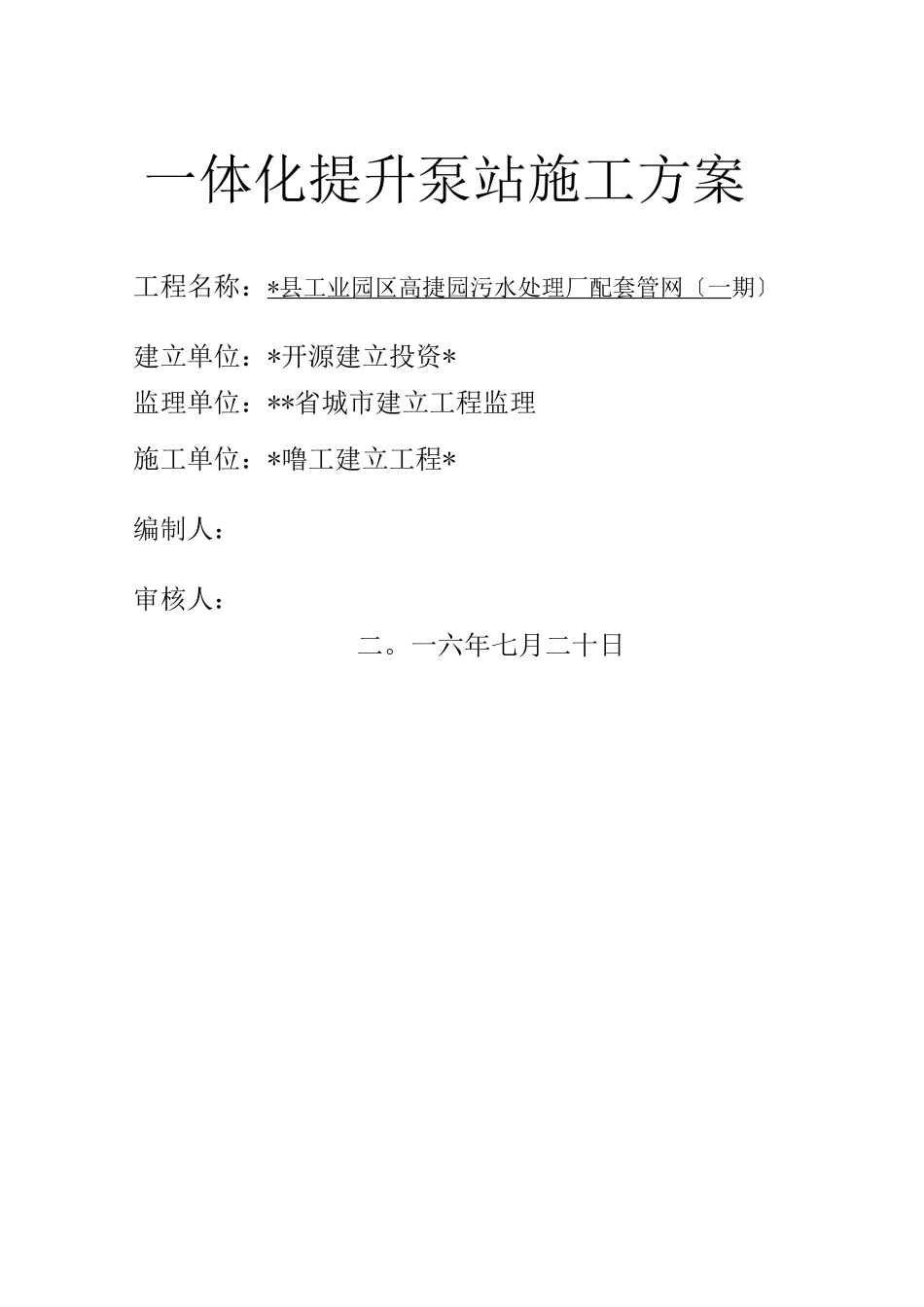

一体化提升泵站施工方案工程名称:* 县工业园区高捷园污水处理厂配套管网〔一 期〕建立单位:*开源建立投资*监理单位:**省城市建立工程监理施工单位:*噜工建立工程*编制人:审核人:二
一六年七月二十日一、编制依据 1二、工程概况 1三、主要施工方法及施工工艺 2
1、工艺流程图:22、泵坑开挖 23、垫层和水泥底板 3
4、泵站的放置和吊装 45、安装井筒 56、管道接连接 67、回填 68、液位计安装 7
9、水泵安装 710、粉碎性格栅机安装 8
四、质量保证措施 8
五、 工期保证措施 9

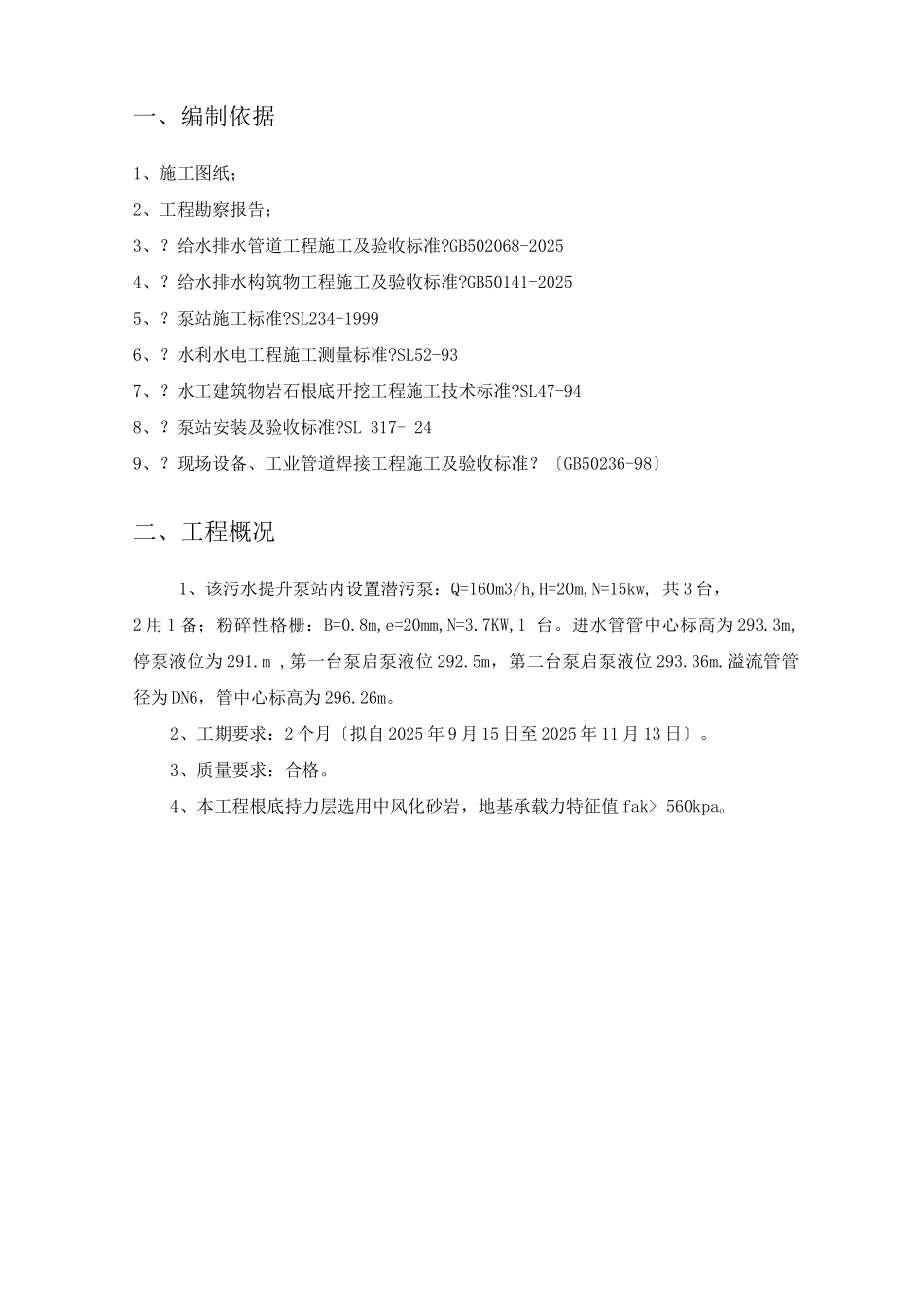

六、平安措施七、环保措施一、编制依据1、施工图纸;2、工程勘察报告;3、
给水排水管道工程施工及验收标准
GB502068-20254、
给水排水构筑物工程施工及验收标准
GB50141-20255、
泵站施工标准
SL234-19996、
水利水电工程施工测量标准
SL52-937、
水工建筑物岩石根底开挖工程施工技术标准
SL47-948、
泵站安装及验收标准
SL 317- 249、
现场设备、工业管道焊接工程施工及验收标准
〔GB50236-98〕二、工程概况1、该污水提升泵站内设置潜污泵:Q=160m3/h,H=20m,N=15kw, 共 3 台,2 用 1 备;粉碎性格栅:B=0
8m,e=20mm,N=3
7KW,1 台
进水管管中心标高为 293
3m,停泵液位为 291
m ,第一台泵启泵液位 292
5m,第二台泵启泵液位 293
溢流管管径为 DN6,管中心标高为 296
2、工期要求:2 个月〔拟自 2025 年 9 月 15 日至 2025 年 11 月 13 日〕
3、质量要求:合格
4、本工程根底持力层选用中风化砂岩,地基承载力特征值 fak> 560kpao、主要施工方法及施工工艺1、工艺流程图:2、泵坑开挖泵井挖掘方式〔要考虑斜坡的
