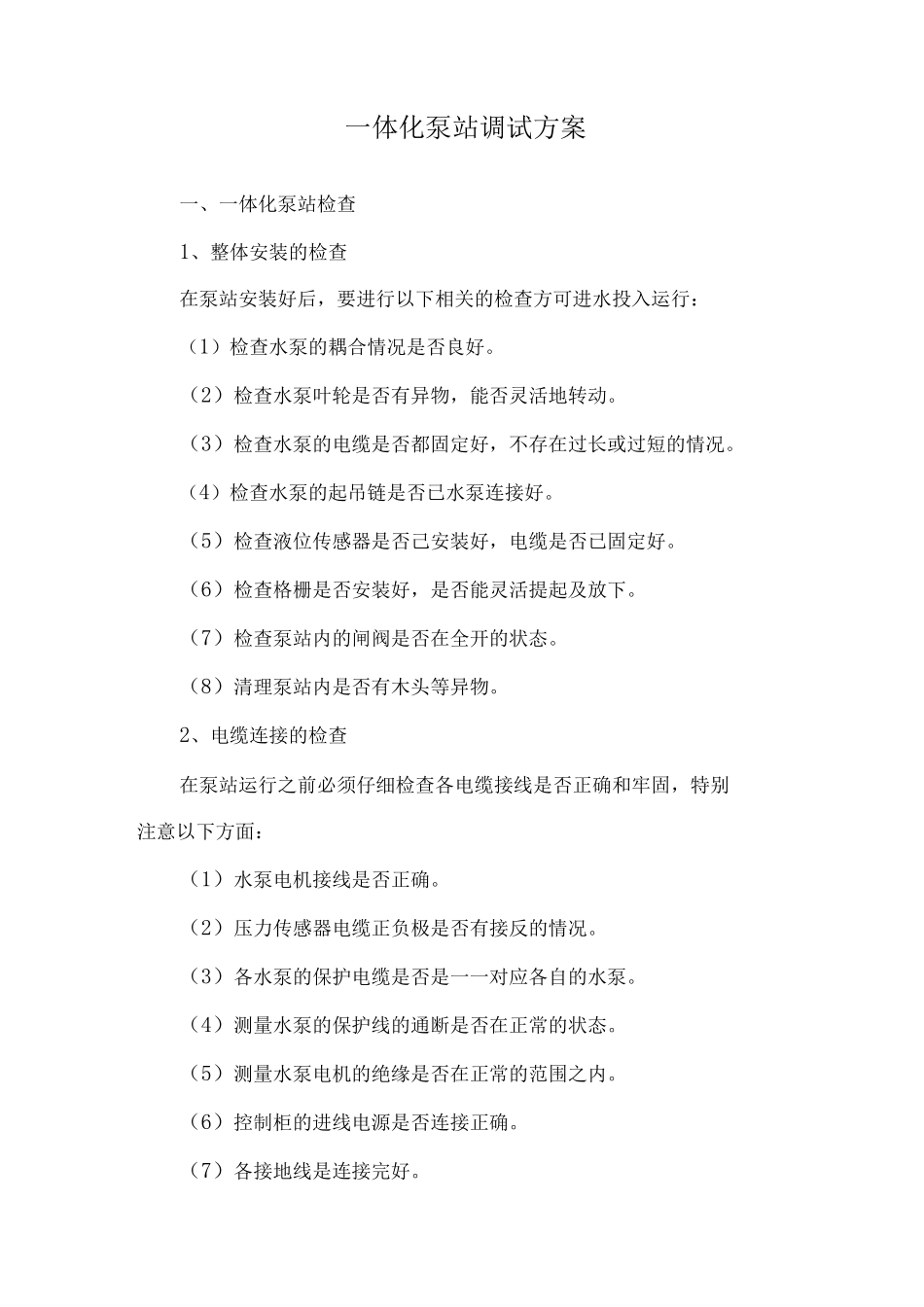

一体化泵站调试方案一、一体化泵站检查1、整体安装的检查在泵站安装好后,要进行以下相关的检查方可进水投入运行:(1)检查水泵的耦合情况是否良好
(2)检查水泵叶轮是否有异物,能否灵活地转动
(3)检查水泵的电缆是否都固定好,不存在过长或过短的情况
(4)检查水泵的起吊链是否已水泵连接好
(5)检查液位传感器是否己安装好,电缆是否已固定好
(6)检查格栅是否安装好,是否能灵活提起及放下
(7)检查泵站内的闸阀是否在全开的状态
(8)清理泵站内是否有木头等异物
2、电缆连接的检查在泵站运行之前必须仔细检查各电缆接线是否正确和牢固,特别注意以下方面:(1)水泵电机接线是否正确
(2)压力传感器电缆正负极是否有接反的情况
(3)各水泵的保护电缆是否是一一对应各自的水泵
(4)测量水泵的保护线的通断是否在正常的状态
(5)测量水泵电机的绝缘是否在正常的范围之内
(6)控制柜的进线电源是否连接正确
(7)各接地线是连接完好

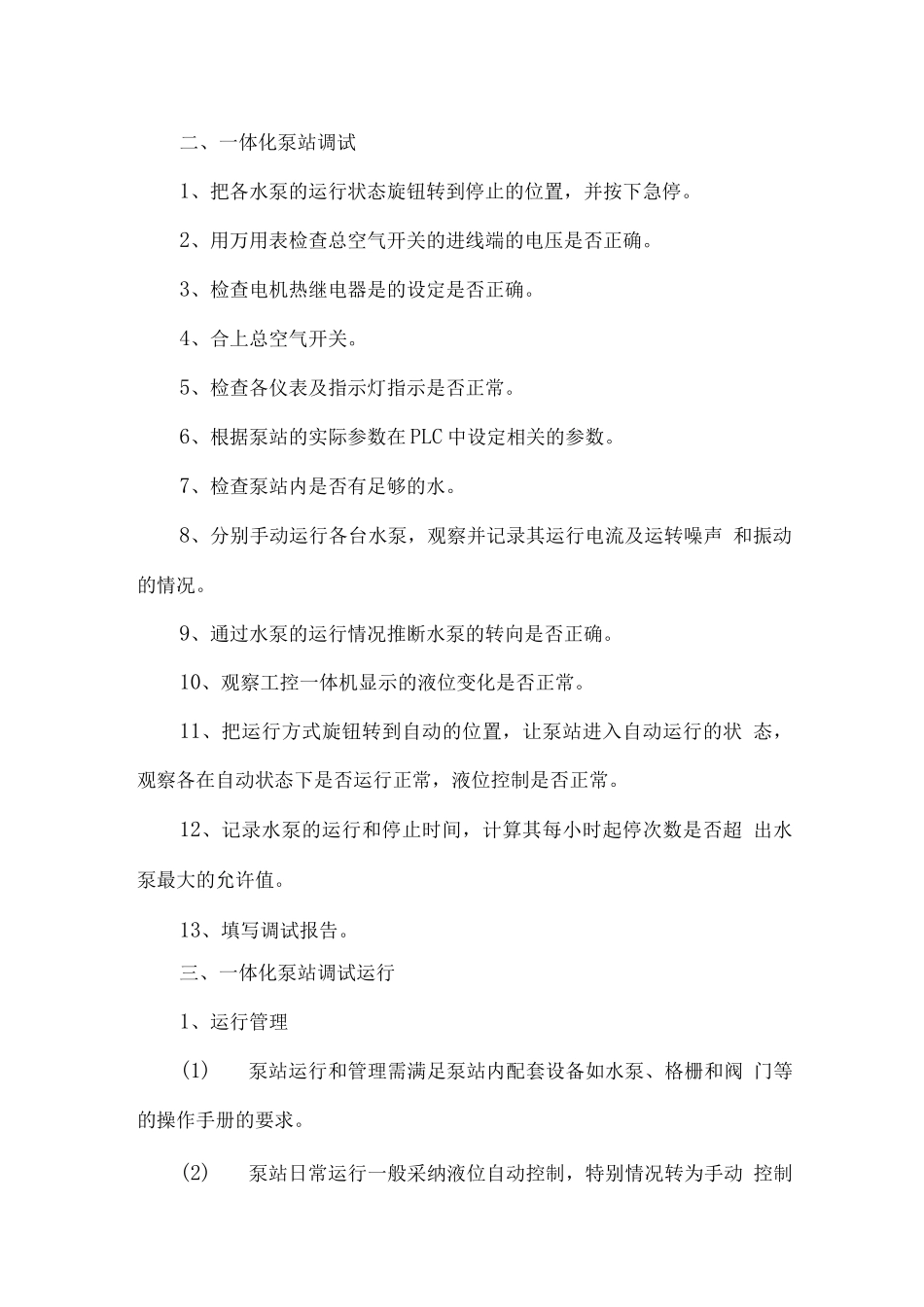

二、一体化泵站调试1、把各水泵的运行状态旋钮转到停止的位置,并按下急停
2、用万用表检查总空气开关的进线端的电压是否正确
3、检查电机热继电器是的设定是否正确
4、合上总空气开关
5、检查各仪表及指示灯指示是否正常
6、根据泵站的实际参数在 PLC 中设定相关的参数
7、检查泵站内是否有足够的水
8、分别手动运行各台水泵,观察并记录其运行电流及运转噪声 和振动的情况
9、通过水泵的运行情况推断水泵的转向是否正确
10、观察工控一体机显示的液位变化是否正常
11、把运行方式旋钮转到自动的位置,让泵站进入自动运行的状 态,观察各在自动状态下是否运行正常,液位控制是否正常
12、记录水泵的运行和停止时间,计算其每小时起停次数是否超 出水泵最大的允许值
13、填写调试报告

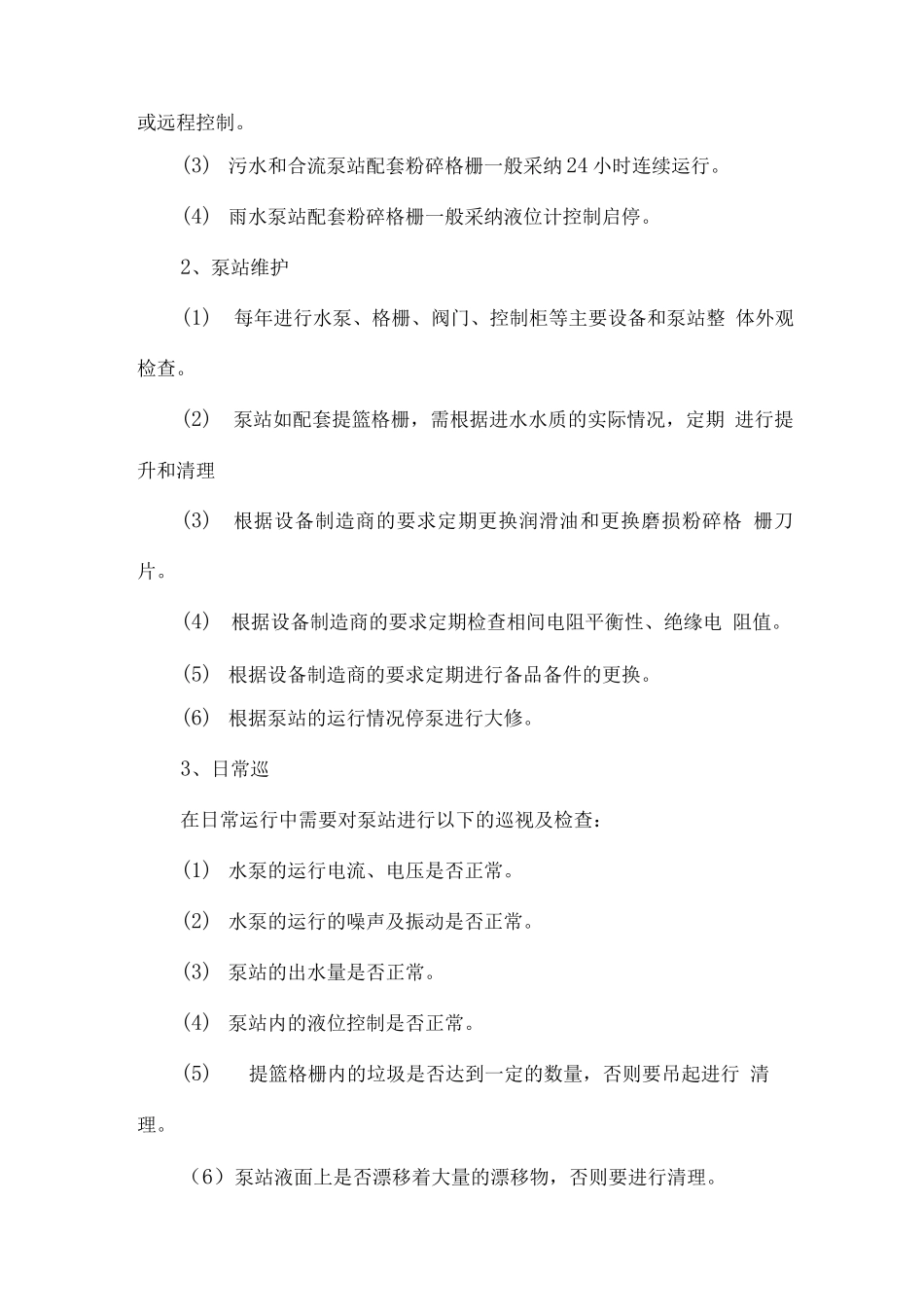

三、一体化泵站调试运行1、运行管理(1)泵站运行和管理需满足泵站内配套设备如水泵、格栅和阀 门等的操作手
