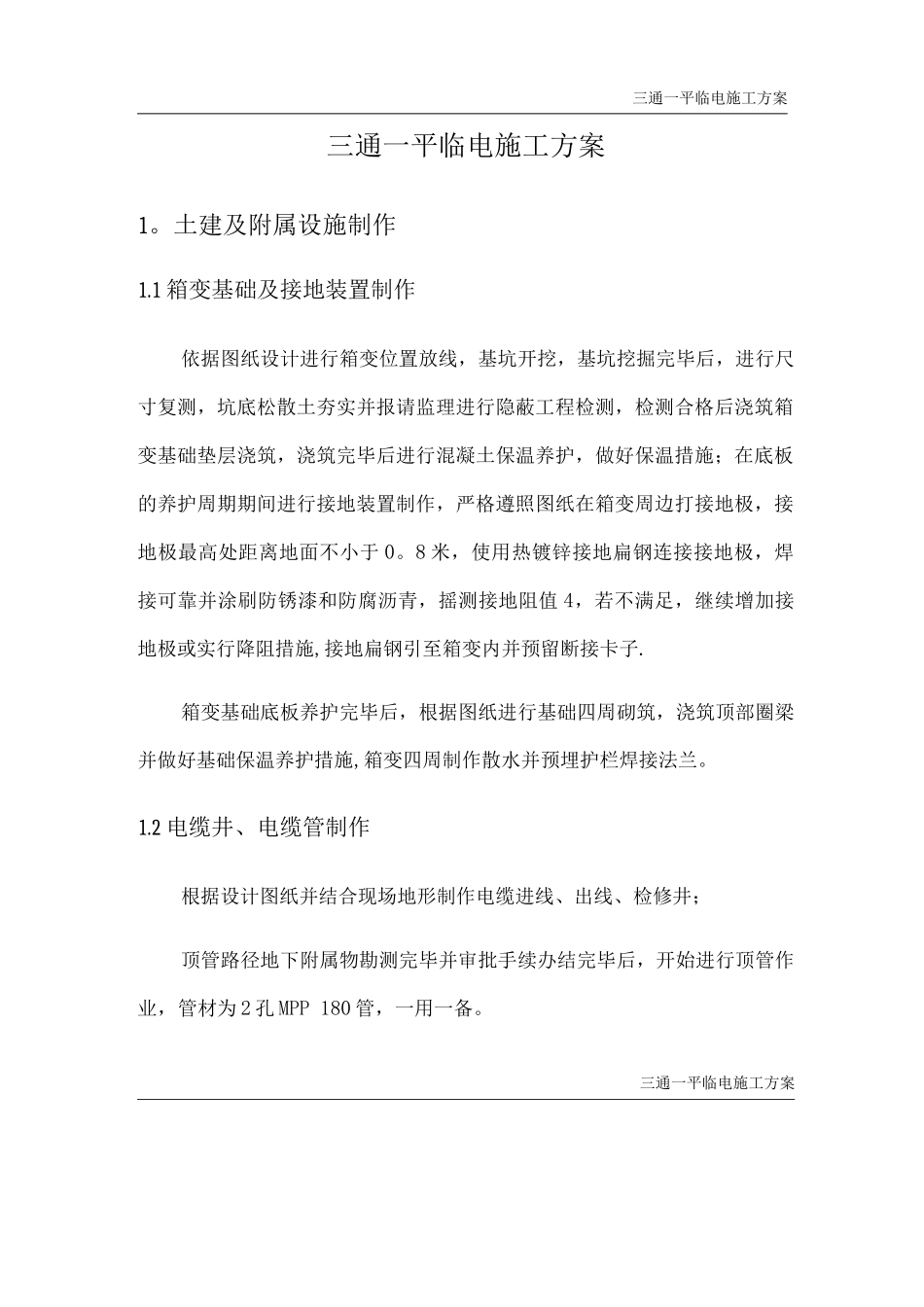

三通一平临电施工方案三通一平临电施工方案1
土建及附属设施制作1

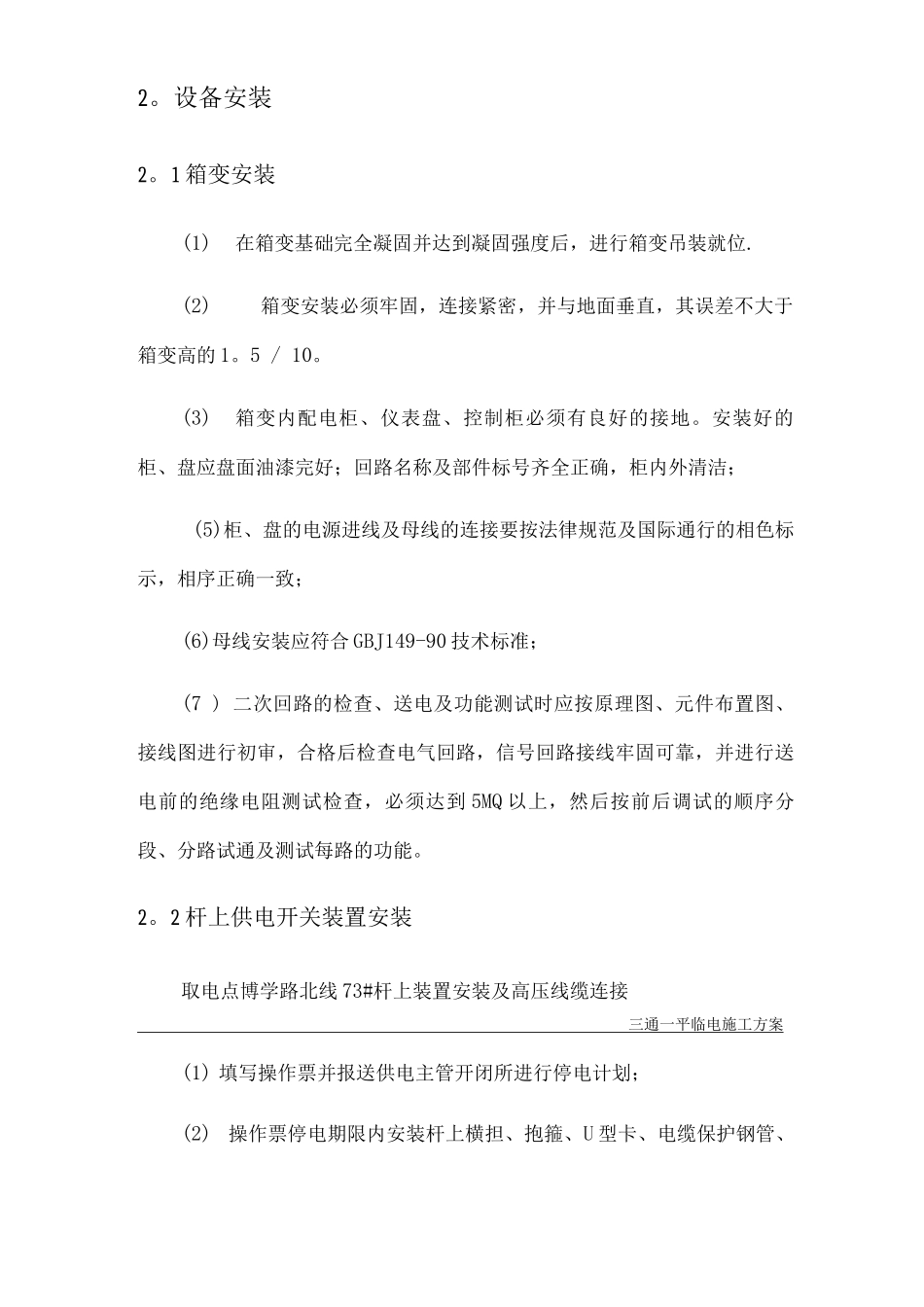

1 箱变基础及接地装置制作依据图纸设计进行箱变位置放线,基坑开挖,基坑挖掘完毕后,进行尺寸复测,坑底松散土夯实并报请监理进行隐蔽工程检测,检测合格后浇筑箱变基础垫层浇筑,浇筑完毕后进行混凝土保温养护,做好保温措施;在底板的养护周期期间进行接地装置制作,严格遵照图纸在箱变周边打接地极,接地极最高处距离地面不小于 0
8 米,使用热镀锌接地扁钢连接接地极,焊接可靠并涂刷防锈漆和防腐沥青,摇测接地阻值 4,若不满足,继续增加接地极或实行降阻措施,接地扁钢引至箱变内并预留断接卡子
箱变基础底板养护完毕后,根据图纸进行基础四周砌筑,浇筑顶部圈梁并做好基础保温养护措施,箱变四周制作散水并预埋护栏焊接法兰
2 电缆井、电缆管制作根据设计图纸并结合现场地形制作电缆进线、出线、检修井;顶管路径地下附属物勘测完毕并审批手续办结完毕后,开始进行顶管作业,管材为 2 孔 MPP 180 管,一用一备
三通一平临电施工方案2
1 箱变安装(1)在箱变基础完全凝固并达到凝固强度后,进行箱变吊装就位

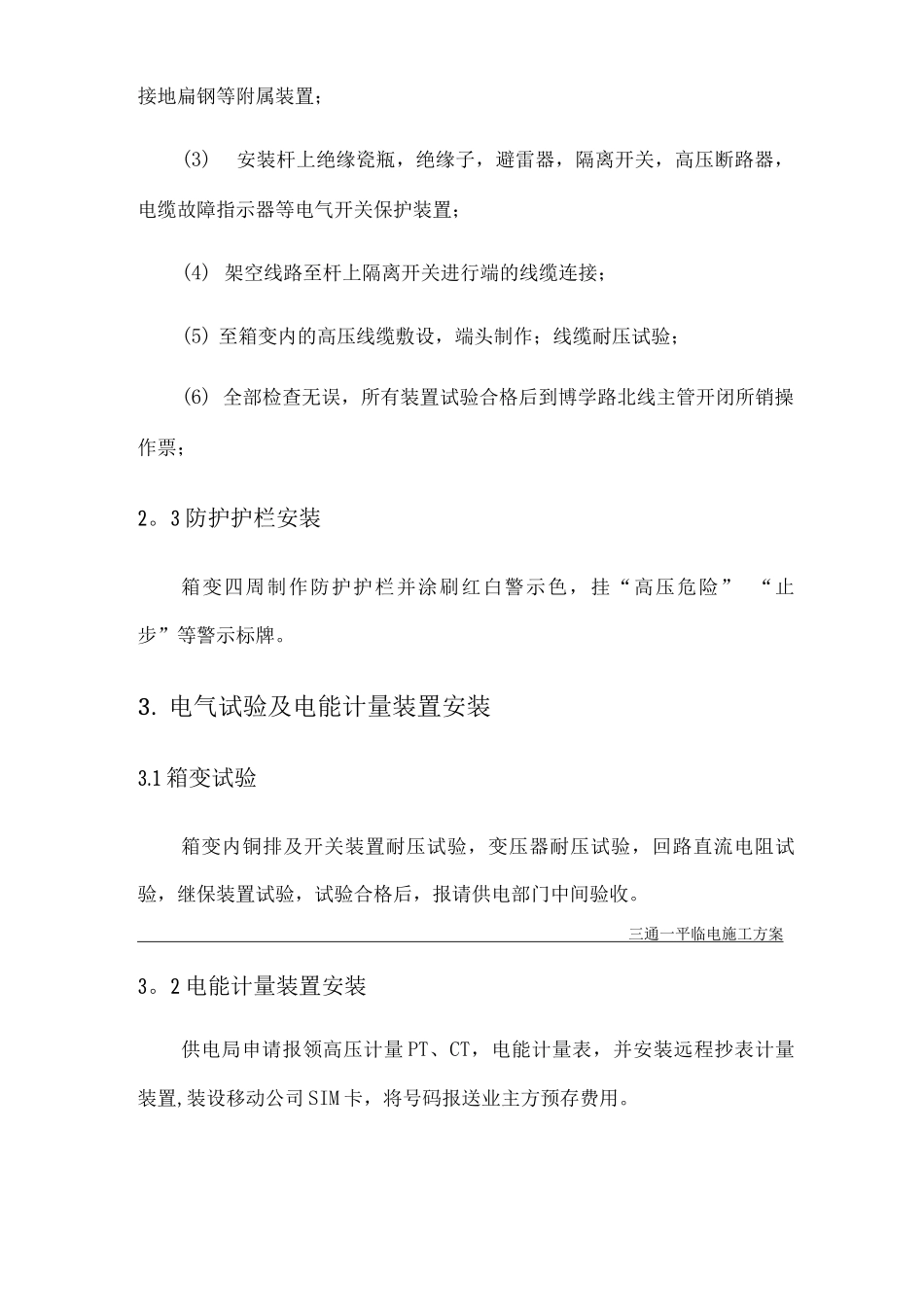

(2)箱变安装必须牢固,连接紧密,并与地面垂直,其误差不大于箱变高的 1
5 / 10
(3)箱变内配电柜、仪表盘、控制柜必须有良好的接地
安装好的柜、盘应盘面油漆完好;回路名称及部件标号齐全正确,柜内外清洁;(5)柜、盘的电源进线及母线的连接要按法律规范及国际通行的相色标示,相序正确一致;(6)母线安装应符合 GBJ149-90 技术标准;(7 ) 二次回路的检查、送电及功能测试时应按原理图、元件布置图、接线图进行初审,合格后检查电气回路,信号回路接线牢固可靠,并进行送电前的绝缘电阻测试检查,必须达到 5MQ 以上,然后按前后调试的顺序分段、分路试通及测试每路的功能
2 杆上供电开关装置安装取电点博学路北线 73#杆上装
