中国石油阿克苏油库隐患治理更换鹤管施工方案 中国石油阿克苏油库 10#栈桥鹤管更换施工方案 新疆中油油田建设开发有限责任公司 7 月 8 日中国石油阿克苏油库栈桥鹤管更换施工方案一、编制说明1、本方案为《中国石油阿克苏油库栈桥鹤管更换》施工方案;2、本方案重点叙述了中国石油阿克苏油库栈桥鹤管更换施工方法、工艺要求、质量安全要求;3、本方案仅适用于中国石油阿克苏油库栈桥鹤管更换的施工

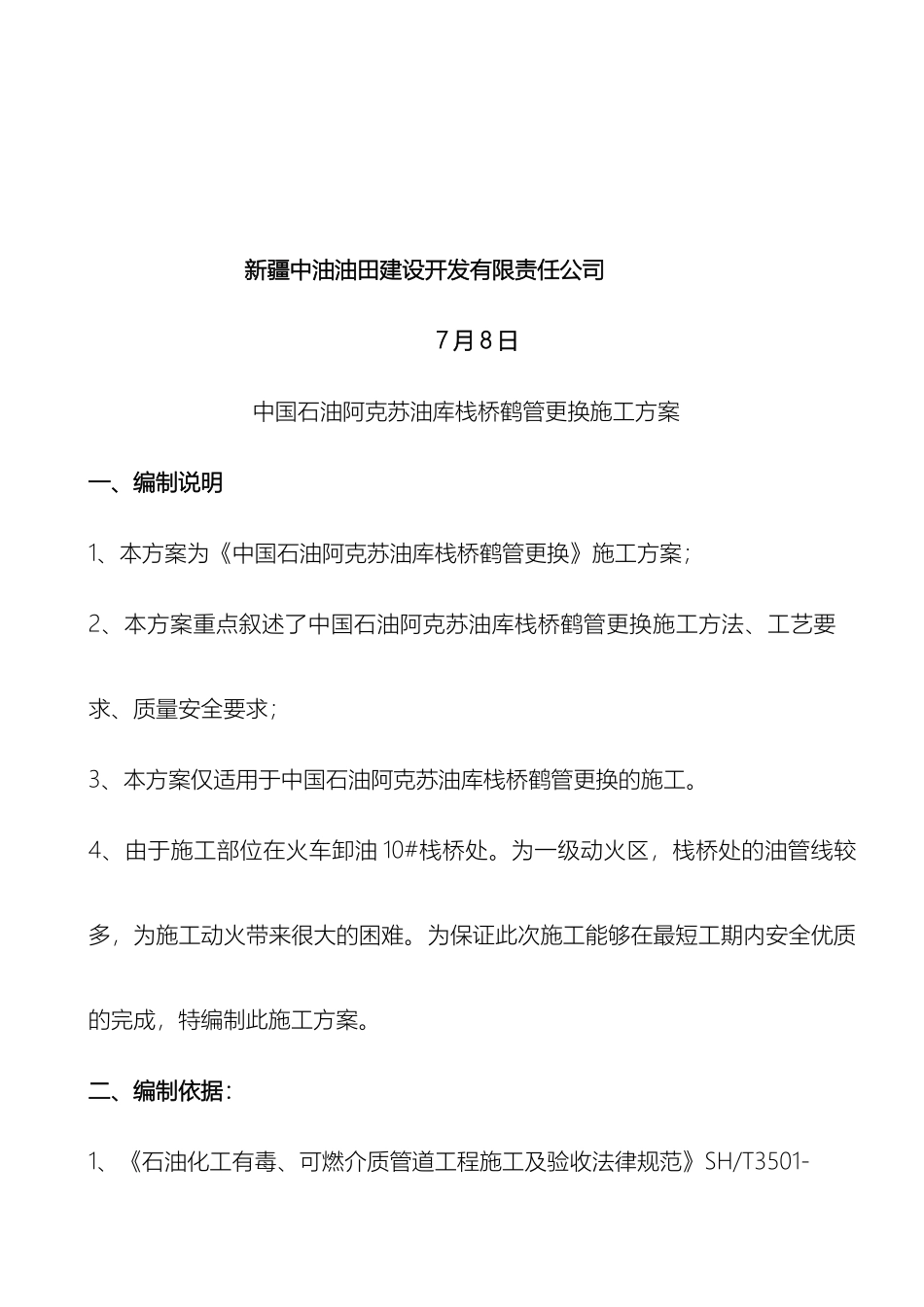

4、由于施工部位在火车卸油 10#栈桥处
为一级动火区,栈桥处的油管线较多,为施工动火带来很大的困难
为保证此次施工能够在最短工期内安全优质的完成,特编制此施工方案
二、编制依据:1、《石油化工有毒、可燃介质管道工程施工及验收法律规范》SH/T3501- 2、《工业金属管道施工验收法律规范》GB50235- 3、哈尔滨天源石化设计有限责任公司设计图纸
4、甲方代表现场技术交底
三、公司 HSE 目标指标杜绝质量通病,重大和一般质量事故为 0
焊条头、材料边角料分类回收,集中存放
死亡、重伤、轻伤事故为 0
四、工程概况施工图纸由哈尔滨天源石化设计有限责任公司设计
本次由我公司施工的中国石油销售分公司阿克苏油库安全隐患治理工程鹤管更换主要内容为更换10#鹤管
五、施工准备1、一般规定2、施工前应做好准备工作,准备工作包括下列内容:a
技术准备; b
施工现场准备;c
物资(工程材料、耗用材料、施工机具、劳动护具等)准备;d
施工队伍准备
3、施工准备工作应按下列程序进行:a
摸清工程内容、工程量和工作量;b
编制焊接工艺;c
编制施工技术方案,并及时组织进行技术交底;d
准备施工机具;e
组织施工队伍、进行与施工相关的安全教育培训;f
合理布置施工平面(机具现场摆放),接通临时电源,保证施工道路畅通
4、施工应具备下列条件: a
施工方案已经有关部门批准;b
资源配置及施工现场环境满足要求;c
