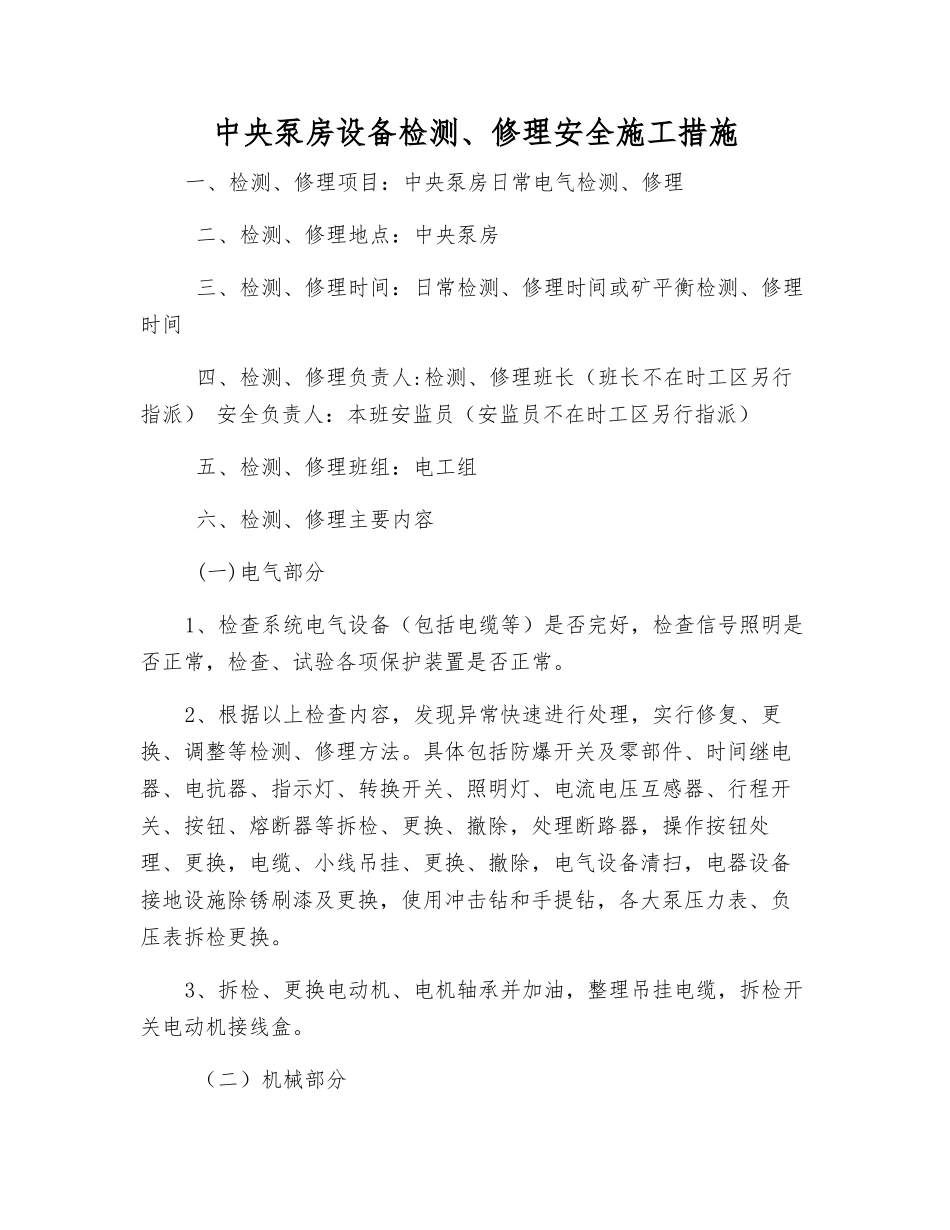

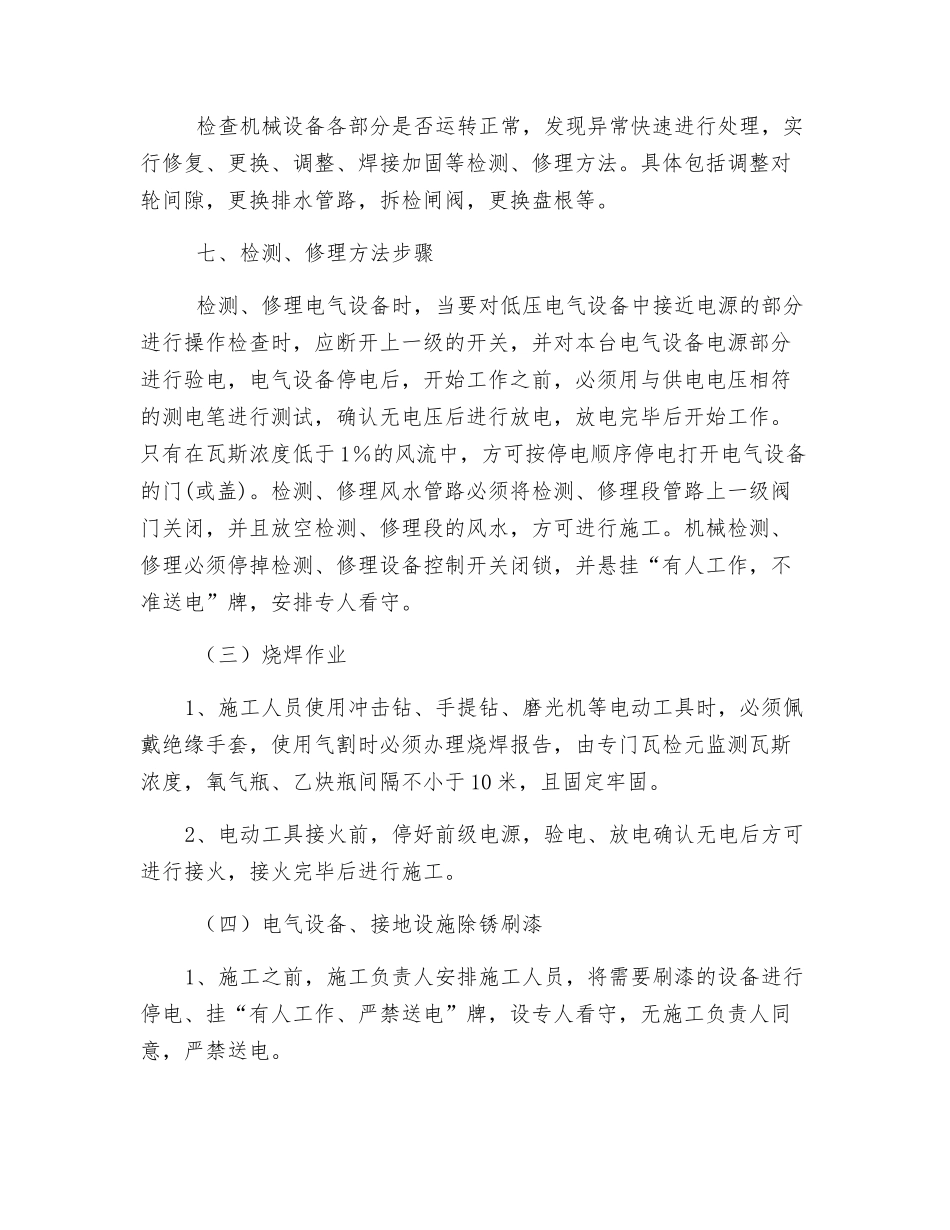

中央泵房设备检测、修理安全施工措施一、检测、修理项目:中央泵房日常电气检测、修理 二、检测、修理地点:中央泵房 三、检测、修理时间:日常检测、修理时间或矿平衡检测、修理时间 四、检测、修理负责人:检测、修理班长(班长不在时工区另行指派) 安全负责人:本班安监员(安监员不在时工区另行指派) 五、检测、修理班组:电工组 六、检测、修理主要内容 (一)电气部分1、检查系统电气设备(包括电缆等)是否完好,检查信号照明是否正常,检查、试验各项保护装置是否正常。2、根据以上检查内容,发现异常快速进行处理,实行修复、更换、调整等检测、修理方法。具体包括防爆开关及零部件、时间继电器、电抗器、指示灯、转换开关、照明灯、电流电压互感器、行程开关、按钮、熔断器等拆检、更换、撤除,处理断路器,操作按钮处理、更换,电缆、小线吊挂、更换、撤除,电气设备清扫,电器设备接地设施除锈刷漆及更换,使用冲击钻和手提钻,各大泵压力表、负压表拆检更换。3、拆检、更换电动机、电机轴承并加油,整理吊挂电缆,拆检开关电动机接线盒。 (二)机械部分 检查机械设备各部分是否运转正常,发现异常快速进行处理,实行修复、更换、调整、焊接加固等检测、修理方法。具体包括调整对轮间隙,更换排水管路,拆检闸阀,更换盘根等。 七、检测、修理方法步骤 检测、修理电气设备时,当要对低压电气设备中接近电源的部分进行操作检查时,应断开上一级的开关,并对本台电气设备电源部分进行验电,电气设备停电后,开始工作之前,必须用与供电电压相符的测电笔进行测试,确认无电压后进行放电,放电完毕后开始工作。只有在瓦斯浓度低于 1%的风流中,方可按停电顺序停电打开电气设备的门(或盖)。检测、修理风水管路必须将检测、修理段管路上一级阀门关闭,并且放空检测、修理段的风水,方可进行施工。机械检测、修理必须停掉检测、修理设备控制开关闭锁,并悬挂“有人工作,不准送电”牌,安排专人看守。 (三)烧焊作业1、施工人员使用冲击钻、手提钻、磨光机等电动工具时,必须佩戴绝缘手套,使用气割时必须办理烧焊报告,由专门瓦检元监测瓦斯浓度,氧气瓶、乙炔瓶间隔不小于 10 米,且固定牢固。2、电动工具接火前,停好前级电源,验电、放电确认无电后方可进行接火,接火完毕后进行施工。 (四)电气设备、接地设施除锈刷漆1、施工之前,施工负责人安排施工人员,将需要刷漆的设备进行停电、挂“有人工作、严禁送电”牌,...
