中央配电所检测、修理安全施工措施一、检测、修理项目:中央配电所电气设备日常检测、修理检查 二、检测、修理地点:中央配电所 三、检测、修理时间:日常检测、修理时间或矿平衡检测、修理时间 四、检测、修理负责人:检测、修理班长(班长不在时工区另行指派) 安全负责人:本班盯班人员 五、检测、修理班组:电工组 六、检测、修理内容及质量技术要求:1、高低压配电开关整定值检查调整
2、各开关防爆面检查处理,要求无锈蚀、无坑凹、砂眼、划伤等现象,防爆面清洁无污
3、接线腔内无任何杂物
4、各开关机构调整检查,要求灵活可靠
5、进行电缆遥测等各类试验,试验结果符合相关规定
6、各接线头(柱)、插头、绝缘瓷瓶检查,接头要牢固可靠,瓷瓶无放电现象,开关指示灯检查、更换,触头无烧伤、损坏现象
触头无烧伤,损坏现象
7、每施工一处,严格根据施工工艺进行施工,杜绝不完好、失爆等现象的发生

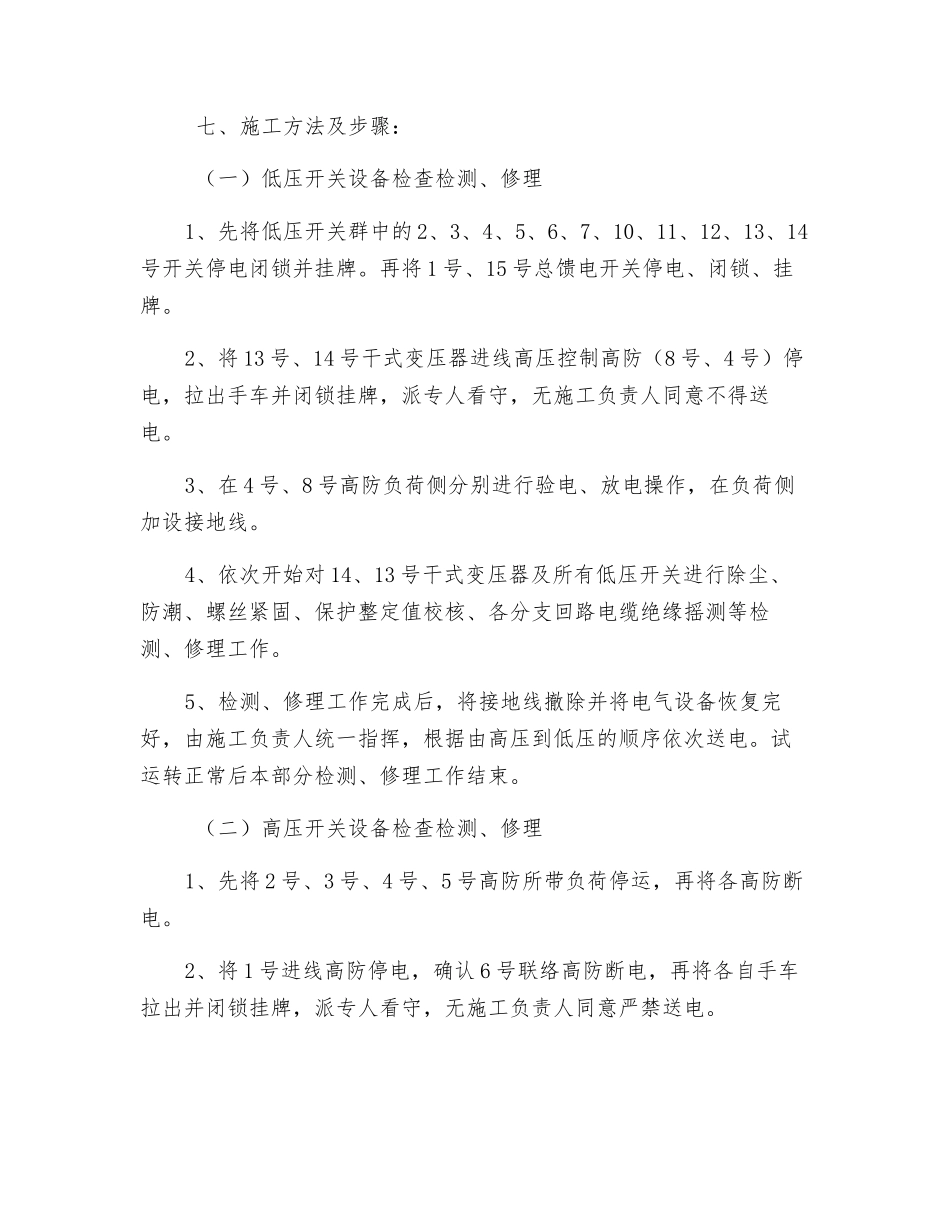

七、施工方法及步骤: (一)低压开关设备检查检测、修理1、先将低压开关群中的 2、3、4、5、6、7、10、11、12、13、14号开关停电闭锁并挂牌
再将 1 号、15 号总馈电开关停电、闭锁、挂牌
2、将 13 号、14 号干式变压器进线高压控制高防(8 号、4 号)停电,拉出手车并闭锁挂牌,派专人看守,无施工负责人同意不得送电
3、在 4 号、8 号高防负荷侧分别进行验电、放电操作,在负荷侧加设接地线
4、依次开始对 14、13 号干式变压器及所有低压开关进行除尘、防潮、螺丝紧固、保护整定值校核、各分支回路电缆绝缘摇测等检测、修理工作
5、检测、修理工作完成后,将接地线撤除并将电气设备恢复完好,由施工负责人统一指挥,根据由高压到低压的顺序依次送电
试运转正常后本部分检测、修理工作结束
(二)高压开关设备检查检测、修理1、先将 2 号、3 号、4 号、5 号高防所带负荷停运,再将各高防断电
2、将 1 号进线
