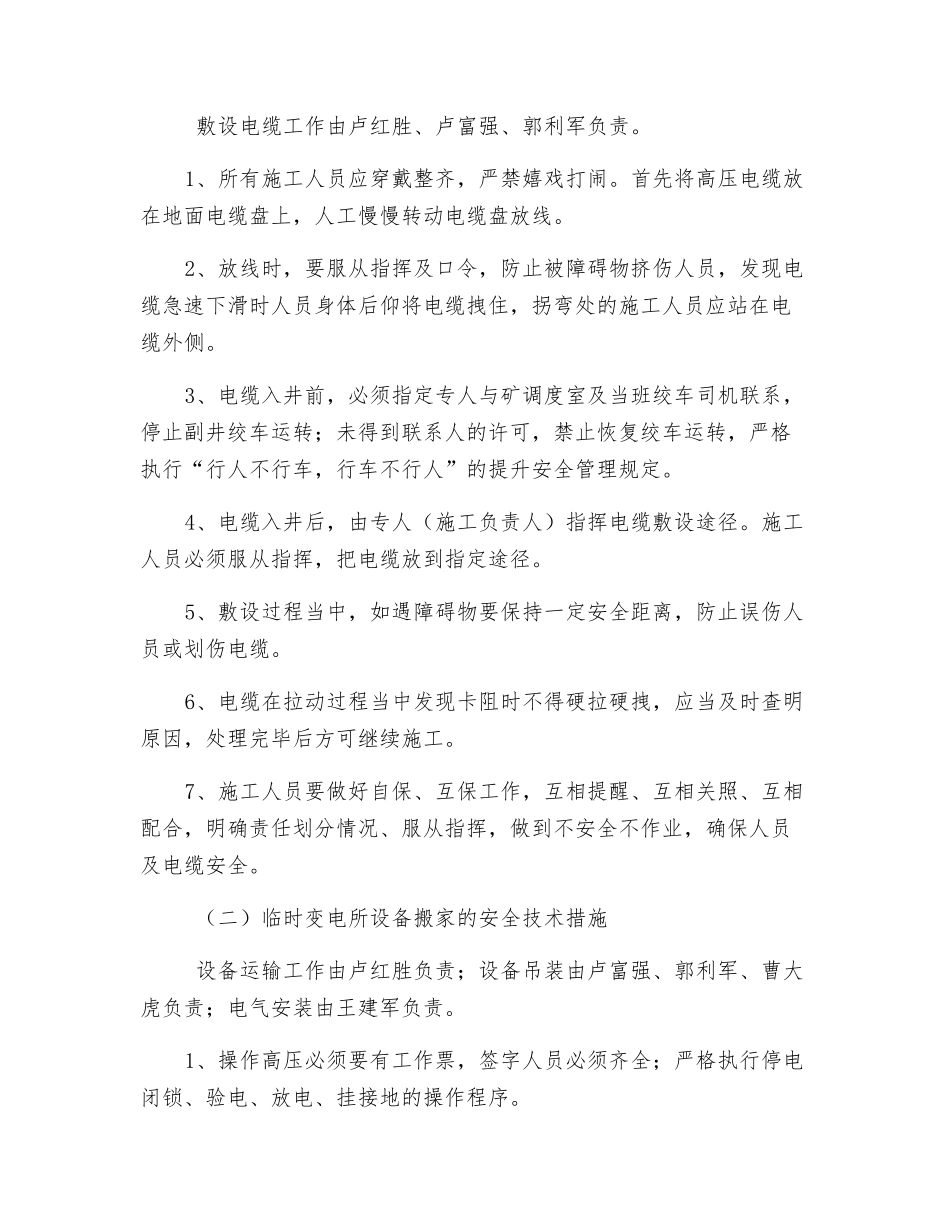

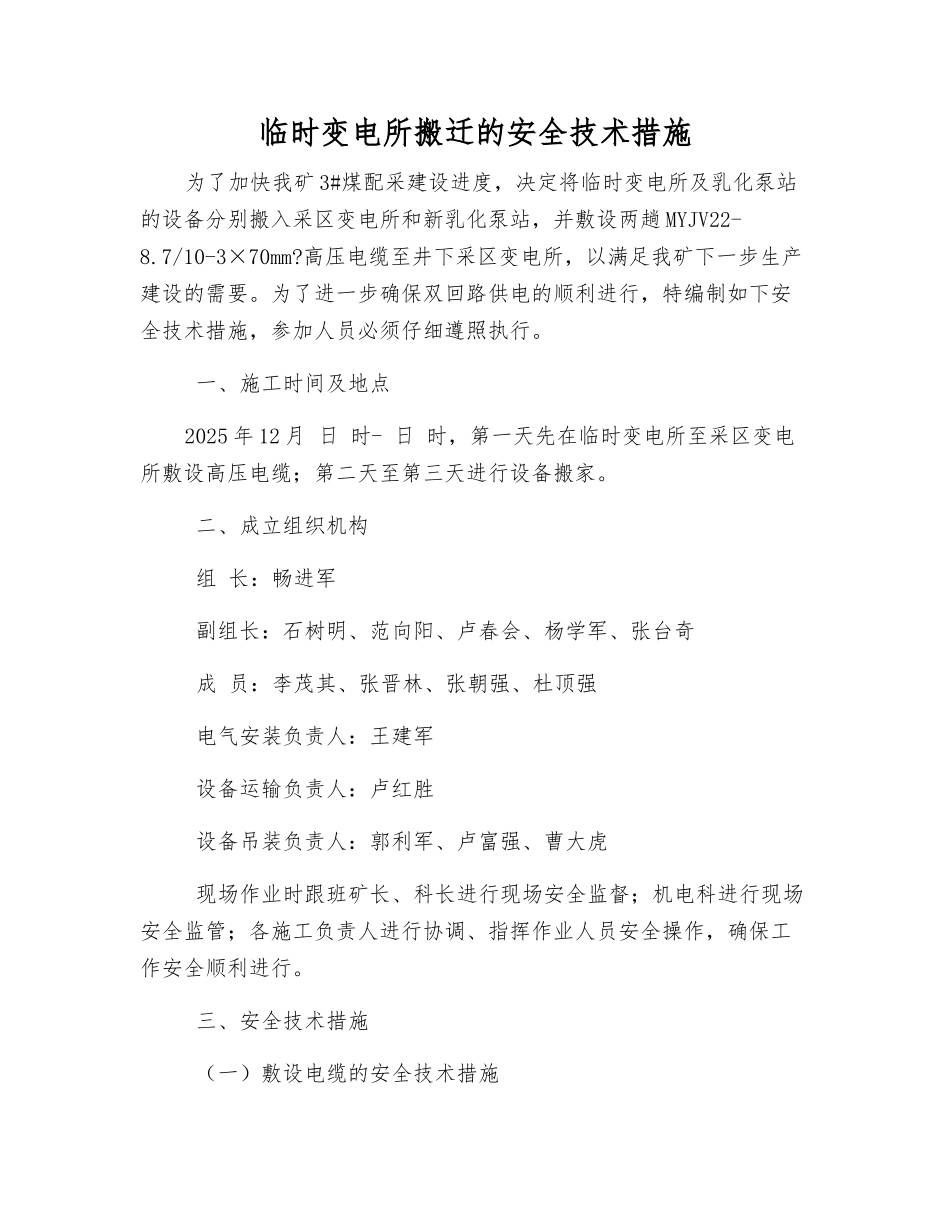

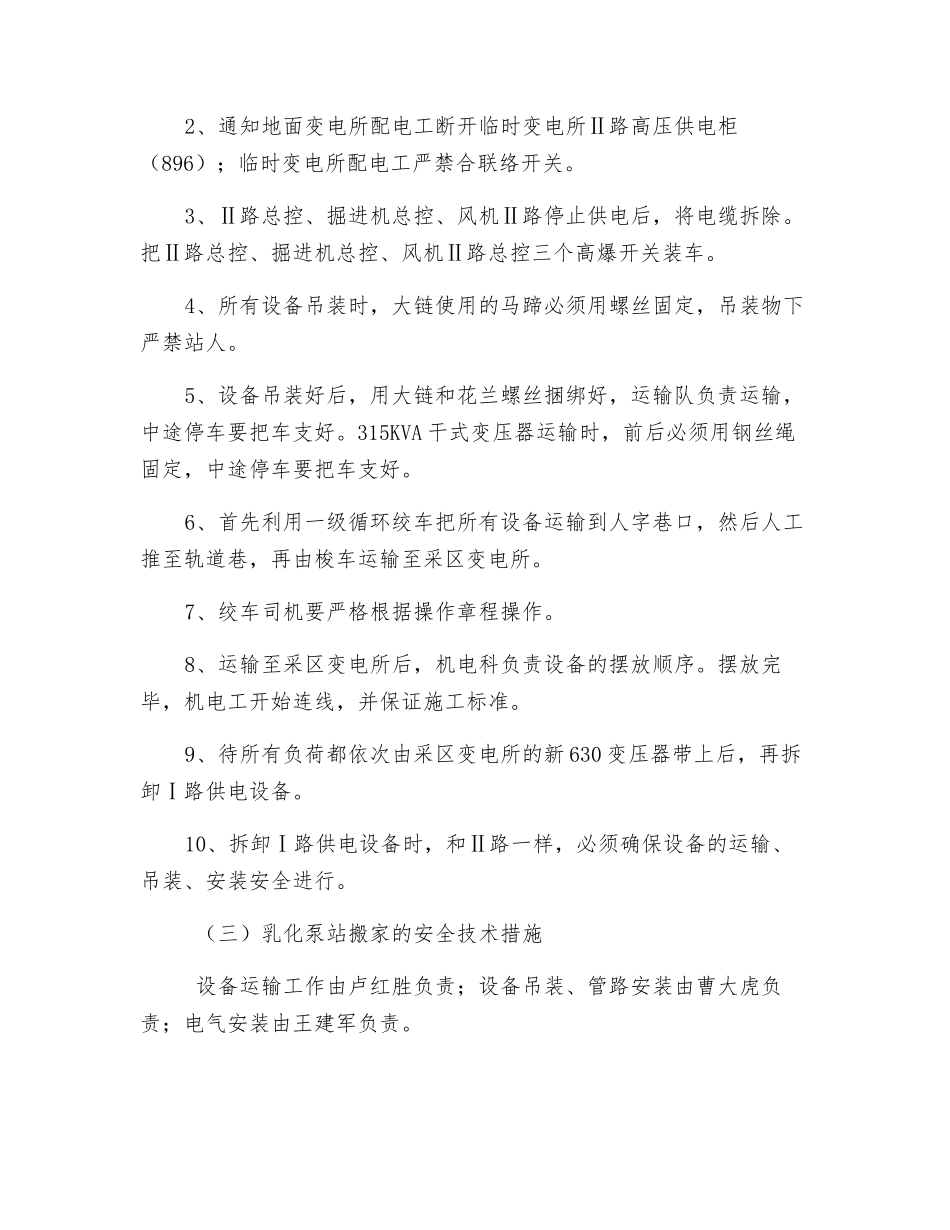

临时变电所搬迁的安全技术措施为了加快我矿 3#煤配采建设进度,决定将临时变电所及乳化泵站的设备分别搬入采区变电所和新乳化泵站,并敷设两趟 MYJV22-8.7/10-3×70mm?高压电缆至井下采区变电所,以满足我矿下一步生产建设的需要。为了进一步确保双回路供电的顺利进行,特编制如下安全技术措施,参加人员必须仔细遵照执行。 一、施工时间及地点2025 年 12 月 日 时- 日 时,第一天先在临时变电所至采区变电所敷设高压电缆;第二天至第三天进行设备搬家。 二、成立组织机构 组 长:畅进军 副组长:石树明、范向阳、卢春会、杨学军、张台奇 成 员:李茂其、张晋林、张朝强、杜顶强 电气安装负责人:王建军 设备运输负责人:卢红胜 设备吊装负责人:郭利军、卢富强、曹大虎 现场作业时跟班矿长、科长进行现场安全监督;机电科进行现场安全监管;各施工负责人进行协调、指挥作业人员安全操作,确保工作安全顺利进行。 三、安全技术措施 (一)敷设电缆的安全技术措施 敷设电缆工作由卢红胜、卢富强、郭利军负责。1、所有施工人员应穿戴整齐,严禁嬉戏打闹。首先将高压电缆放在地面电缆盘上,人工慢慢转动电缆盘放线。2、放线时,要服从指挥及口令,防止被障碍物挤伤人员,发现电缆急速下滑时人员身体后仰将电缆拽住,拐弯处的施工人员应站在电缆外侧。3、电缆入井前,必须指定专人与矿调度室及当班绞车司机联系,停止副井绞车运转;未得到联系人的许可,禁止恢复绞车运转,严格执行“行人不行车,行车不行人”的提升安全管理规定。4、电缆入井后,由专人(施工负责人)指挥电缆敷设途径。施工人员必须服从指挥,把电缆放到指定途径。5、敷设过程当中,如遇障碍物要保持一定安全距离,防止误伤人员或划伤电缆。6、电缆在拉动过程当中发现卡阻时不得硬拉硬拽,应当及时查明原因,处理完毕后方可继续施工。7、施工人员要做好自保、互保工作,互相提醒、互相关照、互相配合,明确责任划分情况、服从指挥,做到不安全不作业,确保人员及电缆安全。 (二)临时变电所设备搬家的安全技术措施 设备运输工作由卢红胜负责;设备吊装由卢富强、郭利军、曹大虎负责;电气安装由王建军负责。1、操作高压必须要有工作票,签字人员必须齐全;严格执行停电闭锁、验电、放电、挂接地的操作程序。2、通知地面变电所配电工断开临时变电所Ⅱ路高压供电柜(896);临时变电所配电工严禁合联络开关。3、Ⅱ路总控、掘进机总控、风机Ⅱ路停止供电后,...
