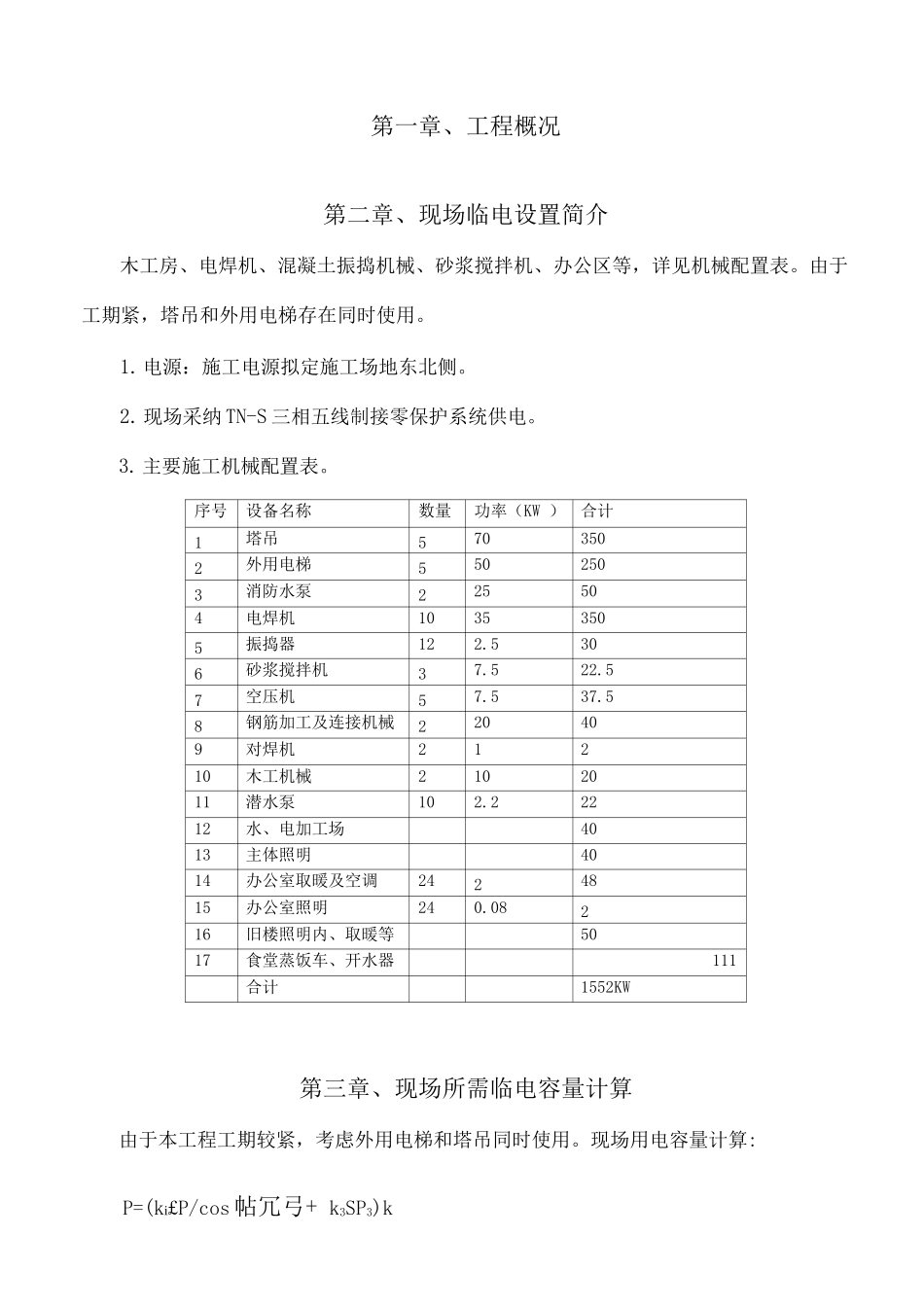

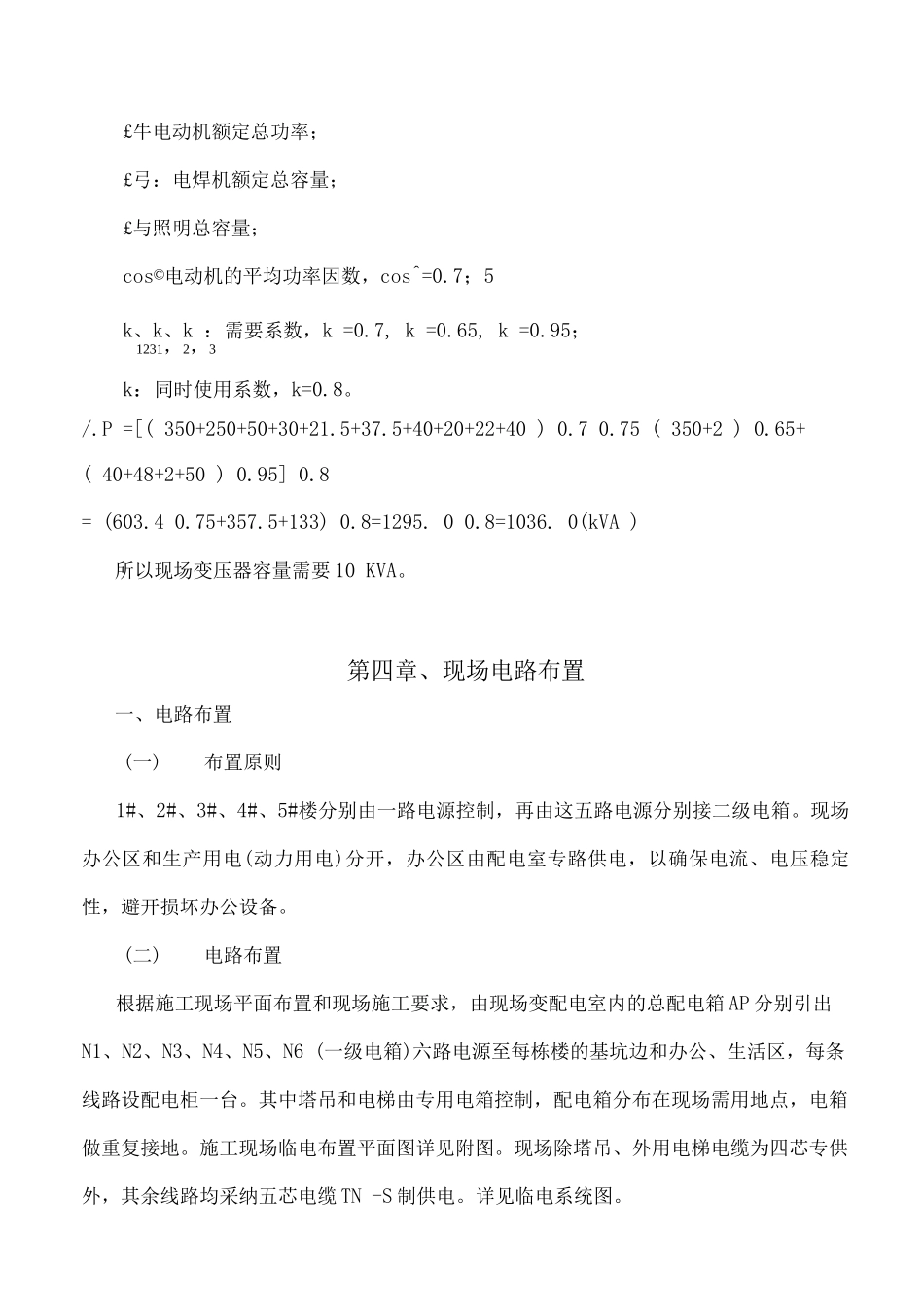

临电施工组织设计第一章、工程概况第二章、现场临电设置简介木工房、电焊机、混凝土振捣机械、砂浆搅拌机、办公区等,详见机械配置表。由于工期紧,塔吊和外用电梯存在同时使用。1.电源:施工电源拟定施工场地东北侧。2.现场采纳 TN-S 三相五线制接零保护系统供电。3.主要施工机械配置表。序号设备名称数量功率(KW )合计1塔吊5703502外用电梯5502503消防水泵225504电焊机10353505振捣器122.5306砂浆搅拌机37.522.57空压机57.537.58钢筋加工及连接机械220409对焊机21210木工机械2102011潜水泵102.22212水、电加工场4013主体照明4014办公室取暖及空调2424815办公室照明240.08216旧楼照明内、取暖等5017食堂蒸饭车、开水器111合计1552KW第三章、现场所需临电容量计算由于本工程工期较紧,考虑外用电梯和塔吊同时使用。现场用电容量计算:P=(ki£P/cos 帖冗弓+ k3SP3)k£牛电动机额定总功率;£弓:电焊机额定总容量;£与照明总容量;cos©电动机的平均功率因数,cos^=0.7;5k、k、k :需要系数,k =0.7, k =0.65, k =0.95;1231,2,3k:同时使用系数,k=0.8。/.P =[( 350+250+50+30+21.5+37.5+40+20+22+40 ) 0.7 0.75 ( 350+2 ) 0.65+( 40+48+2+50 ) 0.95] 0.8= (603.4 0.75+357.5+133) 0.8=1295. 0 0.8=1036. 0(kVA )所以现场变压器容量需要 10 KVA。第四章、现场电路布置一、电路布置(一)布置原则1#、2#、3#、4#、5#楼分别由一路电源控制,再由这五路电源分别接二级电箱。现场办公区和生产用电(动力用电)分开,办公区由配电室专路供电,以确保电流、电压稳定性,避开损坏办公设备。(二)电路布置根据施工现场平面布置和现场施工要求,由现场变配电室内的总配电箱 AP 分别引出N1、N2、N3、N4、N5、N6 (一级电箱)六路电源至每栋楼的基坑边和办公、生活区,每条线路设配电柜一台。其中塔吊和电梯由专用电箱控制,配电箱分布在现场需用地点,电箱做重复接地。施工现场临电布置平面图详见附图。现场除塔吊、外用电梯电缆为四芯专供外,其余线路均采纳五芯电缆 TN -S 制供电。详见临电系统图。负荷计算公式及负荷计算:S30=P30/C°S^T S1103P30:有功功率,S30:视在功率,COS0:功率因数,U=380V。负荷计算表编号用电设备名称设备容量(kw)Pe需要系数kdCOS0计算负荷*w)(KV0A)(勺N11#1#塔吊700.70.7599.31#电梯500.70.7570.9楼层施工用电*25.90.70.7536.7电焊机*700.650.7592.2主体照明*80.950.7515.4对焊机10.650....
