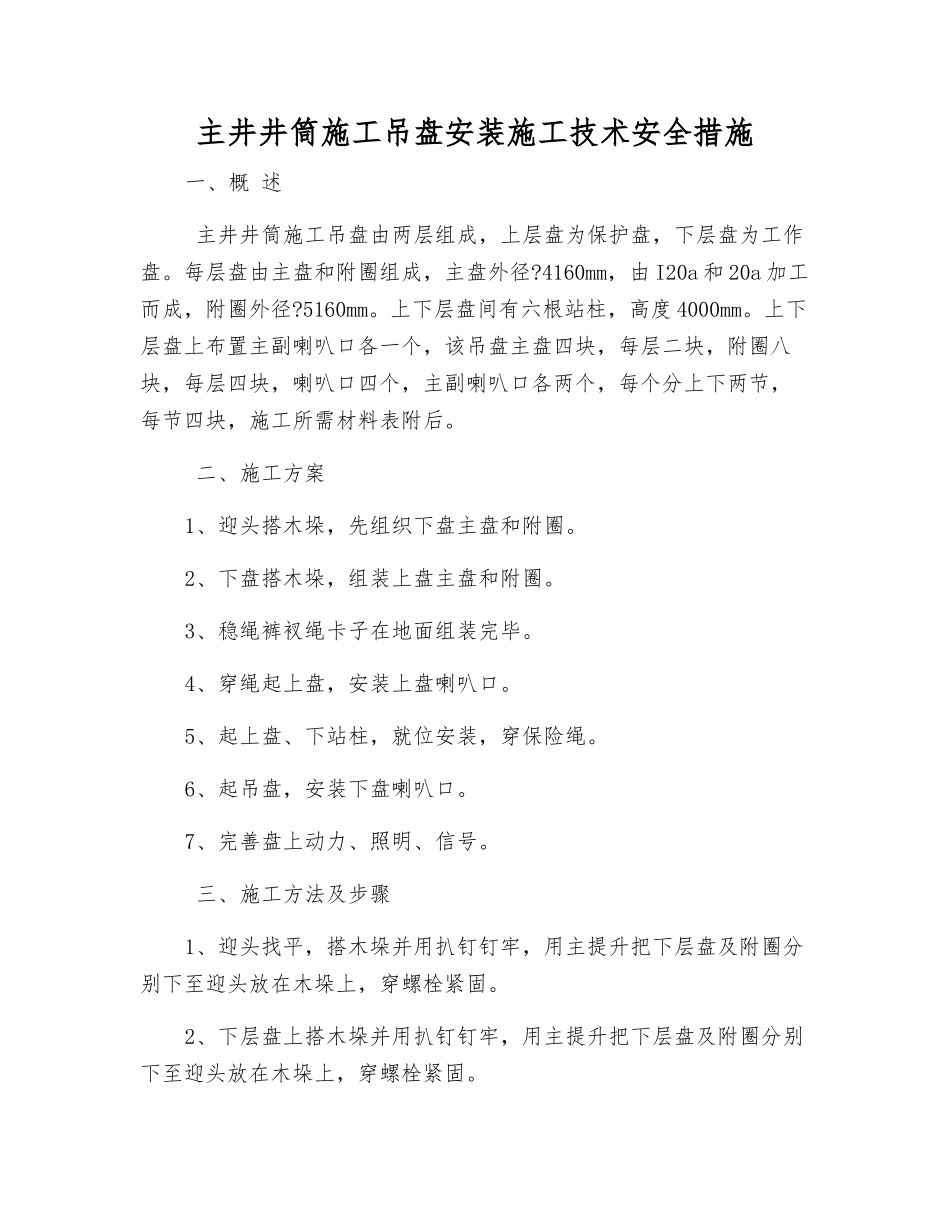

主井井筒施工吊盘安装施工技术安全措施一、概 述 主井井筒施工吊盘由两层组成,上层盘为保护盘,下层盘为工作盘
每层盘由主盘和附圈组成,主盘外径

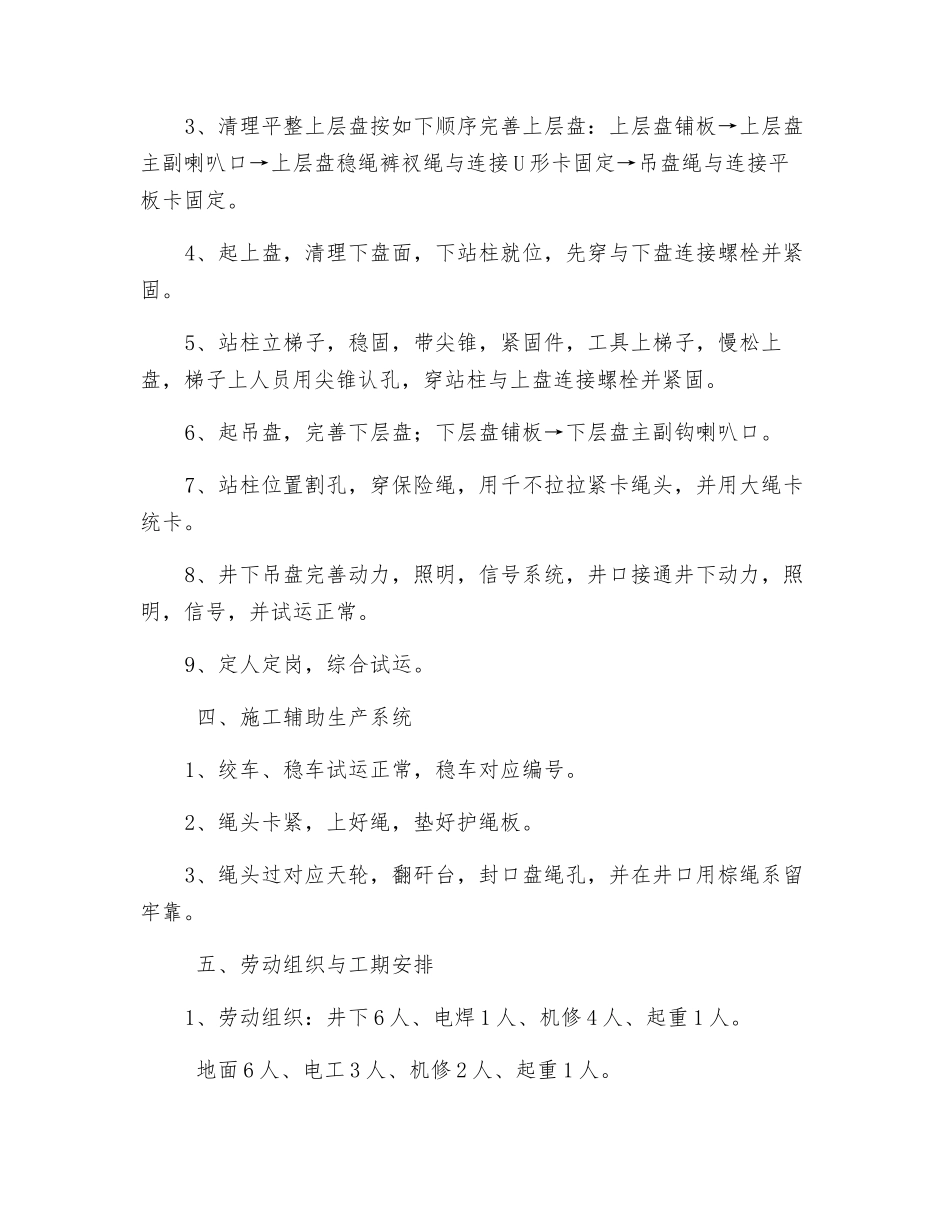

4160mm,由 I20a 和 20a 加工而成,附圈外径
5160mm
上下层盘间有六根站柱,高度 4000mm
上下层盘上布置主副喇叭口各一个,该吊盘主盘四块,每层二块,附圈八块,每层四块,喇叭口四个,主副喇叭口各两个,每个分上下两节,每节四块,施工所需材料表附后
二、施工方案1、迎头搭木垛,先组织下盘主盘和附圈
2、下盘搭木垛,组装上盘主盘和附圈
3、稳绳裤衩绳卡子在地面组装完毕
4、穿绳起上盘,安装上盘喇叭口
5、起上盘、下站柱,就位安装,穿保险绳
6、起吊盘,安装下盘喇叭口
7、完善盘上动力、照明、信号
三、施工方法及步骤1、迎头找平,搭木垛并用扒钉钉牢,用主提升把下层盘及附圈分别下至迎头放在木垛上,穿螺栓紧固
2、下层盘上搭木垛并用扒钉钉牢,用主提升把下层盘及附圈分别下至迎头放在木垛上,穿螺栓紧固
3、清理平整上层盘按如下顺序完善上层盘:上层盘铺板→上层盘主副喇叭口→上层盘稳绳裤衩绳与连接 U 形卡固定→吊盘绳与连接平板卡固定
4、起上盘,清理下盘面,下站柱就位,先穿与下盘连接螺栓并紧固
5、站柱立梯子,稳固,带尖锥,紧固件,工具上梯子,慢松上盘,梯子上人员用尖锥认孔,穿站柱与上盘连接螺栓并紧固
6、起吊盘,完善下层盘;下层盘铺板→下层盘主副钩喇叭口
7、站柱位置割孔,穿保险绳,用千不拉拉紧卡绳头,并用大绳卡统卡
8、井下吊盘完善动力,照明,信号系统,井口接通井下动力,照明,信号,并试运正常
9、定人定岗,综合试运
四、施工辅助生产系统1、绞车、稳车试运正常,稳车对应编号
2、绳头卡紧,上好绳,垫好护绳板
3、绳头过对应天轮,翻矸台,封口盘绳孔,并在井口用棕绳系留牢靠
五、劳动组织与工期安排1、劳动组织:井下 6
