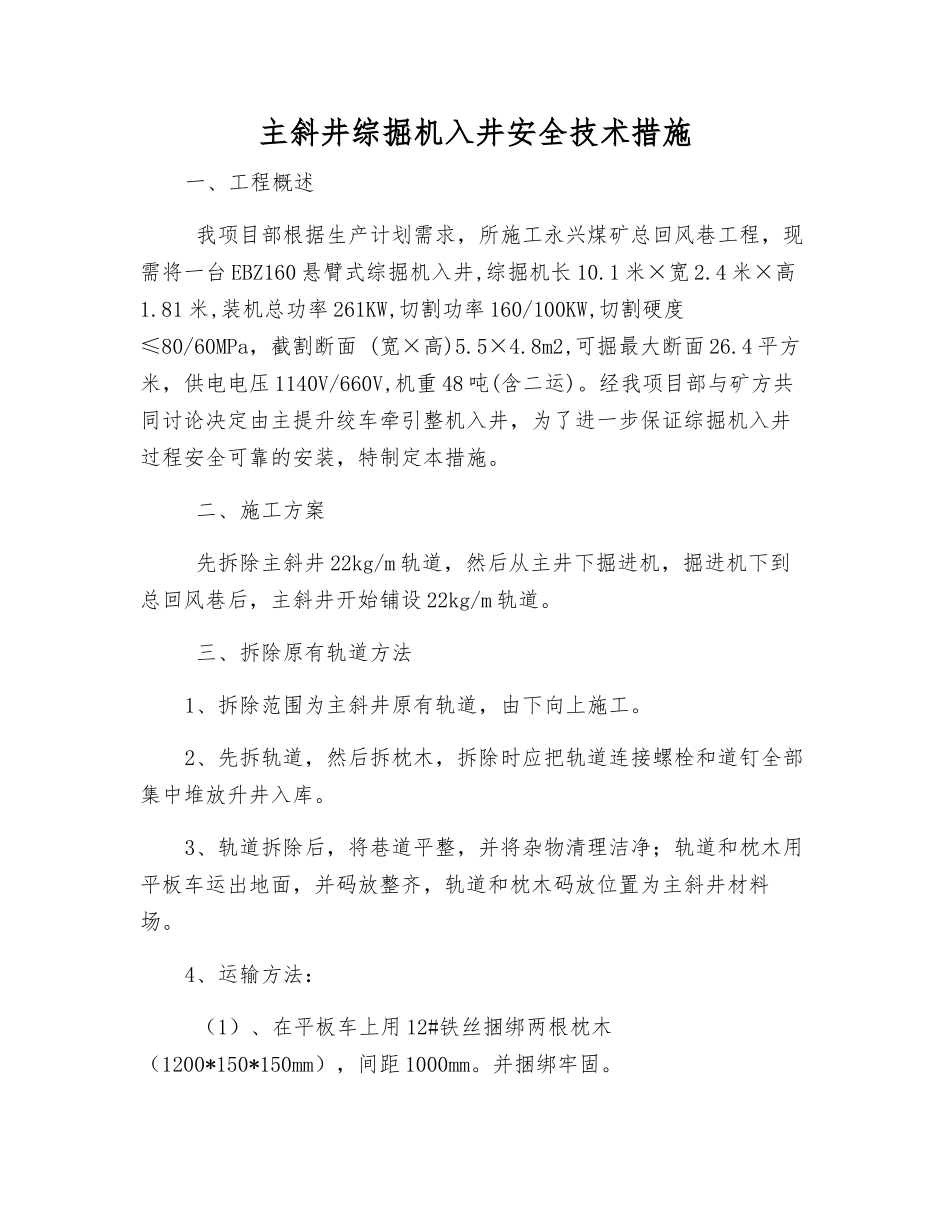

主斜井综掘机入井安全技术措施一、工程概述 我项目部根据生产计划需求,所施工永兴煤矿总回风巷工程,现需将一台 EBZ160 悬臂式综掘机入井,综掘机长 10
1 米×宽 2
4 米×高1
81 米,装机总功率 261KW,切割功率 160/100KW,切割硬度≤80/60MPa,截割断面 (宽×高)5
8m2,可掘最大断面 26
4 平方米,供电电压 1140V/660V,机重 48 吨(含二运)
经我项目部与矿方共同讨论决定由主提升绞车牵引整机入井,为了进一步保证综掘机入井过程安全可靠的安装,特制定本措施
二、施工方案 先拆除主斜井 22kg/m 轨道,然后从主井下掘进机,掘进机下到总回风巷后,主斜井开始铺设 22kg/m 轨道
三、拆除原有轨道方法1、拆除范围为主斜井原有轨道,由下向上施工
2、先拆轨道,然后拆枕木,拆除时应把轨道连接螺栓和道钉全部集中堆放升井入库
3、轨道拆除后,将巷道平整,并将杂物清理洁净;轨道和枕木用平板车运出地面,并码放整齐,轨道和枕木码放位置为主斜井材料场
4、运输方法: (1)、在平板车上用 12#铁丝捆绑两根枕木(1200*150*150mm),间距 1000mm

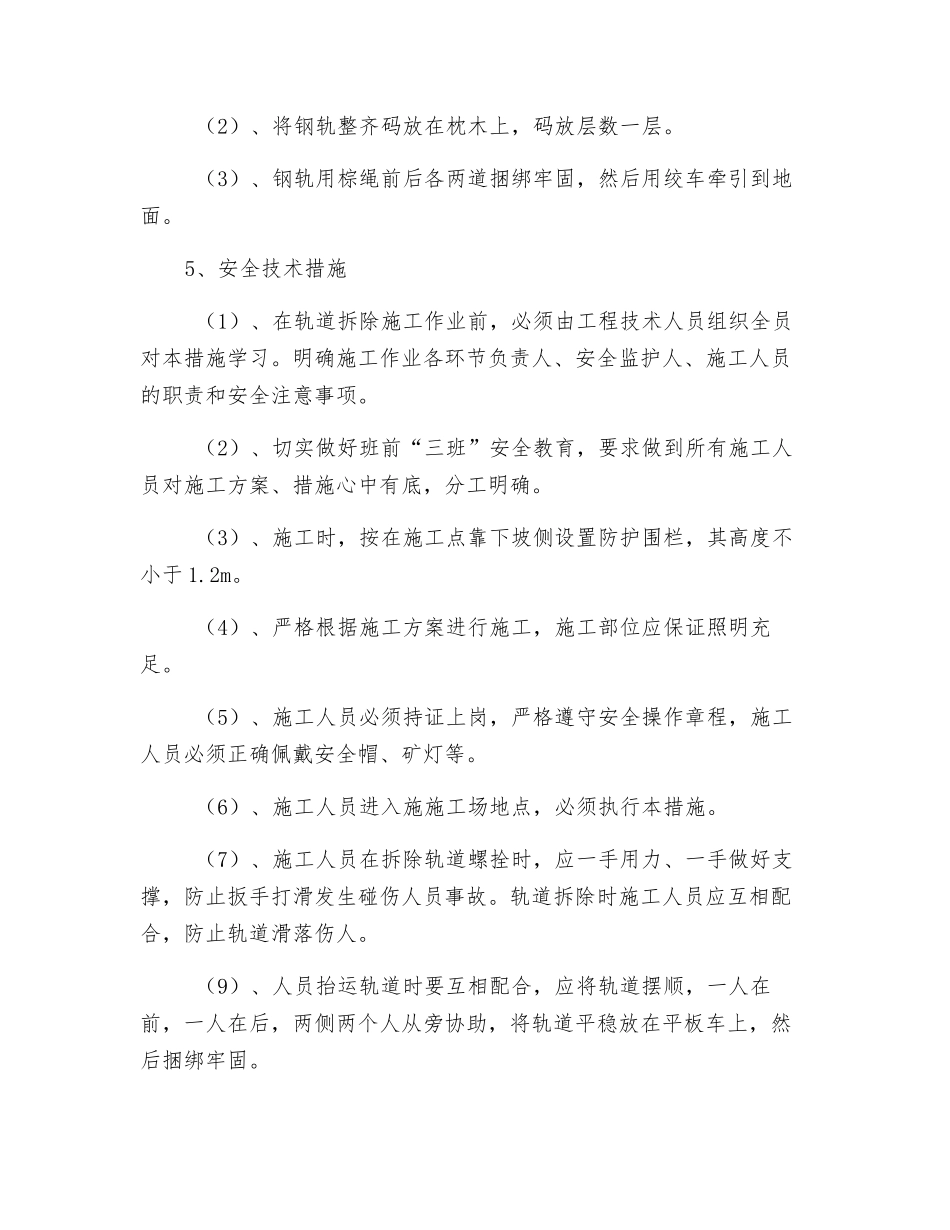

(2)、将钢轨整齐码放在枕木上,码放层数一层
(3)、钢轨用棕绳前后各两道捆绑牢固,然后用绞车牵引到地面
5、安全技术措施 (1)、在轨道拆除施工作业前,必须由工程技术人员组织全员对本措施学习
明确施工作业各环节负责人、安全监护人、施工人员的职责和安全注意事项
(2)、切实做好班前“三班”安全教育,要求做到所有施工人员对施工方案、措施心中有底,分工明确
(3)、施工时,按在施工点靠下坡侧设置防护围栏,其高度不小于 1
(4)、严格根据施工方案进行施工,施工部位应保证照明充足
(5)、施工人员必须持证上岗,严格遵守安全操作章程,施工人员必须正
