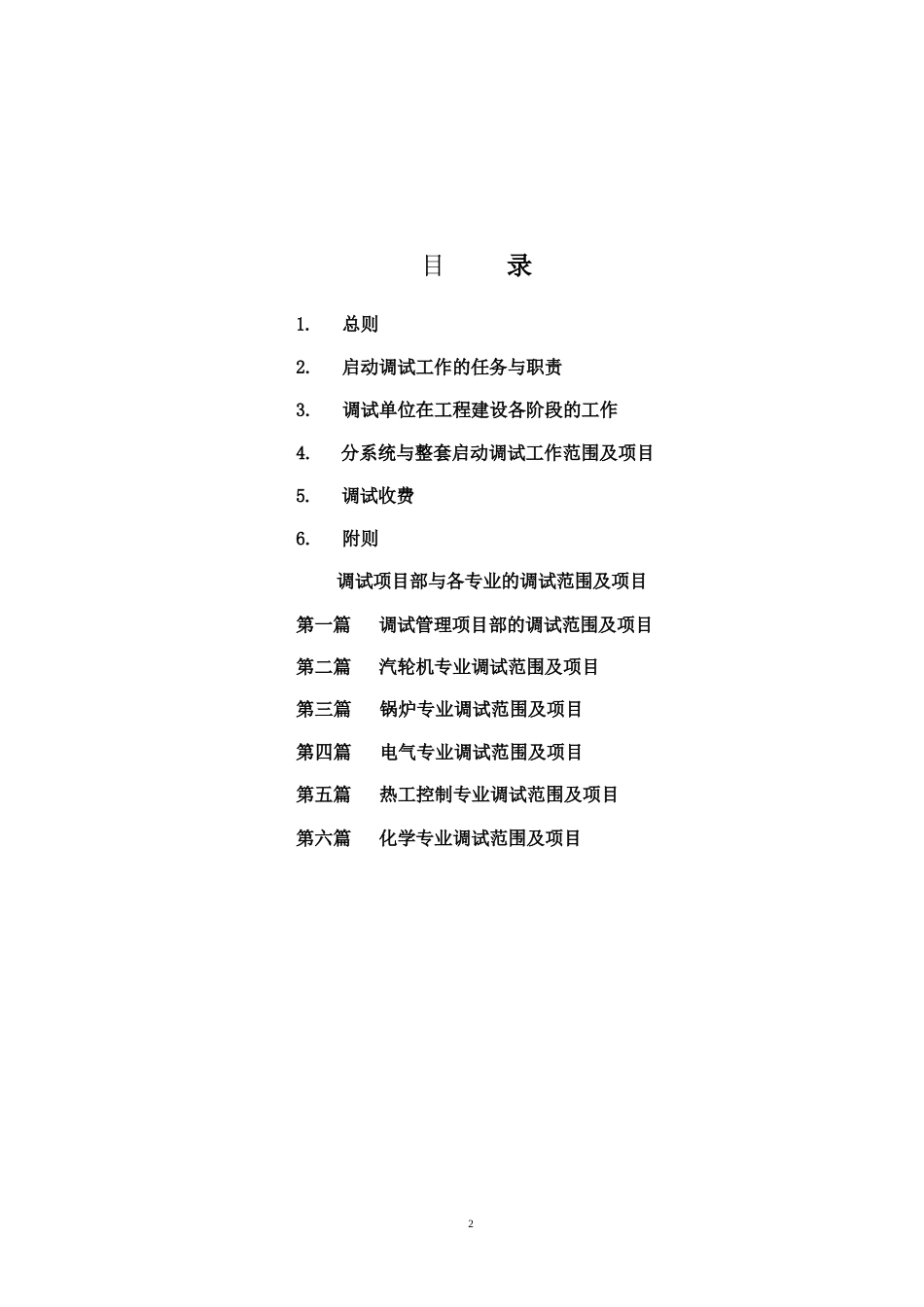

火电工程启动调试工作规定1目 录1
启动调试工作的任务与职责3
调试单位在工程建设各阶段的工作4
分系统与整套启动调试工作范围及项目5
附则调试项目部与各专业的调试范围及项目第一篇 调试管理项目部的调试范围及项目第二篇 汽轮机专业调试范围及项目第三篇 锅炉专业调试范围及项目第四篇 电气专业调试范围及项目第五篇 热工控制专业调试范围及项目第六篇 化学专业调试范围及项目2火电工程启动调试工作规定1 总则1
1 为加强火电过程调试工作的管理,明确启动调试工作部门的任务和职责范围, 提高调试工作水平,根据《火力发电厂基本建设工程启动及竣工验收规程(1996 年版)》的精神,制定本规程
2 本规程适用于新(改、扩)建火电工程的启动调试工作
凡承担火力发电机组 启动调试工作及机组启动调试工作有关的单位均应执行本规程
3 火电工程的启动调试工作应由具有相当资质等级的调试单位承担
资质等级甲级乙级丙级机组容量300MW 及以上机组200MW 及以下机组100MW 及以下机组1
4 工程建设单位在确定工程施工单位的同时,应明确具体承担调试的单位,签订 委托合同
调试单位宜及早参与设备选型、初步设计审查等与工程建设有关工 作,确保调试工作的顺利进行
2 启动调试的工作任务及职责2
1 启动调试工作是火电基本建设工程的一个关键阶段,基本任务是使新安装机组 安全顺利地完成满负荷试运并移交生产
投产后能安全稳定运行,形成生产能 力,发挥投资效益
2 启动调试工作要按国家标准和部颁规程、规范及设备文件的要求进行
调试单 位要在启动试运总指挥的领导下,根据设计和设备的特点,合理组织、协调、 实施启动调试工作,确保启动试运工作的安全和质量
3 启动调试工作分为分部试运调试与整套启动调试
其中分部试运调试中的分系 统调试与整套启动调试工作应由调试单位承担
