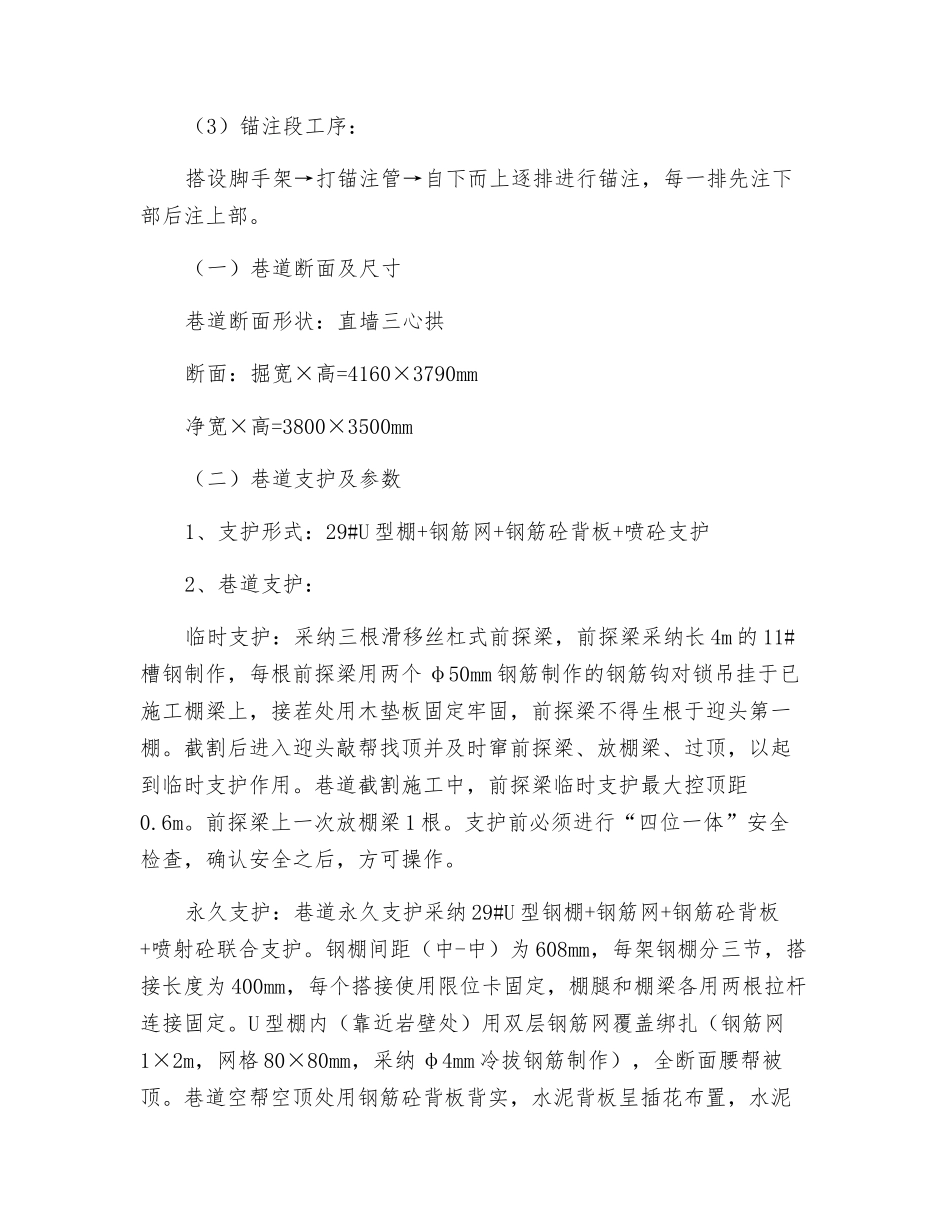

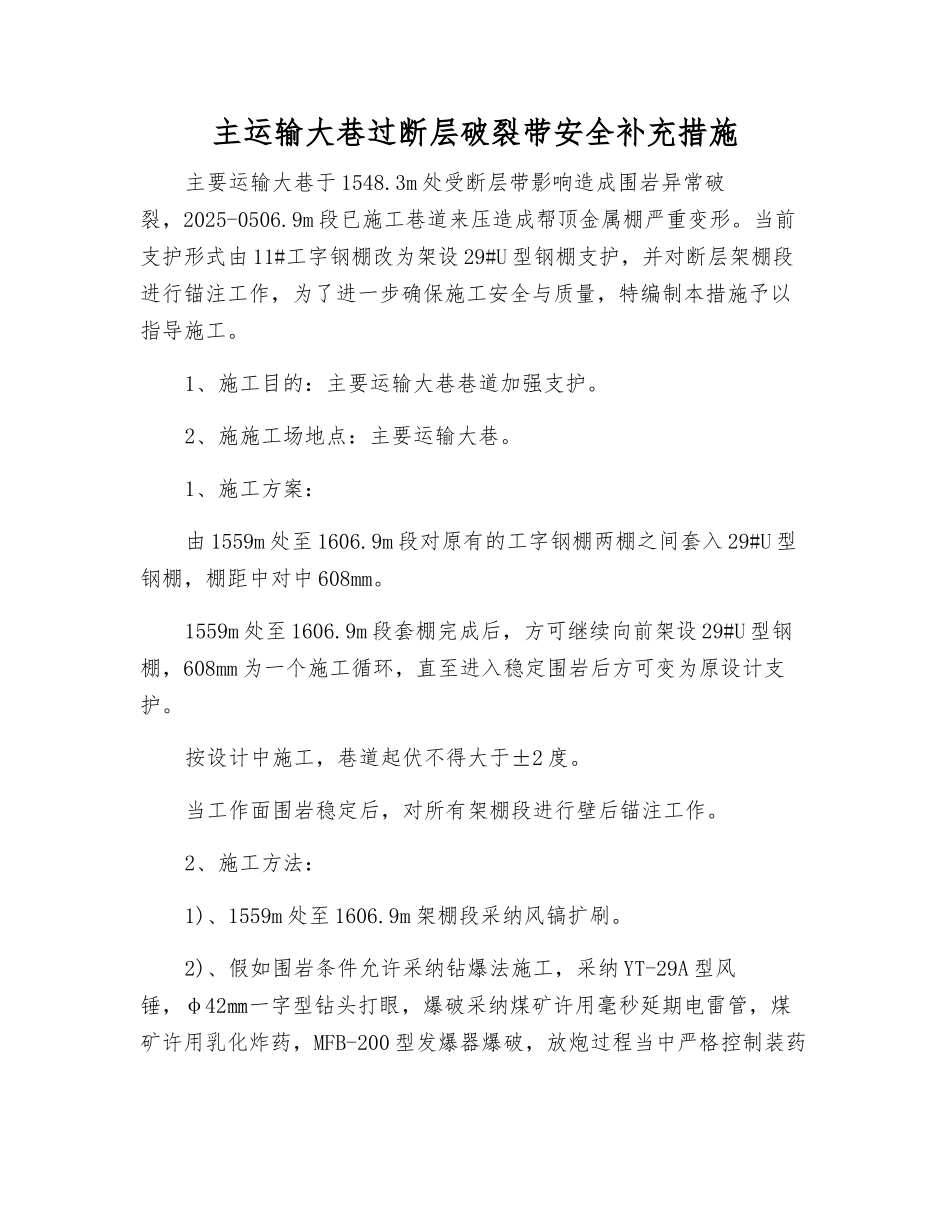

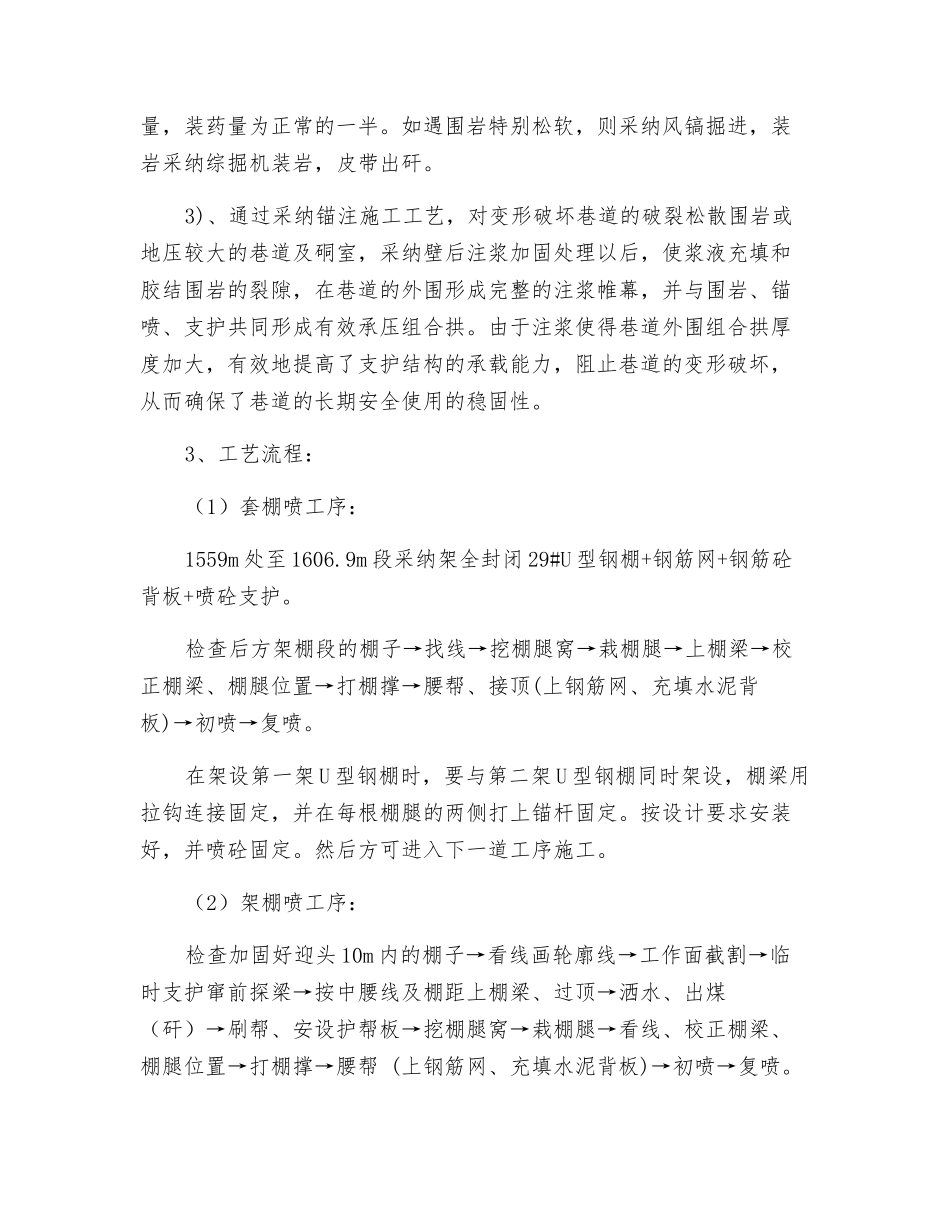

主运输大巷过断层破裂带安全补充措施主要运输大巷于 1548.3m 处受断层带影响造成围岩异常破裂,2025-0506.9m 段已施工巷道来压造成帮顶金属棚严重变形。当前支护形式由 11#工字钢棚改为架设 29#U 型钢棚支护,并对断层架棚段进行锚注工作,为了进一步确保施工安全与质量,特编制本措施予以指导施工。1、施工目的:主要运输大巷巷道加强支护。2、施施工场地点:主要运输大巷。1、施工方案:由 1559m 处至 1606.9m 段对原有的工字钢棚两棚之间套入 29#U 型钢棚,棚距中对中 608mm。1559m 处至 1606.9m 段套棚完成后,方可继续向前架设 29#U 型钢棚,608mm 为一个施工循环,直至进入稳定围岩后方可变为原设计支护。按设计中施工,巷道起伏不得大于±2 度。当工作面围岩稳定后,对所有架棚段进行壁后锚注工作。2、施工方法:1)、1559m 处至 1606.9m 架棚段采纳风镐扩刷。2)、假如围岩条件允许采纳钻爆法施工,采纳 YT-29A 型风锤,φ42㎜一字型钻头打眼,爆破采纳煤矿许用毫秒延期电雷管,煤矿许用乳化炸药,MFB-200 型发爆器爆破,放炮过程当中严格控制装药量,装药量为正常的一半。如遇围岩特别松软,则采纳风镐掘进,装岩采纳综掘机装岩,皮带出矸。3)、通过采纳锚注施工工艺,对变形破坏巷道的破裂松散围岩或地压较大的巷道及硐室,采纳壁后注浆加固处理以后,使浆液充填和胶结围岩的裂隙,在巷道的外围形成完整的注浆帷幕,并与围岩、锚喷、支护共同形成有效承压组合拱。由于注浆使得巷道外围组合拱厚度加大,有效地提高了支护结构的承载能力,阻止巷道的变形破坏,从而确保了巷道的长期安全使用的稳固性。3、工艺流程:(1)套棚喷工序:1559m 处至 1606.9m 段采纳架全封闭 29#U 型钢棚+钢筋网+钢筋砼背板+喷砼支护。检查后方架棚段的棚子→找线→挖棚腿窝→栽棚腿→上棚梁→校正棚梁、棚腿位置→打棚撑→腰帮、接顶(上钢筋网、充填水泥背板)→初喷→复喷。在架设第一架 U 型钢棚时,要与第二架 U 型钢棚同时架设,棚梁用拉钩连接固定,并在每根棚腿的两侧打上锚杆固定。按设计要求安装好,并喷砼固定。然后方可进入下一道工序施工。(2)架棚喷工序:检查加固好迎头 10m 内的棚子→看线画轮廓线→工作面截割→临时支护窜前探梁→按中腰线及棚距上棚梁、过顶→洒水、出煤(矸)→刷帮、安设护帮板→挖棚腿窝→栽棚腿→看线、校正棚梁、棚腿位置→打棚撑→腰帮 (上钢筋网、充填水泥背板)→初喷→复喷。(3...
