电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

主通风机检修安全施工措施

主通风机检修安全施工措施_第1页
1/5
主通风机检修安全施工措施_第2页
2/5
主通风机检修安全施工措施_第3页
3/5

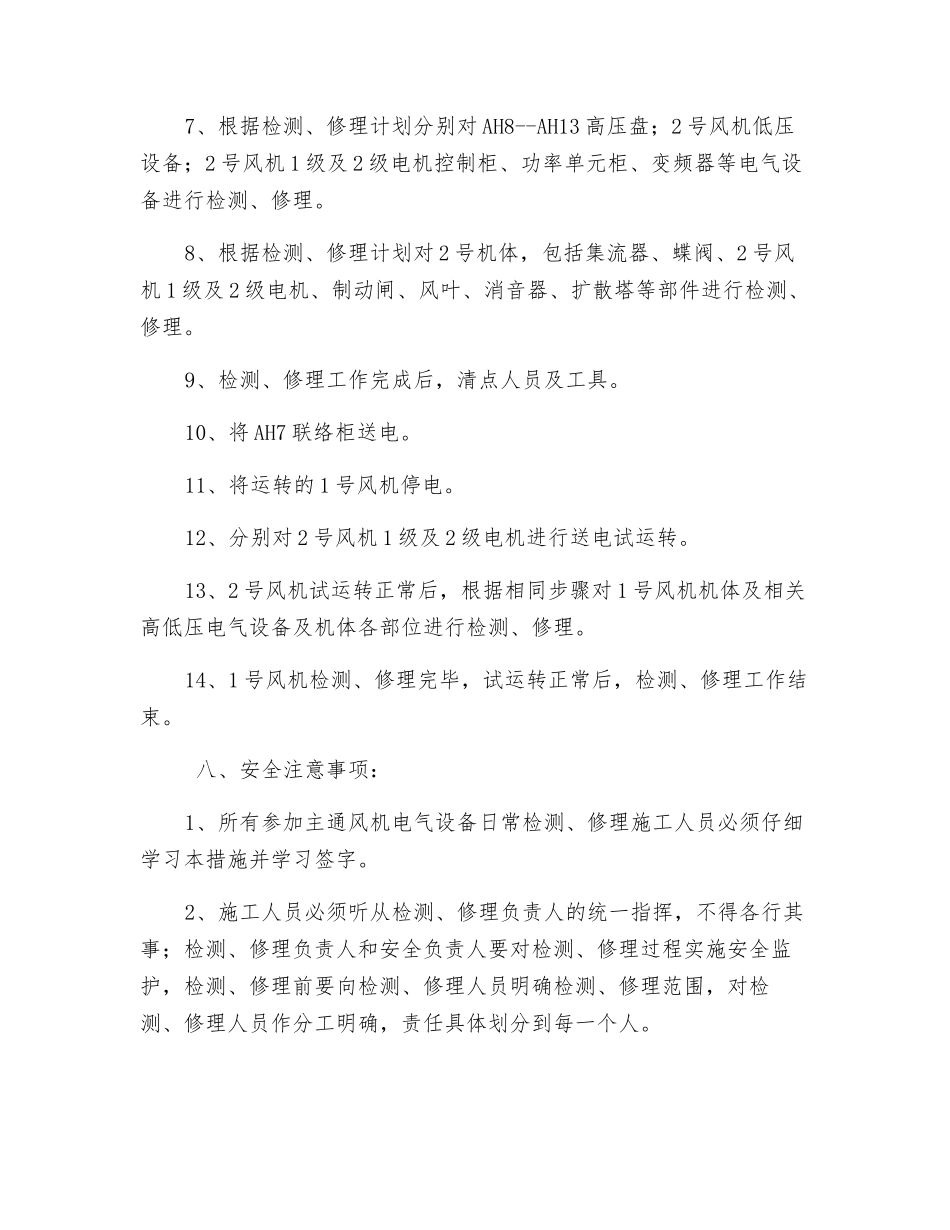

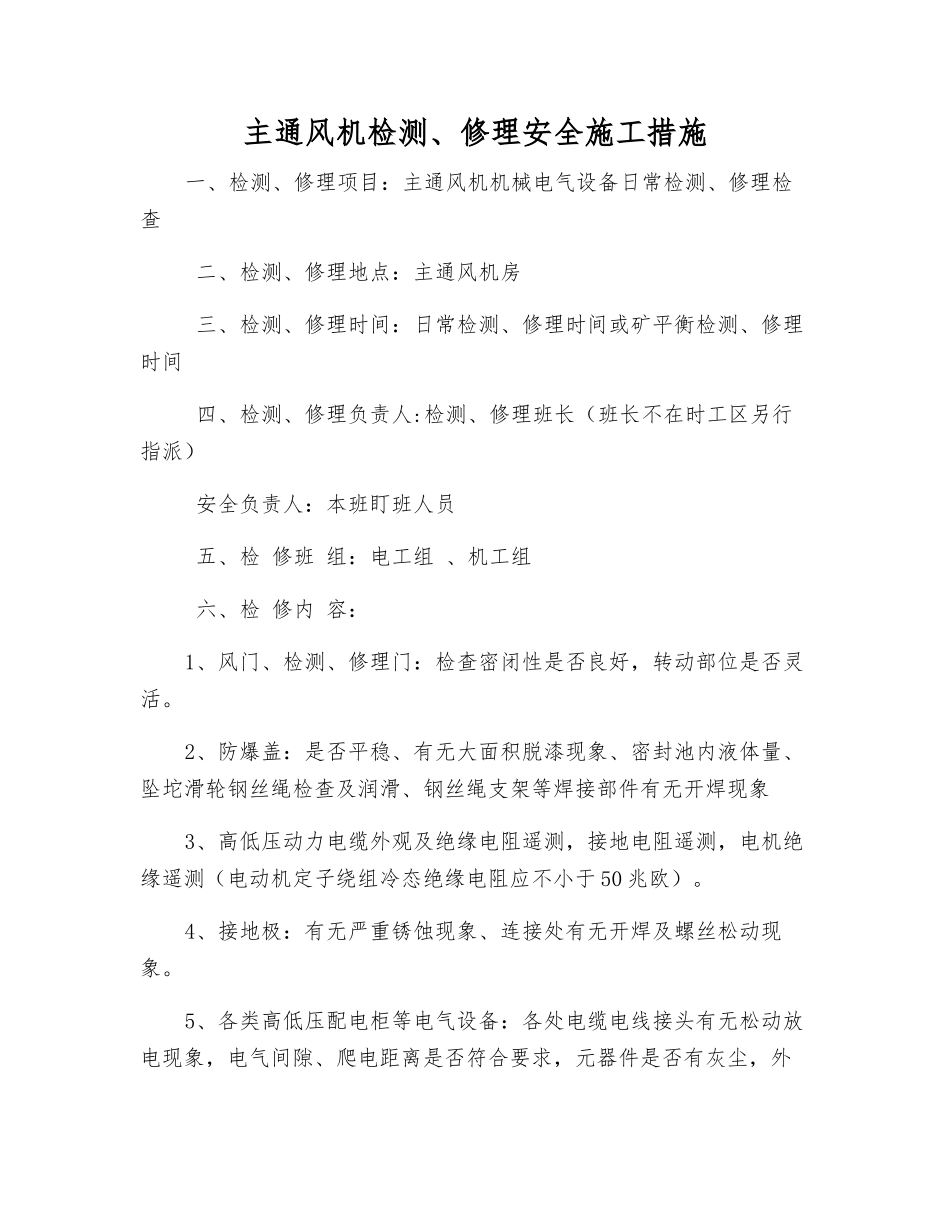

主通风机检测、修理安全施工措施一、检测、修理项目:主通风机机械电气设备日常检测、修理检查 二、检测、修理地点:主通风机房 三、检测、修理时间:日常检测、修理时间或矿平衡检测、修理时间 四、检测、修理负责人:检测、修理班长(班长不在时工区另行指派) 安全负责人:本班盯班人员 五、检 修班 组:电工组 、机工组 六、检 修内 容:1、风门、检测、修理门:检查密闭性是否良好,转动部位是否灵活。2、防爆盖:是否平稳、有无大面积脱漆现象、密封池内液体量、坠坨滑轮钢丝绳检查及润滑、钢丝绳支架等焊接部件有无开焊现象3、高低压动力电缆外观及绝缘电阻遥测,接地电阻遥测,电机绝缘遥测(电动机定子绕组冷态绝缘电阻应不小于 50 兆欧)。4、接地极:有无严重锈蚀现象、连接处有无开焊及螺丝松动现象。5、各类高低压配电柜等电气设备:各处电缆电线接头有无松动放电现象,电气间隙、爬电距离是否符合要求,元器件是否有灰尘,外部接线盒是否有失爆现象,有无异味;检查电压、电流表指示是否正常。6、机体:各处连接螺栓是否紧固,有无异响,是否漏风,锈蚀情况;检查电机轴承油质;叶片与机壳径向间隙是否均匀(最小间隙应大于 2.5mm);叶片是否松动,安装角是否一致;风机刹车是否灵活,机件齐全与否,有无损伤; 七、检测、修理步骤:1、首先对 AH7 高压联络柜进行检测、修理,先分别将 AH5、AH10两进线柜进行可靠的停电,并将各自的手车摇出,在两柜的负荷侧进行验电、放电、挂设接地线的操作,并派专人看守,无施工负责人的同意,严禁送电。确保无误后,根据检测、修理计划进行检测、修理工作。2、清点人员工具后,恢复 AH5 进线供电,并使 1 号风机运转,2号风机停运。3、将 AH7 高压联络柜断电,并将跑车摇出,挂停电牌。4、将地面 35KV 变电站内供 AH9 进线电源的高压控制柜断电并摇出跑车闭锁、挂牌,派专人看守。5、将低压配电柜内 2 号风机运转时的相关低压电源断电并验电、放电。6、分别在 AH9 盘进线电源侧及 AH7 盘负荷侧进行验电、放电、挂设接地线操作。7、根据检测、修理计划分别对 AH8--AH13 高压盘;2 号风机低压设备;2 号风机 1 级及 2 级电机控制柜、功率单元柜、变频器等电气设备进行检测、修理。8、根据检测、修理计划对 2 号机体,包括集流器、蝶阀、2 号风机 1 级及 2 级电机、制动闸、风叶、消音器、扩散塔等部件进行检测、修理。9、检测、修理工作完成后...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

主通风机检修安全施工措施

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
