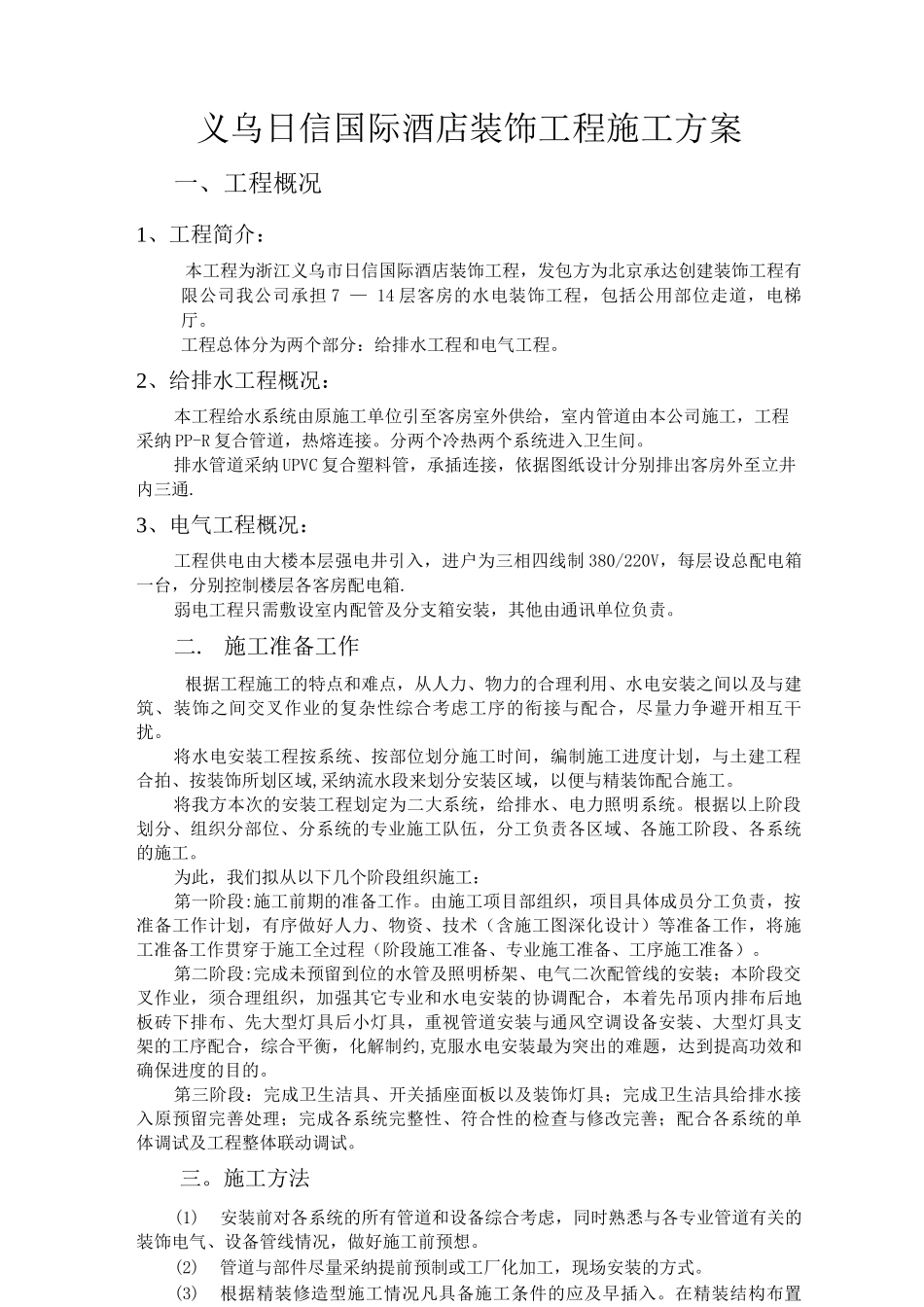

义乌日信国际酒店装饰工程施工方案一、工程概况1、工程简介:本工程为浙江义乌市日信国际酒店装饰工程,发包方为北京承达创建装饰工程有限公司我公司承担 7 — 14 层客房的水电装饰工程,包括公用部位走道,电梯厅
工程总体分为两个部分:给排水工程和电气工程
2、给排水工程概况:本工程给水系统由原施工单位引至客房室外供给,室内管道由本公司施工,工程采纳 PP-R 复合管道,热熔连接
分两个冷热两个系统进入卫生间
排水管道采纳 UPVC 复合塑料管,承插连接,依据图纸设计分别排出客房外至立井内三通
3、电气工程概况:工程供电由大楼本层强电井引入,进户为三相四线制 380/220V,每层设总配电箱一台,分别控制楼层各客房配电箱
弱电工程只需敷设室内配管及分支箱安装,其他由通讯单位负责
施工准备工作根据工程施工的特点和难点,从人力、物力的合理利用、水电安装之间以及与建筑、装饰之间交叉作业的复杂性综合考虑工序的衔接与配合,尽量力争避开相互干扰
将水电安装工程按系统、按部位划分施工时间,编制施工进度计划,与土建工程合拍、按装饰所划区域,采纳流水段来划分安装区域,以便与精装饰配合施工
将我方本次的安装工程划定为二大系统,给排水、电力照明系统
根据以上阶段划分、组织分部位、分系统的专业施工队伍,分工负责各区域、各施工阶段、各系统的施工
为此,我们拟从以下几个阶段组织施工:第一阶段:施工前期的准备工作
由施工项目部组织,项目具体成员分工负责,按准备工作计划,有序做好人力、物资、技术(含施工图深化设计)等准备工作,将施工准备工作贯穿于施工全过程(阶段施工准备、专业施工准备、工序施工准备)
第二阶段:完成未预留到位的水管及照明桥架、电气二次配管线的安装;本阶段交叉作业,须合理组织,加强其它专业和水电安装的协调配合,本着先吊顶内排布后地板砖下排布、先大型灯具后小灯具,重视管道安装与通风空调设备安装
