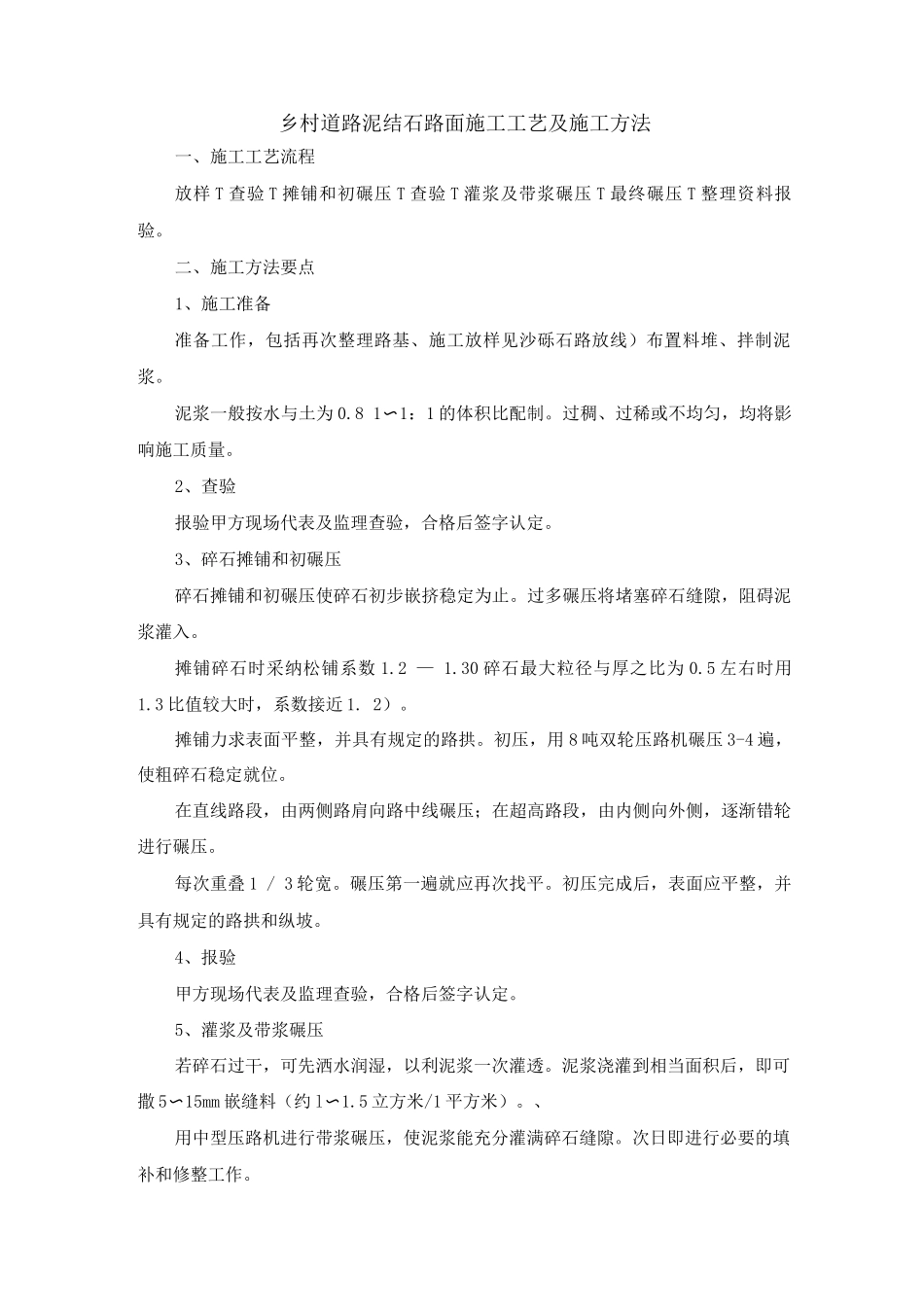

乡村道路泥结石路面施工工艺及施工方法一、施工工艺流程放样 T 查验 T 摊铺和初碾压 T 查验 T 灌浆及带浆碾压 T 最终碾压 T 整理资料报验
二、施工方法要点1、施工准备准备工作,包括再次整理路基、施工放样见沙砾石路放线)布置料堆、拌制泥浆
泥浆一般按水与土为 0
8 1〜1:1 的体积比配制
过稠、过稀或不均匀,均将影响施工质量
2、查验报验甲方现场代表及监理查验,合格后签字认定
3、碎石摊铺和初碾压碎石摊铺和初碾压使碎石初步嵌挤稳定为止
过多碾压将堵塞碎石缝隙,阻碍泥浆灌入
摊铺碎石时采纳松铺系数 1
30 碎石最大粒径与厚之比为 0
5 左右时用1
3 比值较大时,系数接近 1
摊铺力求表面平整,并具有规定的路拱
初压,用 8 吨双轮压路机碾压 3-4 遍,使粗碎石稳定就位
在直线路段,由两侧路肩向路中线碾压;在超高路段,由内侧向外侧,逐渐错轮进行碾压
每次重叠 1 / 3 轮宽
碾压第一遍就应再次找平
初压完成后,表面应平整,并具有规定的路拱和纵坡
4、报验甲方现场代表及监理查验,合格后签字认定
5、灌浆及带浆碾压若碎石过干,可先洒水润湿,以利泥浆一次灌透
泥浆浇灌到相当面积后,即可撒 5〜15mm 嵌缝料(约 l〜1
5 立方米/1 平方米)
、用中型压路机进行带浆碾压,使泥浆能充分灌满碎石缝隙
次日即进行必要的填补和修整工作

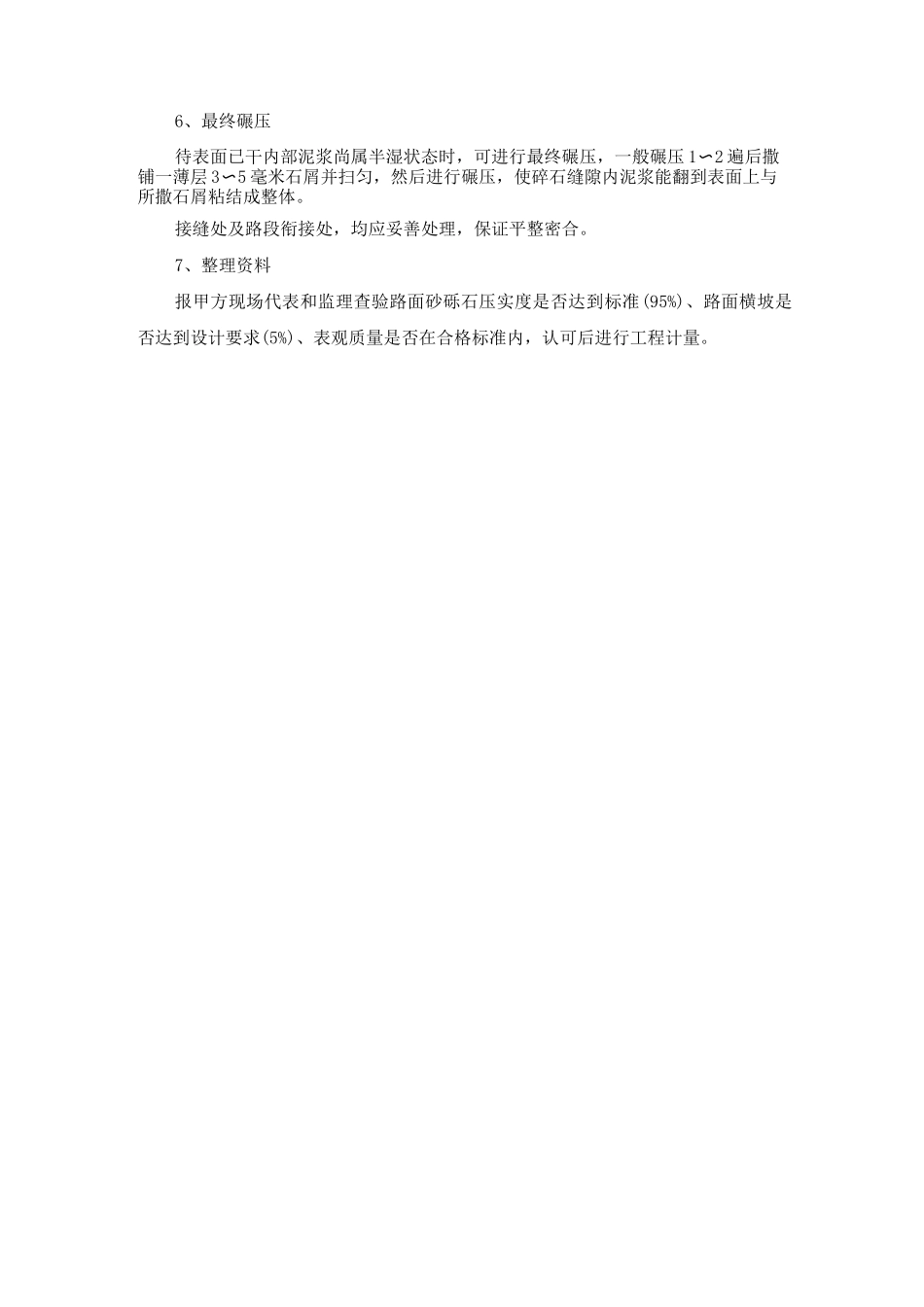

6、最终碾压待表面已干内部泥浆尚属半湿状态时,可进行最终碾压,一般碾压 1〜2 遍后撒铺一薄层 3〜5 毫米石屑并扫匀,然后进行碾压,使碎石缝隙内泥浆能翻到表面上与所撒石屑粘结成整体
接缝处及路段衔接处,均应妥善处理,保证平整密合
7、整理资料报甲方现场代表和监理查验路面砂砾石压实度是否达到标准(95%)、路面横坡是否达到设计要求(5%)、表观质量是否在合格标准内,认可后进行工程计量
