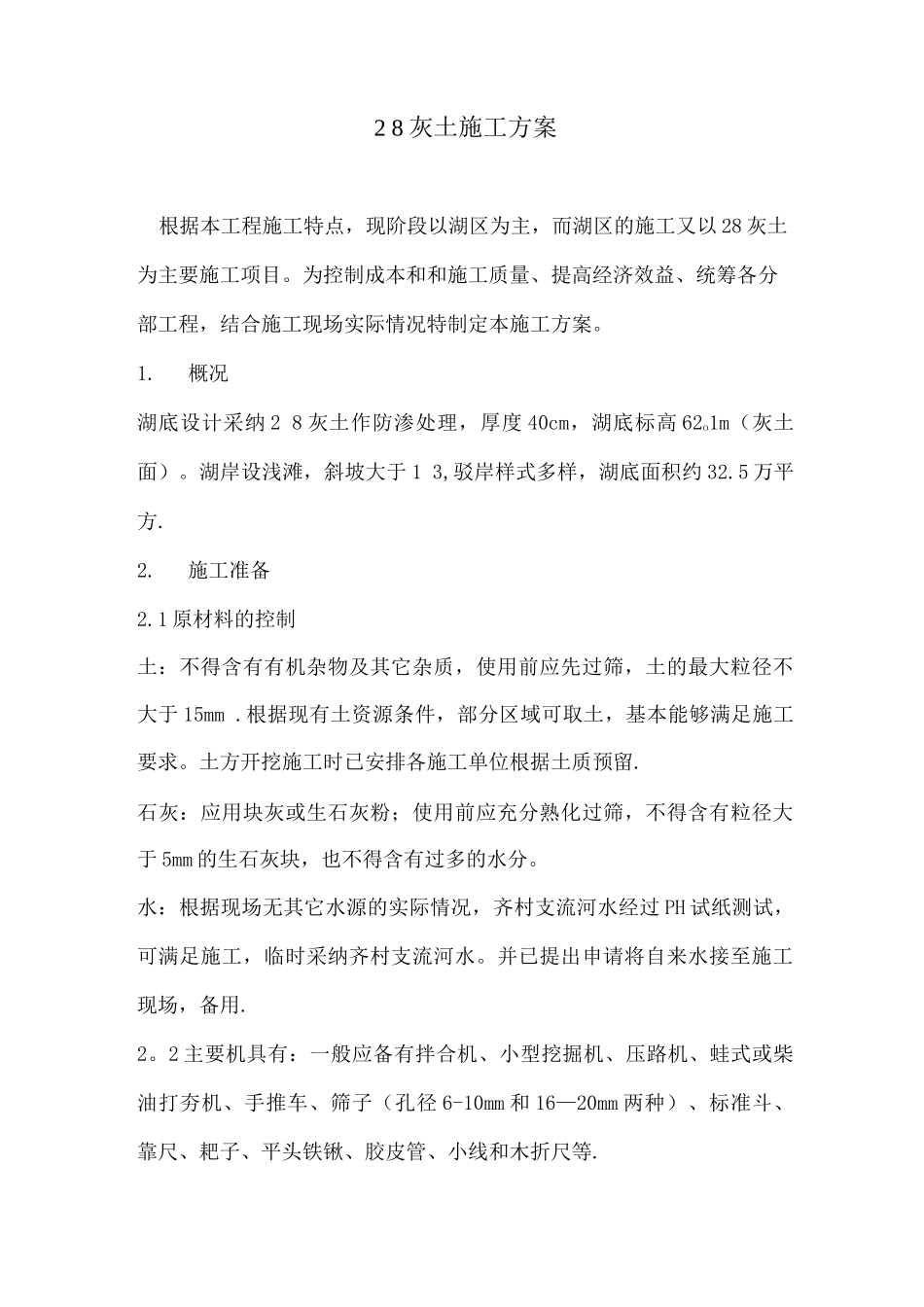

2 8 灰土施工方案根据本工程施工特点,现阶段以湖区为主,而湖区的施工又以 28 灰土为主要施工项目
为控制成本和和施工质量、提高经济效益、统筹各分部工程,结合施工现场实际情况特制定本施工方案
概况湖底设计采纳 2 8 灰土作防渗处理,厚度 40cm,湖底标高 62o1m(灰土面)
湖岸设浅滩,斜坡大于 1 3,驳岸样式多样,湖底面积约 32
1 原材料的控制土:不得含有有机杂物及其它杂质,使用前应先过筛,土的最大粒径不大于 15mm
根据现有土资源条件,部分区域可取土,基本能够满足施工要求
土方开挖施工时已安排各施工单位根据土质预留
石灰:应用块灰或生石灰粉;使用前应充分熟化过筛,不得含有粒径大于 5mm 的生石灰块,也不得含有过多的水分
水:根据现场无其它水源的实际情况,齐村支流河水经过 PH 试纸测试,可满足施工,临时采纳齐村支流河水
并已提出申请将自来水接至施工现场,备用

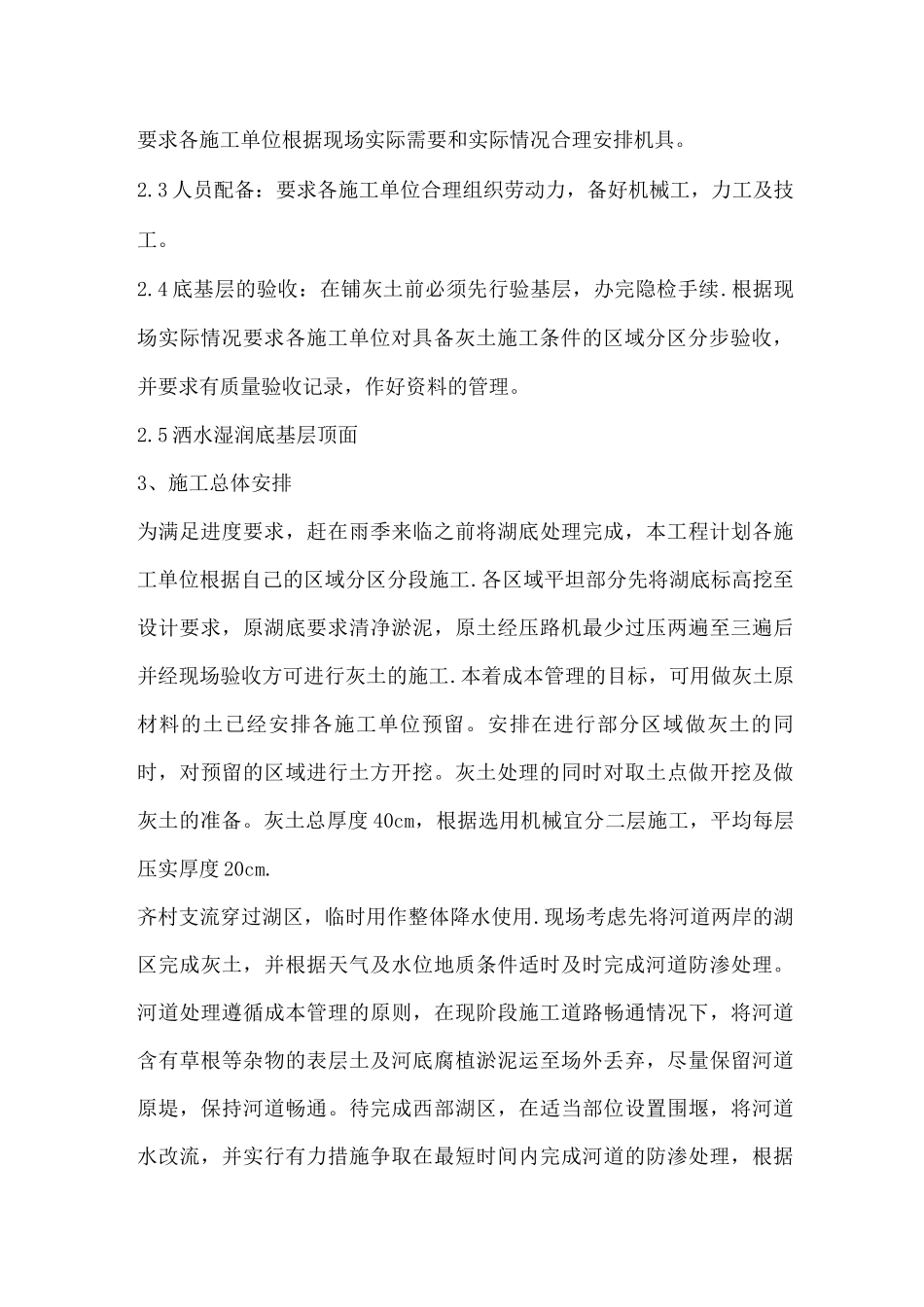

2 主要机具有:一般应备有拌合机、小型挖掘机、压路机、蛙式或柴油打夯机、手推车、筛子(孔径 6-10mm 和 16—20mm 两种)、标准斗、靠尺、耙子、平头铁锹、胶皮管、小线和木折尺等
要求各施工单位根据现场实际需要和实际情况合理安排机具
3 人员配备:要求各施工单位合理组织劳动力,备好机械工,力工及技工
4 底基层的验收:在铺灰土前必须先行验基层,办完隐检手续
根据现场实际情况要求各施工单位对具备灰土施工条件的区域分区分步验收,并要求有质量验收记录,作好资料的管理
5 洒水湿润底基层顶面3、施工总体安排为满足进度要求,赶在雨季来临之前将湖底处理完成,本工程计划各施工单位根据自己的区域分区分段施工
各区域平坦部分先将湖底标高挖至设计要求,原湖底要求清净淤泥,原土经压路机最少过压两遍至三遍后并经现场验收方可进行灰土的施工

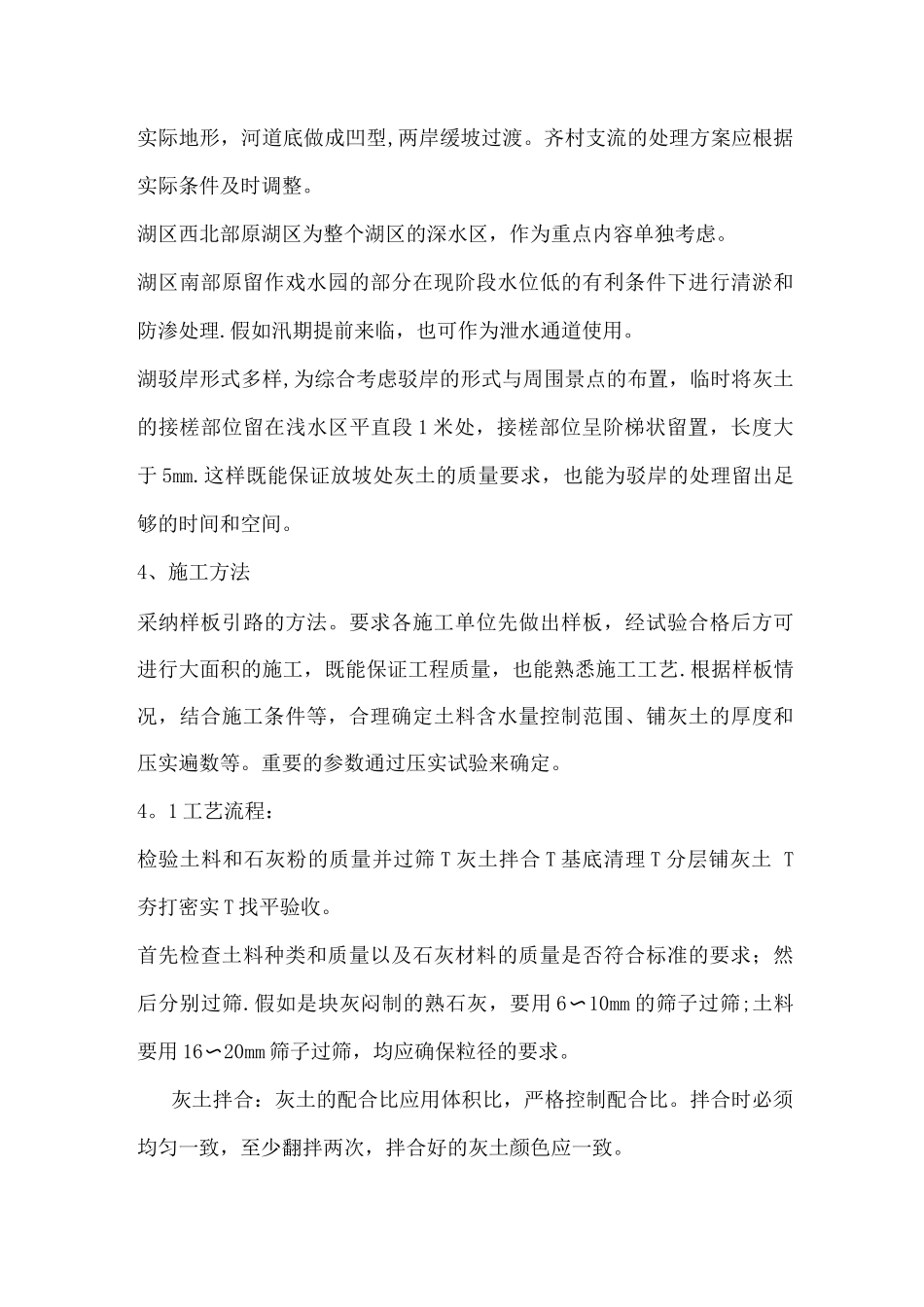

本着成本管理的目标,可用做
