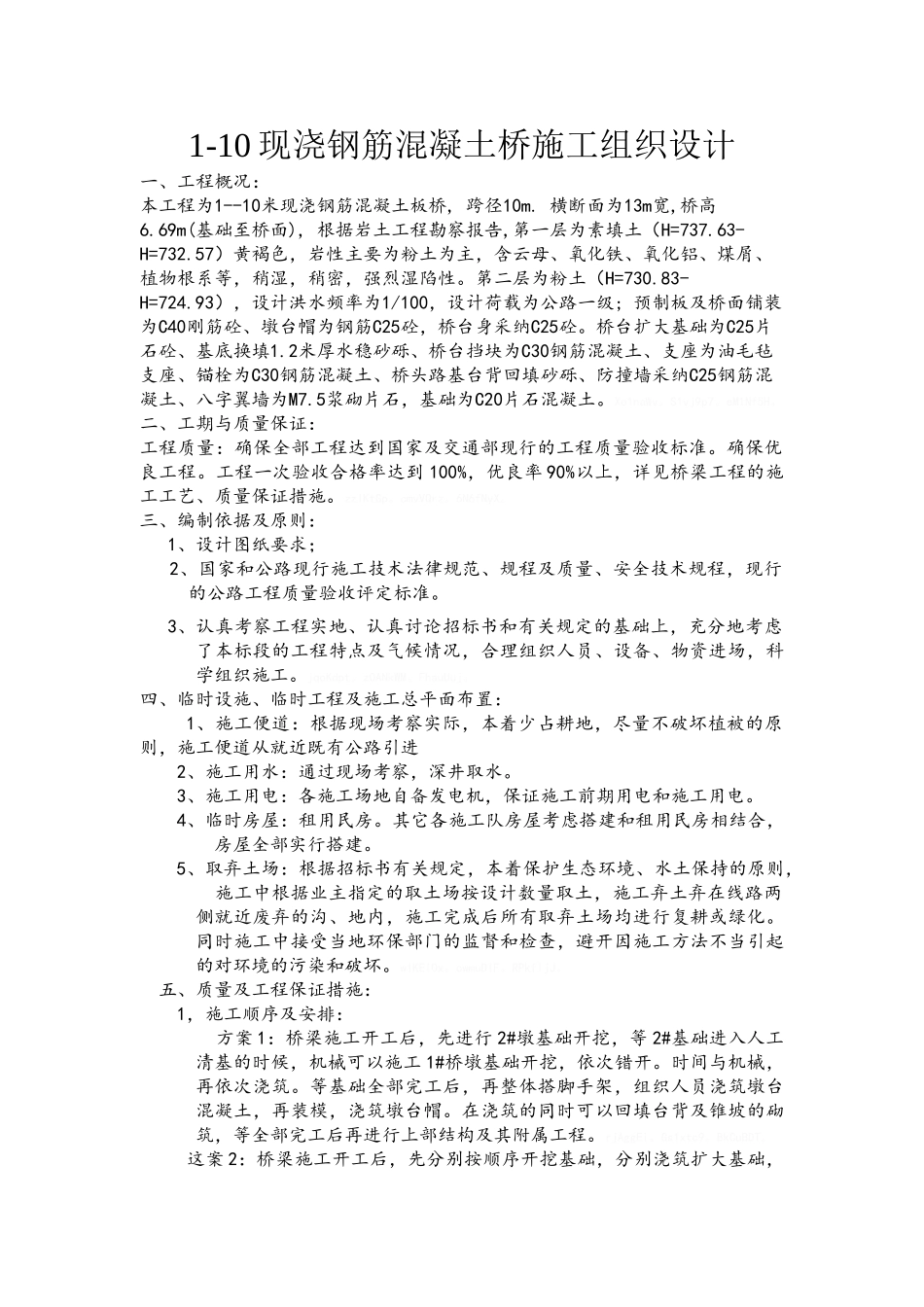

1-10 现浇钢筋混凝土桥施工组织设计一、工程概况:本工程为1--10米现浇钢筋混凝土板桥, 跨径10m
横断面为13m宽,桥高6
69m(基础至桥面), 根据岩土工程勘察报告,第一层为素填土(H=737
63-H=732
57)黄褐色,岩性主要为粉土为主,含云母、氧化铁、氧化铝、煤屑、植物根系等,稍湿,稍密,强烈湿陷性
第二层为粉土(H=730
83-H=724
93),设计洪水频率为1/100,设计荷载为公路一级; 预制板及桥面铺装为C40刚筋砼、墩台帽为钢筋C25砼,桥台身采纳C25砼
桥台扩大基础为C25片石砼、基底换填1
2米厚水稳砂砾、桥台挡块为C30钢筋混凝土、支座为油毛毡支座、锚栓为C30钢筋混凝土、桥头路基台背回填砂砾、防撞墙采纳C25钢筋混凝土、八字翼墙为M7
5浆砌片石,基础为C20片石混凝土
Xo1naWv
S1vj9p7
eM1Nf5H
二、工期与质量保证:工程质量:确保全部工程达到国家及交通部现行的工程质量验收标准
确保优良工程
工程一次验收合格率达到 100%,优良率 90%以上,详见桥梁工程的施工工艺、质量保证措施
zzIKtGp
cmvVQrz
6N6fNyX
三、编制依据及原则:1、设计图纸要求;2、国家和公路现行施工技术法律规范、规程及质量、安全技术规程,现行的公路工程质量验收评定标准
3、认真考察工程实地、认真讨论招标书和有关规定的基础上,充分地考虑了本标段的工程特点及气候情况,合理组织人员、设备、物资进场,科学组织施工
jqoKdpt
zOANkWM
FhauUuj

四、临时设施、临时工程及施工总平面布置:1、施工便道:根据现场考察实际,本着少占耕地,尽量不破坏植被的原则,施工便道从就近既有公路引进2、施工用水:通过现场考察,深井取水
3、施工用电:各施工场地自备发电机,保证施工前期用电和施工用电
4、临时房屋:租用民房
