井下大巷及硐室砼底板施工安全技术措施一、概况因井下大巷砼底板损坏,需要进行起底后施工砼底板,为了进一步保证施工安全和工程质量,特编制本措施指导施工
二、撰写依据1
《煤矿安全规程》2
《察哈素煤矿安全技术操作章程》三、组织机构施工负责人:刘五明技术负责人:李茂星安全负责人:许 海四、工程量及施工工期对井下大巷及硐室进行起底、砼底板施工,共计 2070
4m,详见附表
以上工程根据生产调度部门安排进行施工
五、施工准备工作1
施工之前,由相关部门测量巷道高度,巷道荒高不足处必须先进行起底,然后进行施工石子垫层、砼底板浇筑
准备好施工所需要的设备、工器具及材料

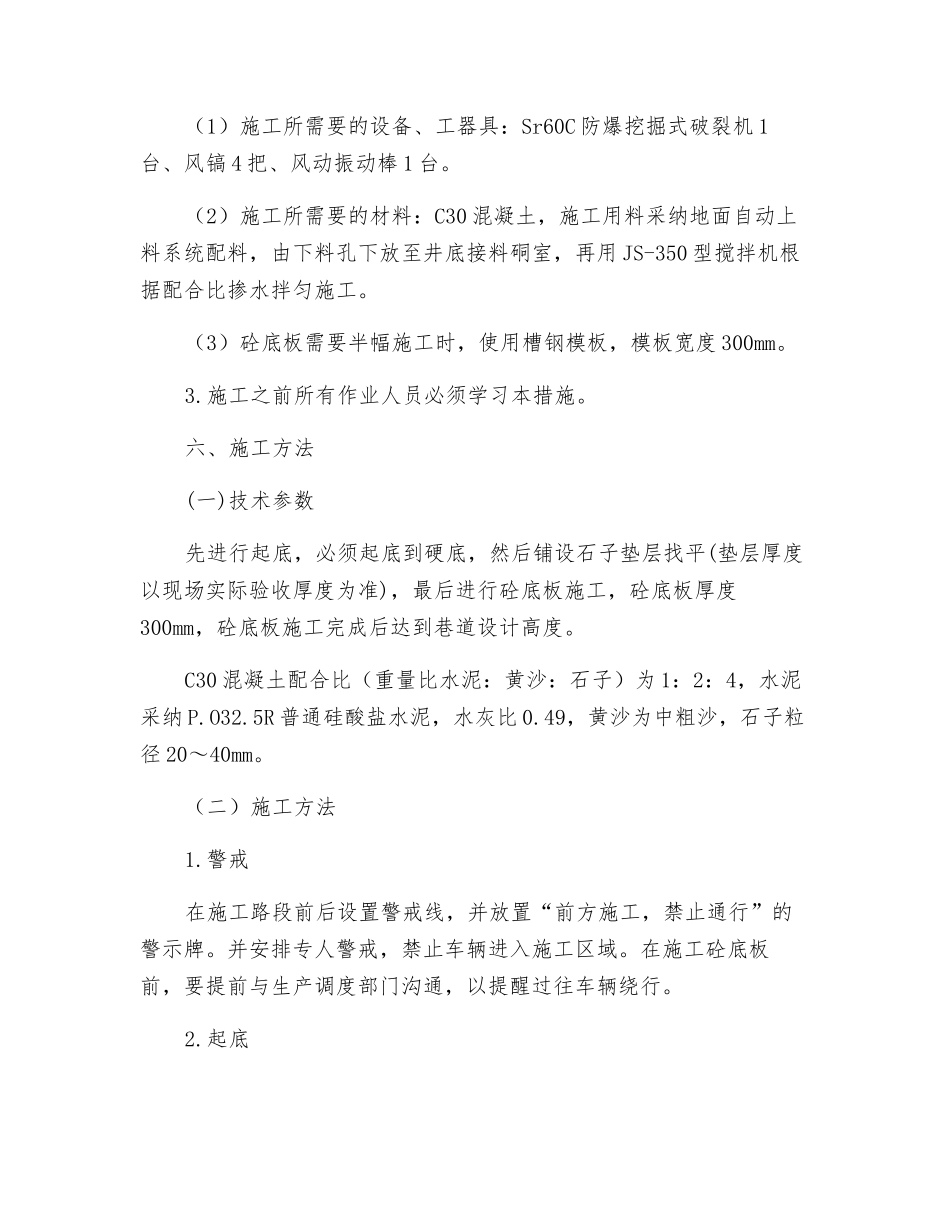

(1)施工所需要的设备、工器具:Sr60C 防爆挖掘式破裂机 1台、风镐 4 把、风动振动棒 1 台
(2)施工所需要的材料:C30 混凝土,施工用料采纳地面自动上料系统配料,由下料孔下放至井底接料硐室,再用 JS-350 型搅拌机根据配合比掺水拌匀施工
(3)砼底板需要半幅施工时,使用槽钢模板,模板宽度 300mm
施工之前所有作业人员必须学习本措施
六、施工方法(一)技术参数先进行起底,必须起底到硬底,然后铺设石子垫层找平(垫层厚度以现场实际验收厚度为准),最后进行砼底板施工,砼底板厚度300mm,砼底板施工完成后达到巷道设计高度
C30 混凝土配合比(重量比水泥:黄沙:石子)为 1:2:4,水泥采纳 P
5R 普通硅酸盐水泥,水灰比 0
49,黄沙为中粗沙,石子粒径 20~40mm
(二)施工方法1
警戒在施工路段前后设置警戒线,并放置“前方施工,禁止通行”的警示牌
并安排专人警戒,禁止车辆进入施工区域
在施工砼底板前,要提前与生产调度部门沟通,以提醒过往车辆绕行
起底底板起底,采纳 Sr60C 防爆挖掘式破裂机进行,防爆破裂机挖掘不到的位置由人工风镐进行清挖
起底施工时,使用防爆装载机将巷道内
