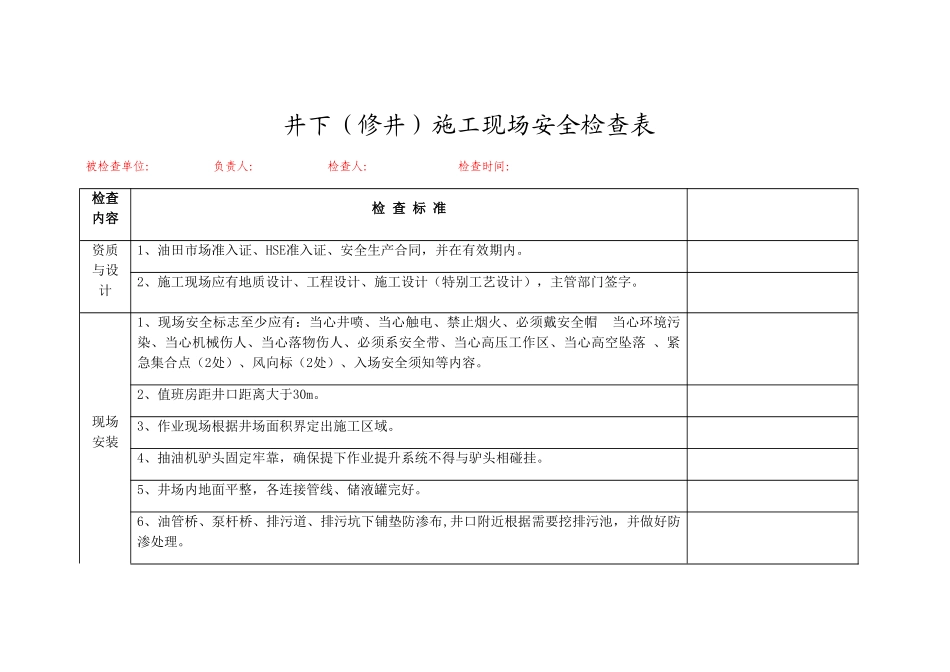

井下(修井)施工现场安全检查表被检查单位: 负责人: 检查人: 检查时间:检查内容检 查 标 准资质与设计1、油田市场准入证、HSE准入证、安全生产合同,并在有效期内。2、施工现场应有地质设计、工程设计、施工设计(特别工艺设计),主管部门签字。现场安装1、现场安全标志至少应有:当心井喷、当心触电、禁止烟火、必须戴安全帽 当心环境污染、当心机械伤人、当心落物伤人、必须系安全带、当心高压工作区、当心高空坠落 、紧急集合点(2处)、风向标(2处)、入场安全须知等内容。2、值班房距井口距离大于30m。3、作业现场根据井场面积界定出施工区域。4、抽油机驴头固定牢靠,确保提下作业提升系统不得与驴头相碰挂。5、井场内地面平整,各连接管线、储液罐完好。6、油管桥、泵杆桥、排污道、排污坑下铺垫防渗布,井口附近根据需要挖排污池,并做好防渗处理。7、井场配备工业垃圾与生活垃圾桶。8、安全通道畅通。 9、油管桥不少于3道,不低于0、3m;抽油杆桥不少于4道,不低于0、5m。10、工具台、工具房卫生清洁,工用具完好、无油污,摆放整齐。 11、值班房、工具拖车轮胎气压充足,前后垫好掩木,值班房千斤支腿稳固。电器安全1、井口照明灯应符合夜间施工要求,照明应使用防爆灯具,移动照明线路应采纳无接头得橡套电缆线。 2、井架上得照明灯与井场照明灯开关应分别设置,电器总开关应安装漏电保护器,漏电保护器应灵敏可靠。 3、值班房内得移动电器电源线应采纳橡套电缆,长度不应超过2m。 4、值班房接地线固定牢靠,接地线两端须装铜线鼻子,接地处保持潮湿,接线头不应松动。5、井场用电线路架空高度应不低于2m,电缆埋地敷设时,埋深应不小于0、4m。 6、施工单井抽油机必须断开总电源。 设备1、双节井架防坠落差速器灵敏,安全带完好,且在有效期内。设施2、吊环、吊卡在检测期内,并合格。3、液压动力钳得尾绳应使用∮12、5mm得钢丝绳,无松股、锈蚀、夹扁等缺陷,钢丝绳断丝每捻距不超过6丝,两端各用与绳径相符得三个绳卡卡牢。 4、液压动力钳灵活好用,防绞手装置完好。吊绳采纳直径不小于∮9mm得钢丝绳,两端各用与绳径相符得三个绳卡卡牢,密封接头无渗漏。 5、抽油杆吊钩应采纳直径不小于15、5mm得钢丝绳,且不少于两圈,无松股、锈蚀、夹扁等缺陷,钢丝绳断丝每捻距不超过6丝,用不少于四个相匹配得绳卡卡牢; 抽油杆大钩钩体与提环、弹簧、轴承等零件应转动灵活,锁臂等安全锁紧装置启闭适度,无卡阻现象。...
