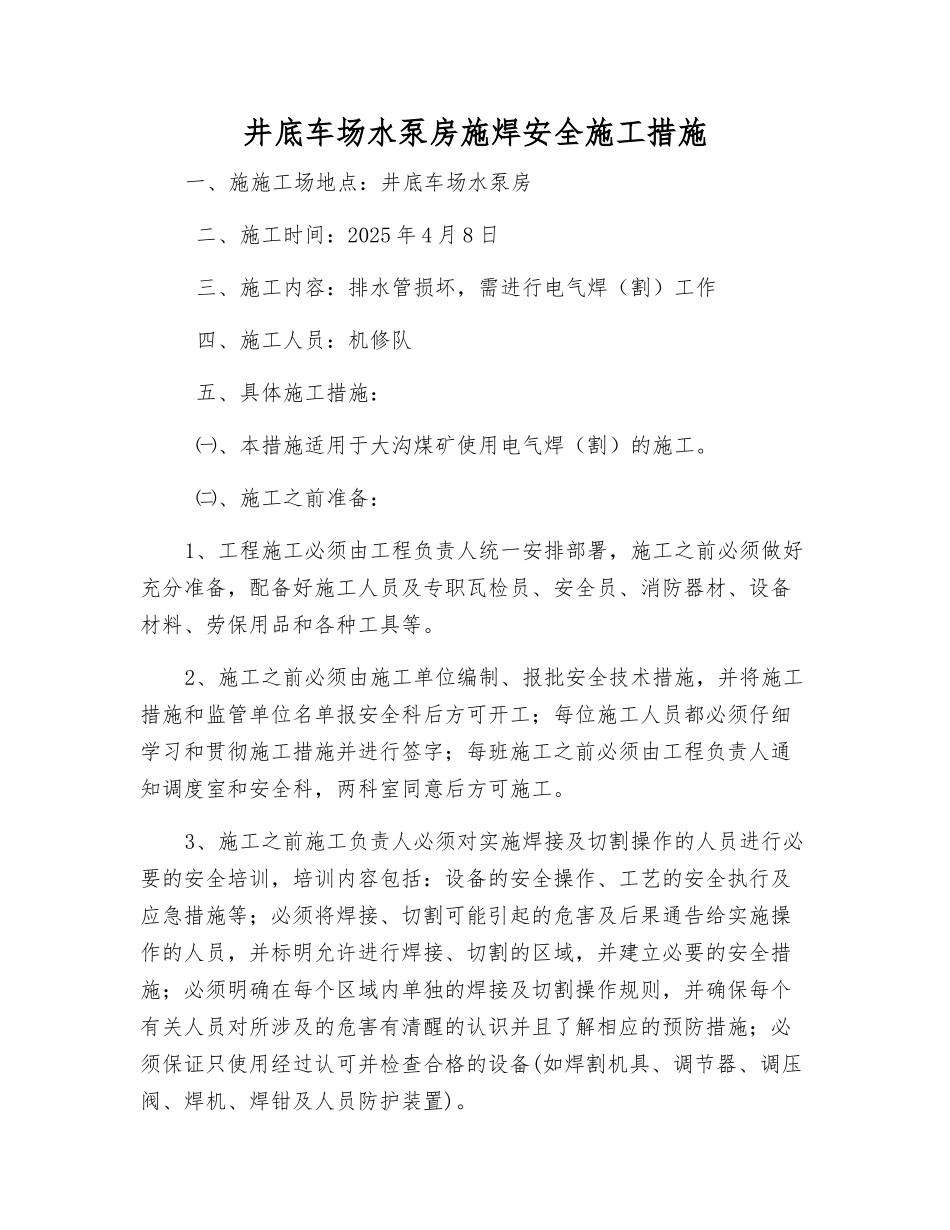

井底车场水泵房施焊安全施工措施一、施施工场地点:井底车场水泵房 二、施工时间:2025 年 4 月 8 日 三、施工内容:排水管损坏,需进行电气焊(割)工作 四、施工人员:机修队 五、具体施工措施: ㈠、本措施适用于大沟煤矿使用电气焊(割)的施工
㈡、施工之前准备:1、工程施工必须由工程负责人统一安排部署,施工之前必须做好充分准备,配备好施工人员及专职瓦检员、安全员、消防器材、设备材料、劳保用品和各种工具等
2、施工之前必须由施工单位编制、报批安全技术措施,并将施工措施和监管单位名单报安全科后方可开工;每位施工人员都必须仔细学习和贯彻施工措施并进行签字;每班施工之前必须由工程负责人通知调度室和安全科,两科室同意后方可施工
3、施工之前施工负责人必须对实施焊接及切割操作的人员进行必要的安全培训,培训内容包括:设备的安全操作、工艺的安全执行及应急措施等;必须将焊接、切割可能引起的危害及后果通告给实施操作的人员,并标明允许进行焊接、切割的区域,并建立必要的安全措施;必须明确在每个区域内单独的焊接及切割操作规则,并确保每个有关人员对所涉及的危害有清醒的认识并且了解相应的预防措施;必须保证只使用经过认可并检查合格的设备(如焊割机具、调节器、调压阀、焊机、焊钳及人员防护装置)
4、现场监督员对施工过程负有监督责任,需保证各类防护用品得到合理使用,保证在现场适当地配置防火及灭火设备,指派火灾警戒人员,保证所要求的作业章程和施工措施得到遵循
5、电气焊(割)操作者必须具备为专职电焊工,并持证上岗,必须懂得将要实施操作时可能产生的危害,必须安全的使用设备,熟知施工措施和操作章程,并严格执行作业
6、设备要求: ⑴、焊接设备、焊机、切割机具、钢瓶、电缆及其他器具必须放置稳妥并保持良好的秩序,使之不会对附近的作业或过往人员构成阻碍

⑵、电焊机必须保持完好状态,电焊机的接线必须要使用专用开关和
