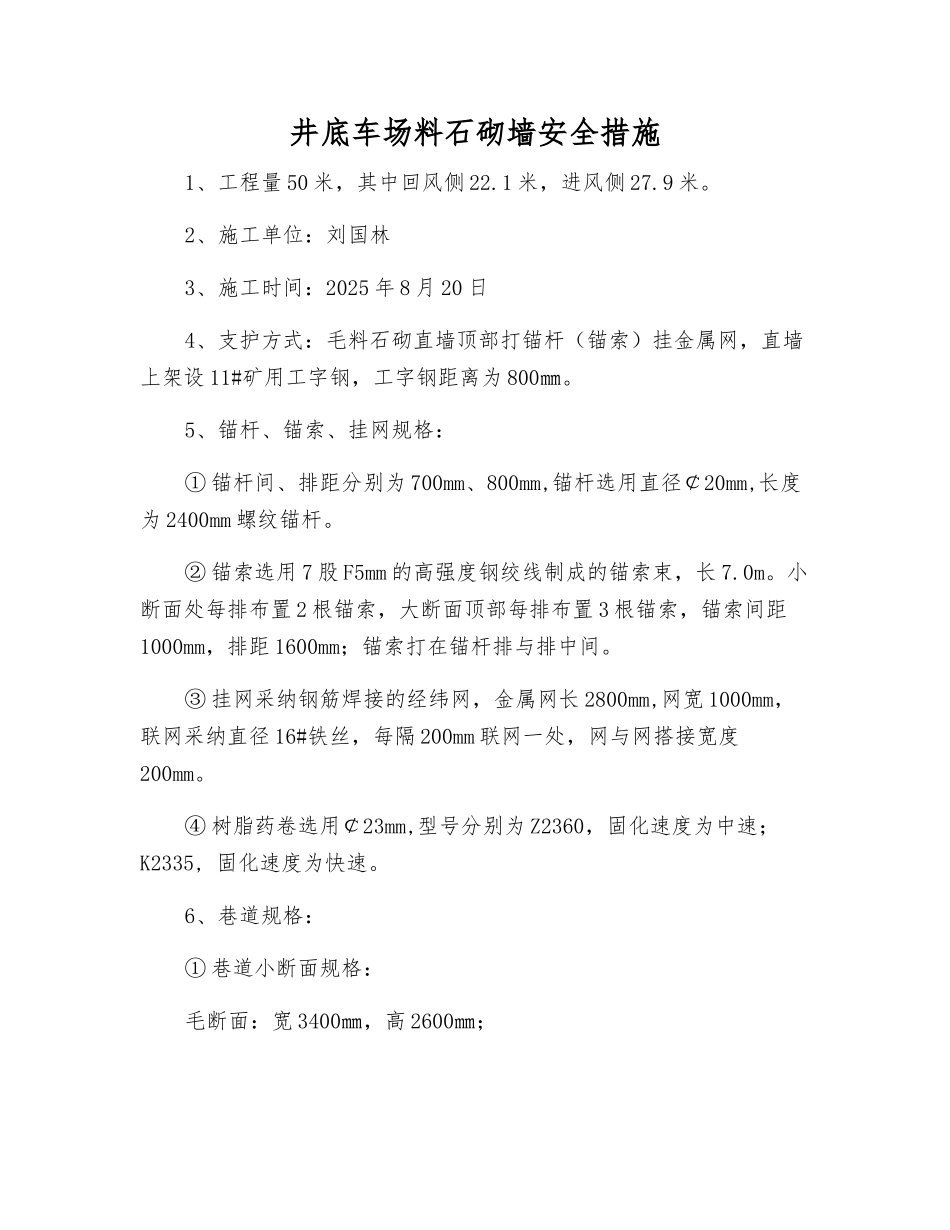

井底车场料石砌墙安全措施1、工程量 50 米,其中回风侧 22
1 米,进风侧 27
2、施工单位:刘国林3、施工时间:2025 年 8 月 20 日4、支护方式:毛料石砌直墙顶部打锚杆(锚索)挂金属网,直墙上架设 11#矿用工字钢,工字钢距离为 800㎜
5、锚杆、锚索、挂网规格:① 锚杆间、排距分别为 700mm、800mm,锚杆选用直径¢20mm,长度为 2400mm 螺纹锚杆
② 锚索选用 7 股 F5mm 的高强度钢绞线制成的锚索束,长 7
小断面处每排布置 2 根锚索,大断面顶部每排布置 3 根锚索,锚索间距1000mm,排距 1600mm;锚索打在锚杆排与排中间
③ 挂网采纳钢筋焊接的经纬网,金属网长 2800mm,网宽 1000mm,联网采纳直径 16#铁丝,每隔 200mm 联网一处,网与网搭接宽度200mm
④ 树脂药卷选用¢23mm,型号分别为 Z2360,固化速度为中速;K2335, 固化速度为快速

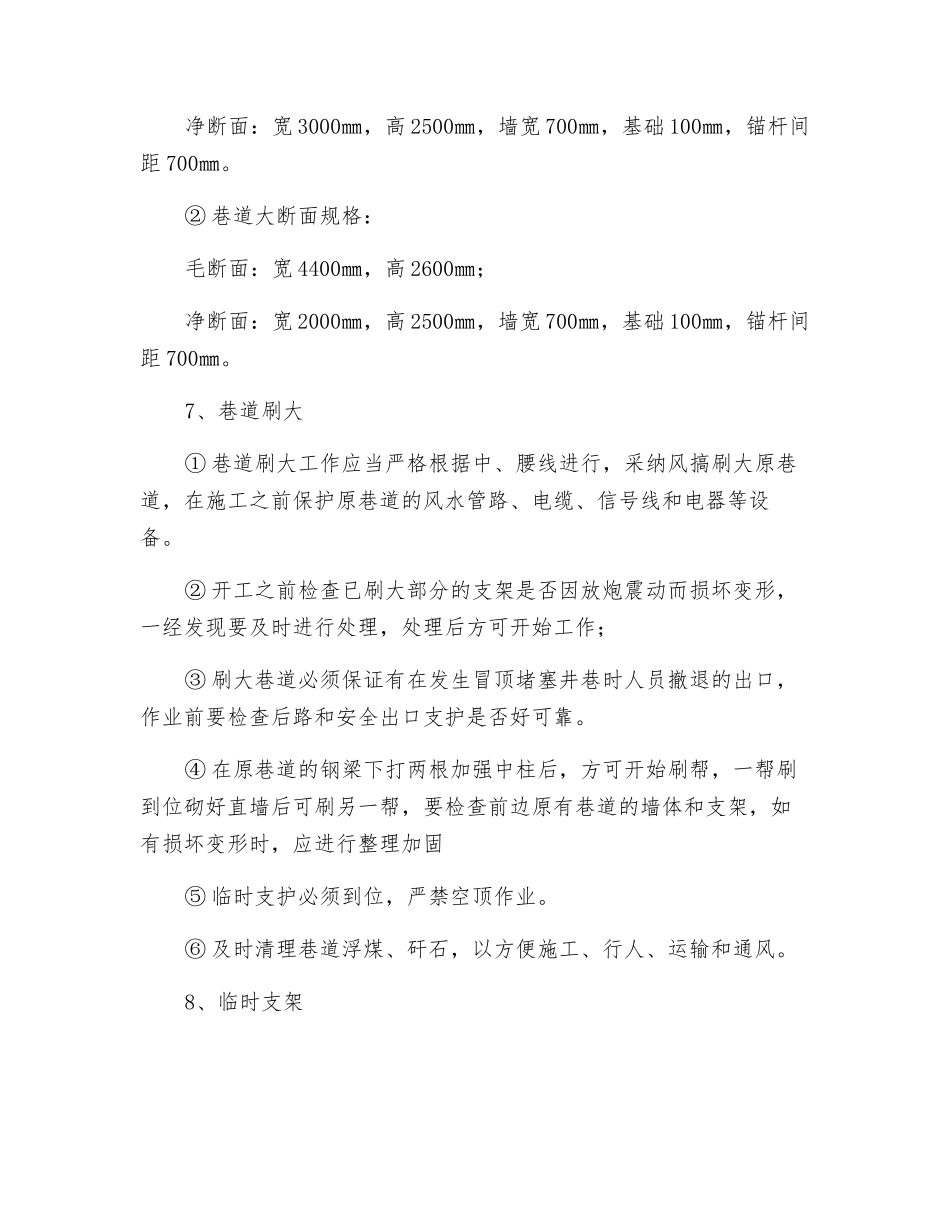

6、巷道规格:① 巷道小断面规格:毛断面:宽 3400㎜,高 2600㎜;净断面:宽 3000㎜,高 2500㎜,墙宽 700㎜,基础 100㎜,锚杆间距 700㎜
② 巷道大断面规格:毛断面:宽 4400㎜,高 2600㎜;净断面:宽 2000㎜,高 2500㎜,墙宽 700㎜,基础 100㎜,锚杆间距 700㎜
7、巷道刷大① 巷道刷大工作应当严格根据中、腰线进行,采纳风搞刷大原巷道,在施工之前保护原巷道的风水管路、电缆、信号线和电器等设备
② 开工之前检查已刷大部分的支架是否因放炮震动而损坏变形,一经发现要及时进行处理,处理后方可开始工作;③ 刷大巷道必须保证有在发生冒顶堵塞井巷时人员撤退的出口,作业前要检查后路和安全出口支护是否好可靠

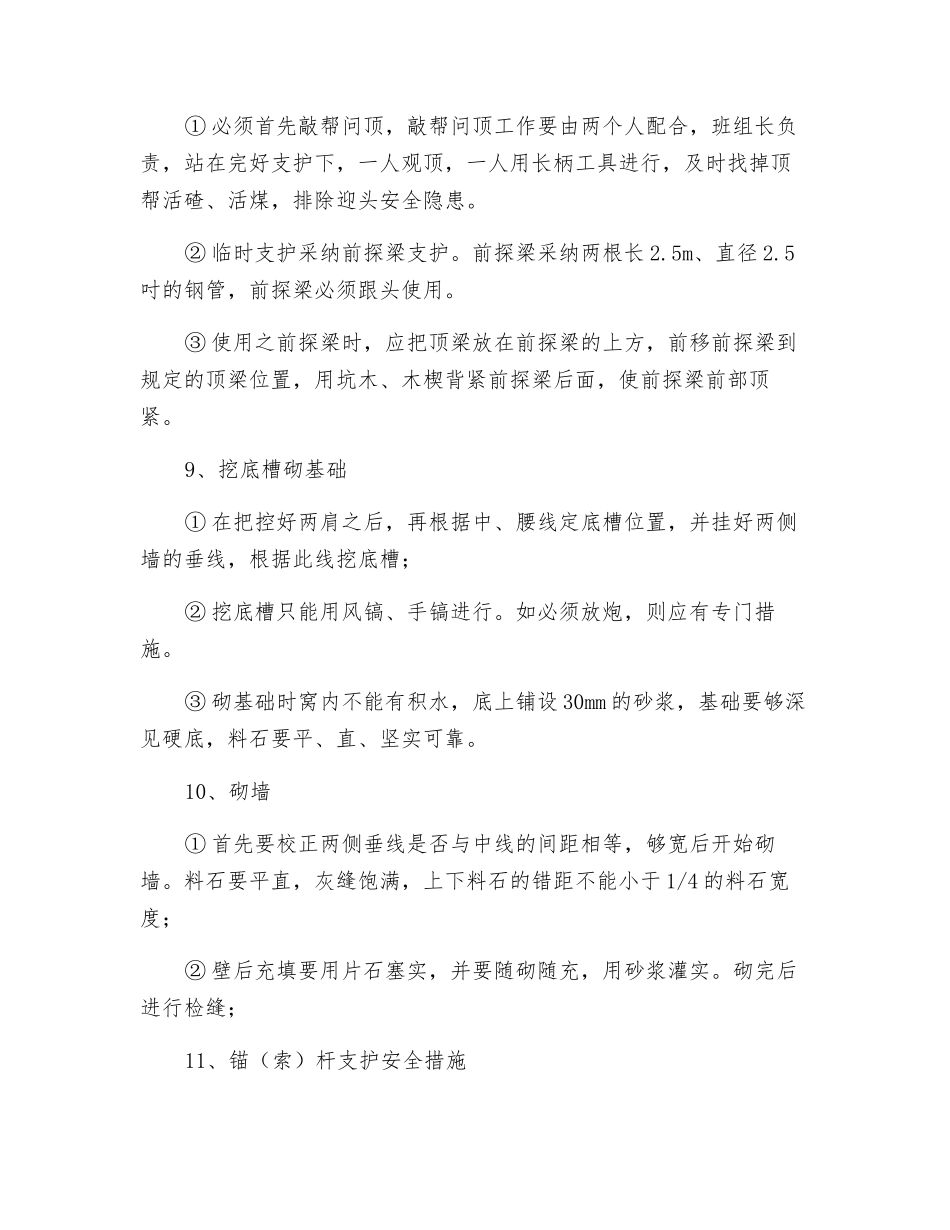

④ 在原巷道的钢梁下打两根加强中柱后,方可开始刷帮,一帮刷到位砌好直墙后可刷另一帮,要检查前边原有
