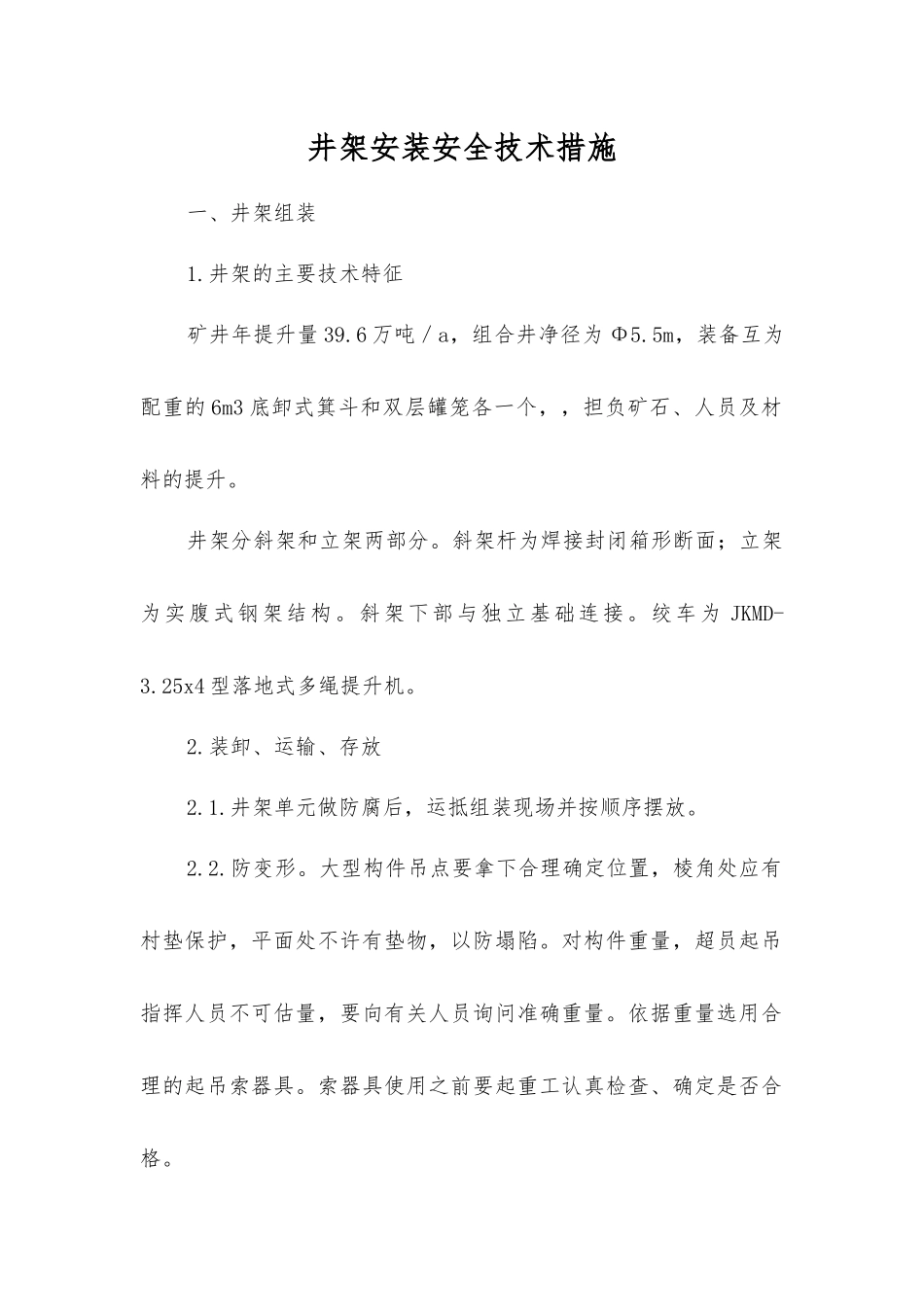

井架安装安全技术措施一、井架组装1.井架的主要技术特征矿井年提升量 39.6 万吨/a,组合井净径为 Φ5.5m,装备互为配重的 6m3 底卸式箕斗和双层罐笼各一个,,担负矿石、人员及材料的提升。井架分斜架和立架两部分。斜架杆为焊接封闭箱形断面;立架为实腹式钢架结构。斜架下部与独立基础连接。绞车为 JKMD-3.25x4 型落地式多绳提升机。2.装卸、运输、存放2.1.井架单元做防腐后,运抵组装现场并按顺序摆放。2.2.防变形。大型构件吊点要拿下合理确定位置,棱角处应有村垫保护,平面处不许有垫物,以防塌陷。对构件重量,超员起吊指挥人员不可估量,要向有关人员询问准确重量。依据重量选用合理的起吊索器具。索器具使用之前要起重工认真检查、确定是否合格。构件在场地上要按组装位置顺序摆放整齐、平整,每个构件要平放,最少应有两个支点。假如超过两个,各支点必须全部与构件接触,保证构件受力均匀。构件在运输中要捆绑牢固,即要防止颠簸时跳起,又要防止构件滑移。绑点要与支点中心相结合,不应因捆绑而使构件受弯矩。2.3.装卸车要文明。要稳拆稳卸,尤其小构件不可乱扔,避开构件装卸过程当中不应有的碰撞,较大构件施工场地卸车后应一次到位,并预先做好铺垫。2.4.大构件不应重叠放置。铺垫支点最少两个,如是多个支点,各支点必须都受力,且受力均匀,避开放置过程当中构件变形。支点基础要稳实,以防支点下陷致使构件受力不匀而致变形。2.5.各构件要有编号,编号要醒目、牢固,堆放要有序。2.6.各车辆运输的构件要有清单,押车人或司机要清楚,路途中要定时查看,以防途中丢失,施工场地要设专人看管,小件应该先存入材料库。2.7、吊装搬运过程当中,无关人员要远离现场,有关人员要有完善的劳动保护(如安全帽、手套、保险带等)。所有构件能用机械装卸搬运的,不用人力。吊车司机要服从指挥人员指挥,现场人员要听从统一指挥。既要关怀个人的安全,又要关怀他人的安全。3.组装斜架组装按建设方提供的组装位置进行组装。3.1.组装工序3.1.1.搭平台。平台由方木垛组成,每道接口两端各设一方木垛,方木垛最下层要排成木排,以增大接触面。3.1.2.先将各部构件就位,停一小时后观察平台平整度,如有变化,要做调整。3.1.3.平台稳固后,从斜架底部往上依次对口焊接。3.1.4.斜架主体全部拼装后,要对其进行质量检验。校核各部尺寸及整体尺寸。斜架组装的允许偏差和检验方法见附表。3.1.5.斜架组装焊接完毕后进行整体质量检验评定。3.2....
