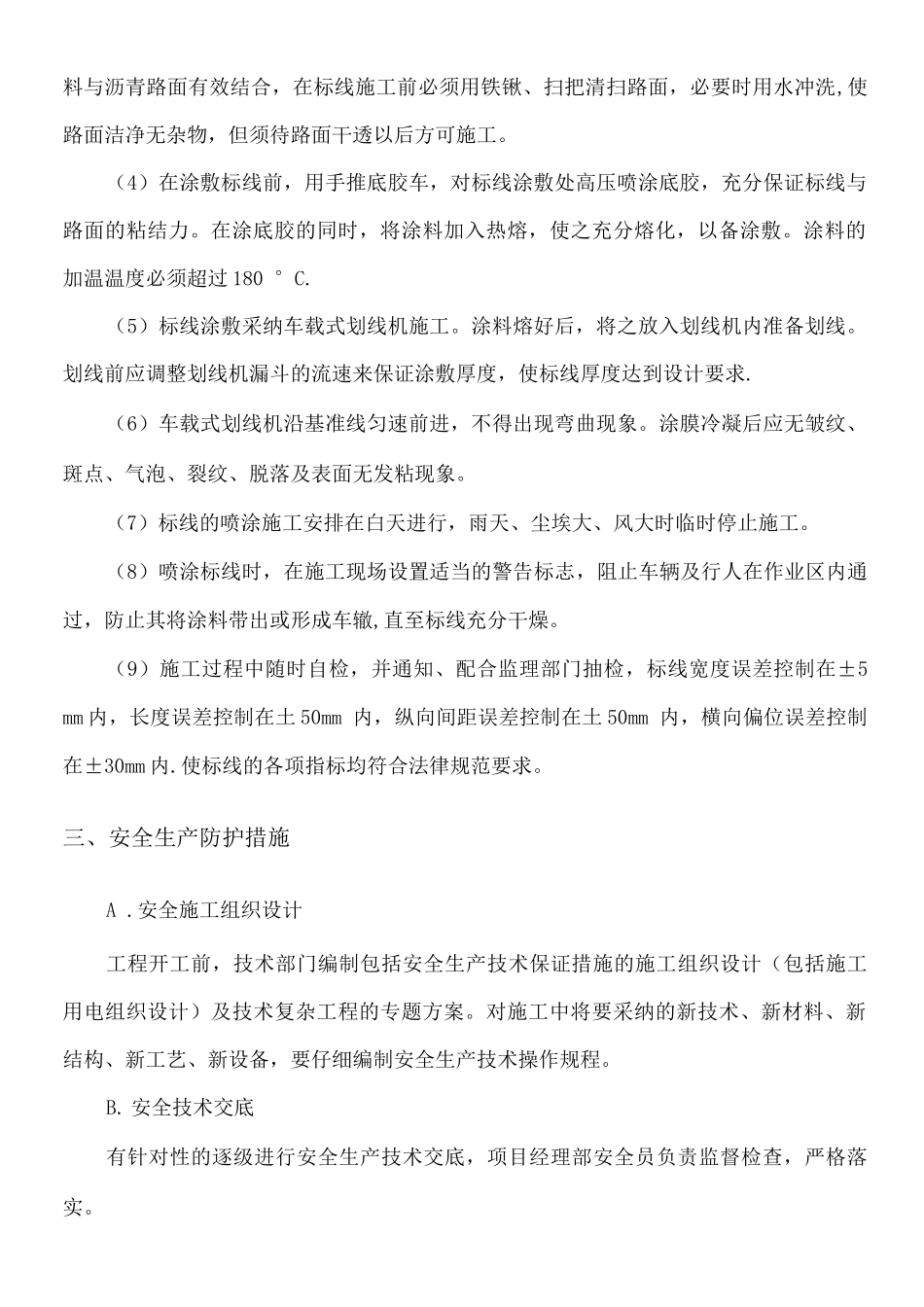

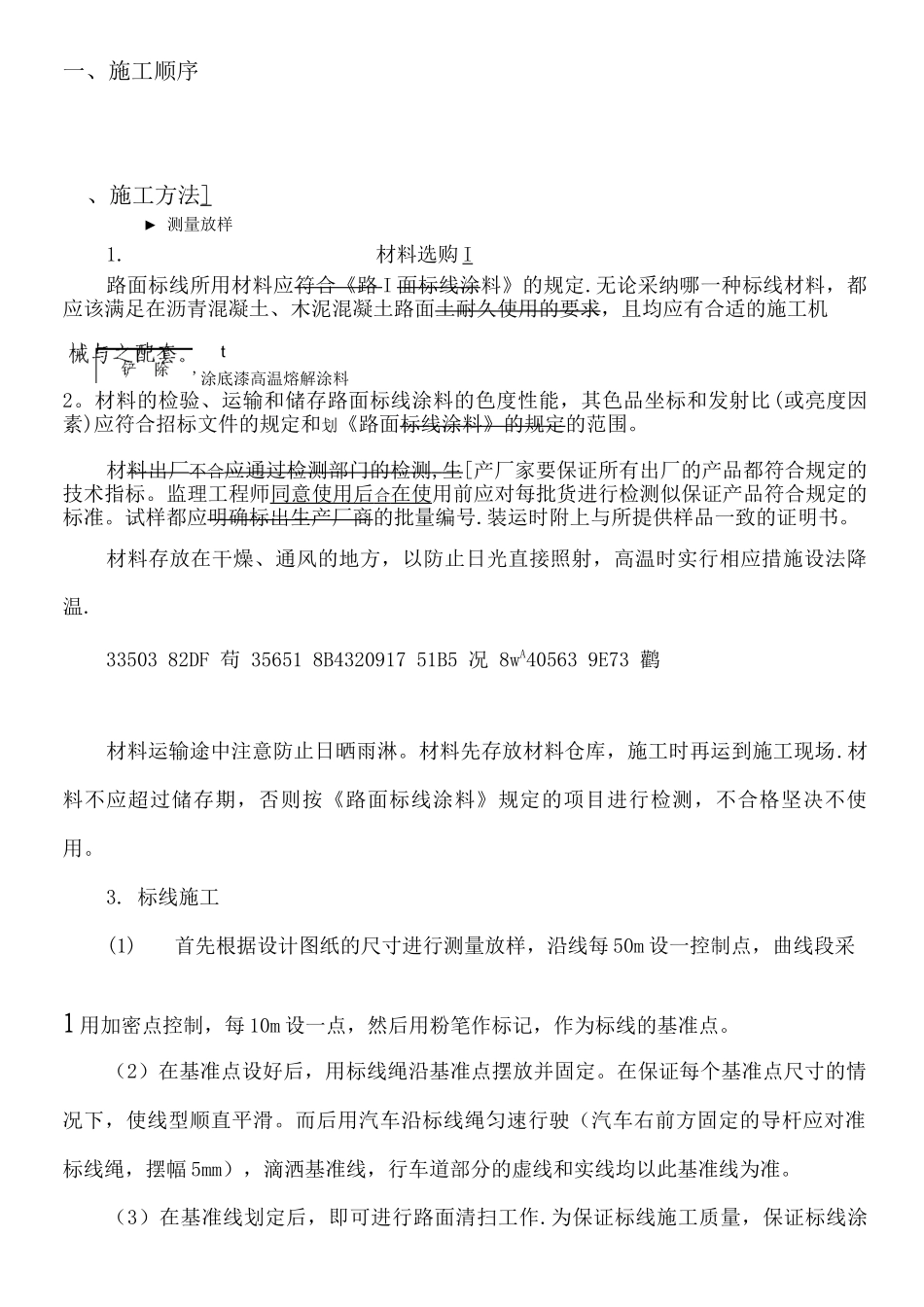

一、施工顺序、施工方法]► 测量放样1
材料选购 I路面标线所用材料应符合《路 I 面标线涂料》的规定
无论采纳哪一种标线材料,都应该满足在沥青混凝土、木泥混凝土路面土耐久使用的要求,且均应有合适的施工机t'涂底漆高温熔解涂料2
材料的检验、运输和储存路面标线涂料的色度性能,其色品坐标和发射比(或亮度因素)应符合招标文件的规定和划《路面标线涂料》的规定的范围
材料出厂不合应通过检测部门的检测,生[产厂家要保证所有出厂的产品都符合规定的技术指标
监理工程师同意使用后 合 在使 用前应对每批货进行检测似保证产品符合规定的标准
试样都应明确标出生产厂商的批量编号
装运时附上与所提供样品一致的证明书
材料存放在干燥、通风的地方,以防止日光直接照射,高温时实行相应措施设法降温
33503 82DF 苟 35651 8B4320917 51B5 况 8wA40563 9E73 鹳材料运输途中注意防止日晒雨淋
材料先存放材料仓库,施工时再运到施工现场
材料不应超过储存期,否则按《路面标线涂料》规定的项目进行检测,不合格坚决不使用
标线施工(1)首先根据设计图纸的尺寸进行测量放样,沿线每 50m 设一控制点,曲线段采1 用加密点控制,每 10m 设一点,然后用粉笔作标记,作为标线的基准点
(2)在基准点设好后,用标线绳沿基准点摆放并固定
在保证每个基准点尺寸的情况下,使线型顺直平滑
而后用汽车沿标线绳匀速行驶(汽车右前方固定的导杆应对准标线绳,摆幅 5mm),滴洒基准线,行车道部分的虚线和实线均以此基准线为准
(3)在基准线划定后,即可进行路面清扫工作
为保证标线施工质量,保证标线涂料与沥青路面有效结合,在标线施工前必须用铁锹、扫把清扫路面,必要时用水冲洗,使路面洁净无杂物,但须待路面干透以后方可施工
(4)在涂敷标线前,用手推底胶车,对标线涂敷处高压喷涂底胶,充分保证标线
