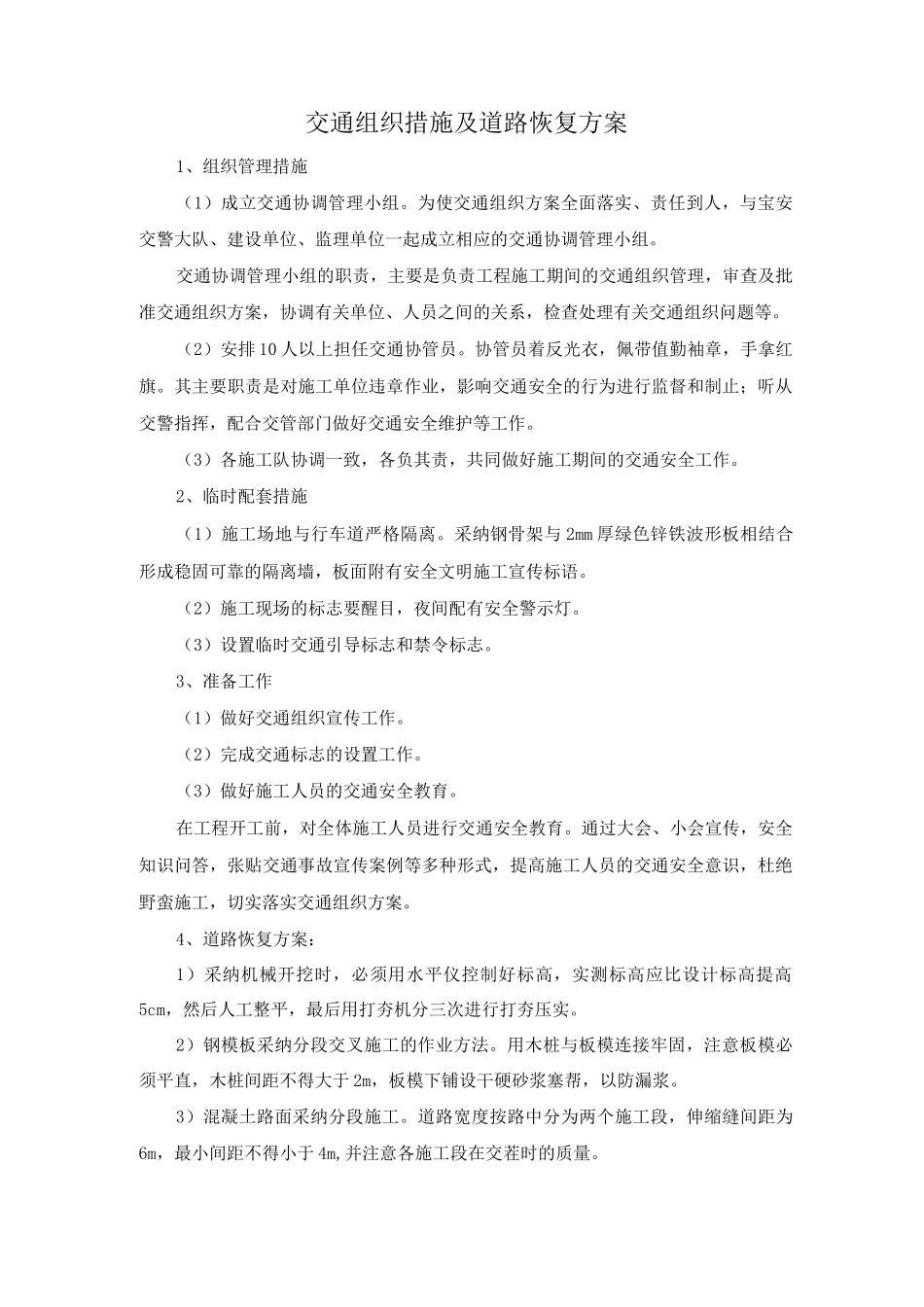

交通组织措施及道路恢复方案1、组织管理措施(1)成立交通协调管理小组。为使交通组织方案全面落实、责任到人,与宝安交警大队、建设单位、监理单位一起成立相应的交通协调管理小组。交通协调管理小组的职责,主要是负责工程施工期间的交通组织管理,审查及批准交通组织方案,协调有关单位、人员之间的关系,检查处理有关交通组织问题等。(2)安排 10 人以上担任交通协管员。协管员着反光衣,佩带值勤袖章,手拿红旗。其主要职责是对施工单位违章作业,影响交通安全的行为进行监督和制止;听从交警指挥,配合交管部门做好交通安全维护等工作。(3)各施工队协调一致,各负其责,共同做好施工期间的交通安全工作。2、临时配套措施(1)施工场地与行车道严格隔离。采纳钢骨架与 2mm 厚绿色锌铁波形板相结合形成稳固可靠的隔离墙,板面附有安全文明施工宣传标语。(2)施工现场的标志要醒目,夜间配有安全警示灯。(3)设置临时交通引导标志和禁令标志。3、准备工作(1)做好交通组织宣传工作。(2)完成交通标志的设置工作。(3)做好施工人员的交通安全教育。在工程开工前,对全体施工人员进行交通安全教育。通过大会、小会宣传,安全知识问答,张贴交通事故宣传案例等多种形式,提高施工人员的交通安全意识,杜绝野蛮施工,切实落实交通组织方案。4、道路恢复方案:1)采纳机械开挖时,必须用水平仪控制好标高,实测标高应比设计标高提高5cm,然后人工整平,最后用打夯机分三次进行打夯压实。2)钢模板采纳分段交叉施工的作业方法。用木桩与板模连接牢固,注意板模必须平直,木桩间距不得大于 2m,板模下铺设干硬砂浆塞帮,以防漏浆。3)混凝土路面采纳分段施工。道路宽度按路中分为两个施工段,伸缩缝间距为6m,最小间距不得小于 4m,并注意各施工段在交茬时的质量。4)模板上标高即是混凝土路面标高,因此,必须用水平仪控制好模板上的水平。5)道渣垫层找平后,即可进行混凝土浇筑。必须注意在拌制混凝土时一定严格控制水灰比和坍落度,一般情况下水灰比应小些为宜,如不适再做调整,到完全达到要求为止。6)混凝土浇筑的同时,用平板震动器震捣,再用半径为 150mm,长 2m 的钢管轧辊在混凝土面上往返碾压平,可用 1: 1 水泥砂浆,予以找补凹处,通过压实找平,借板面充分均匀的提出水泥浆,为下道工序提供好条件。7)混凝土浇筑 70 分钟左右,在混凝土即将达到初凝状态时,即可用混凝土光机进行混凝土面光。操作混凝土光机进行...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

交通组织措施及道路恢复方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
