电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

人工挖土施工方案

人工挖土施工方案_第1页
1/14
人工挖土施工方案_第2页
2/14
人工挖土施工方案_第3页
3/14

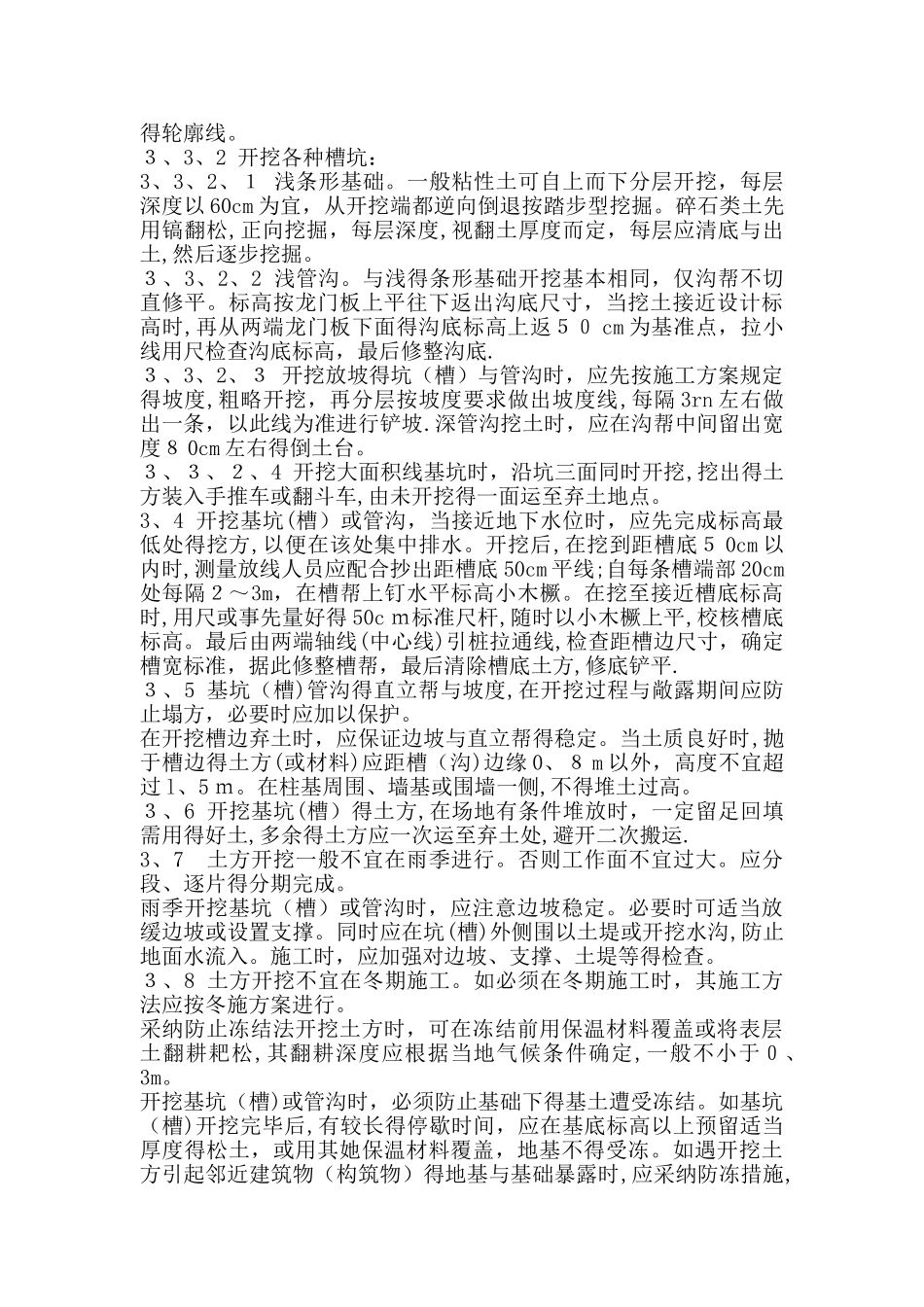

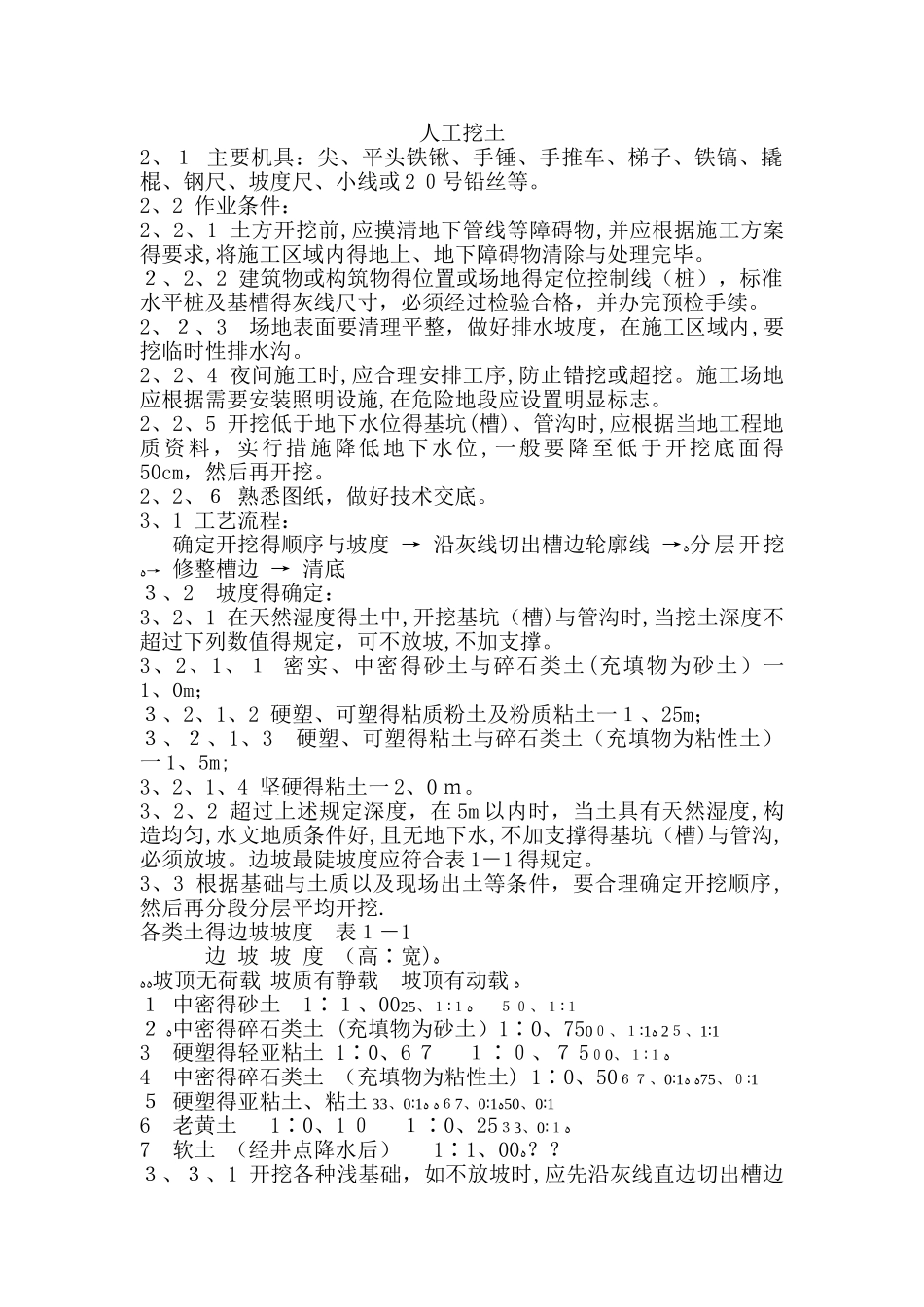

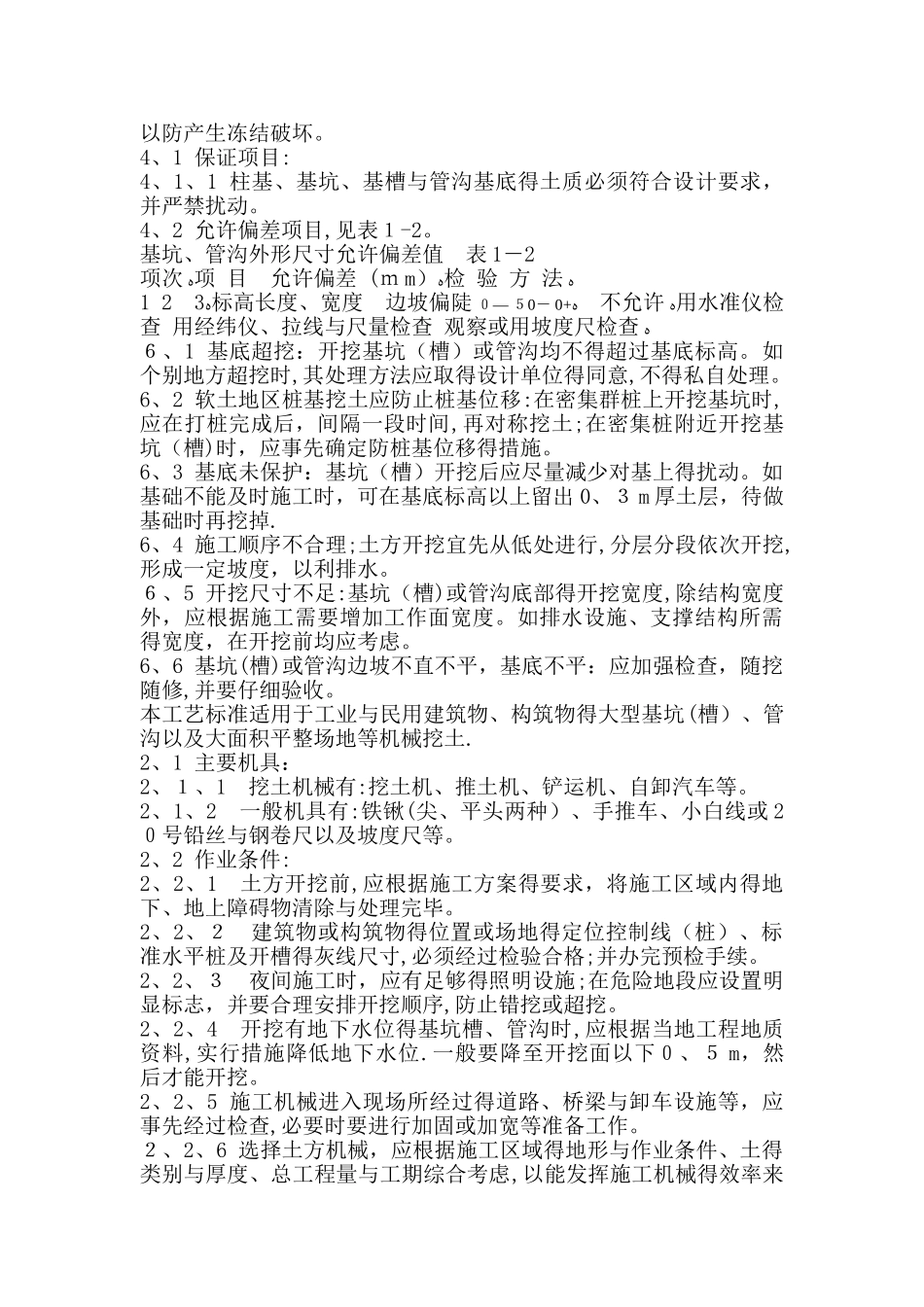

人工挖土2、1 主要机具:尖、平头铁锹、手锤、手推车、梯子、铁镐、撬棍、钢尺、坡度尺、小线或 2 0号铅丝等。2、2 作业条件:2、2、1 土方开挖前,应摸清地下管线等障碍物,并应根据施工方案得要求,将施工区域内得地上、地下障碍物清除与处理完毕。2、2、2 建筑物或构筑物得位置或场地得定位控制线(桩),标准水平桩及基槽得灰线尺寸,必须经过检验合格,并办完预检手续。2、2、3 场地表面要清理平整,做好排水坡度,在施工区域内,要挖临时性排水沟。2、2、4 夜间施工时,应合理安排工序,防止错挖或超挖。施工场地应根据需要安装照明设施,在危险地段应设置明显标志。2、2、5 开挖低于地下水位得基坑(槽)、管沟时,应根据当地工程地质资料,实行措施降低地下水位 ,一般要降至低于开挖底面得50cm,然后再开挖。2、2、6 熟悉图纸,做好技术交底。3、1 工艺流程:确定开挖得顺序与坡度 → 沿灰线切出槽边轮廓线 →ﻩ分层开挖ﻩ→ 修整槽边 → 清底3、2 坡度得确定:3、2、1 在天然湿度得土中,开挖基坑(槽)与管沟时,当挖土深度不超过下列数值得规定,可不放坡,不加支撑。3、2、1、1 密实、中密得砂土与碎石类土(充填物为砂土)一1、0m;3、2、1、2 硬塑、可塑得粘质粉土及粉质粘土一1、25m;3、2、1、3 硬塑、可塑得粘土与碎石类土(充填物为粘性土)一 1、5m;3、2、1、4 坚硬得粘土一 2、0 m。3、2、2 超过上述规定深度,在 5m 以内时,当土具有天然湿度,构造均匀,水文地质条件好,且无地下水,不加支撑得基坑(槽)与管沟,必须放坡。边坡最陡坡度应符合表 1-1 得规定。3、3 根据基础与土质以及现场出土等条件,要合理确定开挖顺序,然后再分段分层平均开挖.各类土得边坡坡度 表1-1边 坡 坡 度 (高∶宽)ﻩﻩﻩ坡顶无荷载 坡质有静载坡顶有动载ﻩ1 中密得砂土1∶1、00ﻩ1∶1、251∶1、502ﻩ中密得碎石类土 (充填物为砂土)1∶0、75ﻩ1∶1、001∶1、253硬塑得轻亚粘土 1∶0、6 71∶0、7 5ﻩ1∶1、004中密得碎石类土 (充填物为粘性土) 1∶0、50ﻩ1∶0、671∶0、75ﻩ5 硬塑得亚粘土、粘土ﻩ1∶0、331∶0、50ﻩ1∶0、76ﻩ6老黄土1∶0、1 01∶0、25ﻩ1∶0、337软土 (经井点降水后)1∶1、00ﻩ??3、3、1 开挖各种浅基础,如不放坡时,应先沿灰线直边切出槽边得轮廓线。3、3、2 开挖各种槽坑:3、3、2、1 浅条形基础。一般粘性土可自上而下分层开挖,每层...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

人工挖土施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
