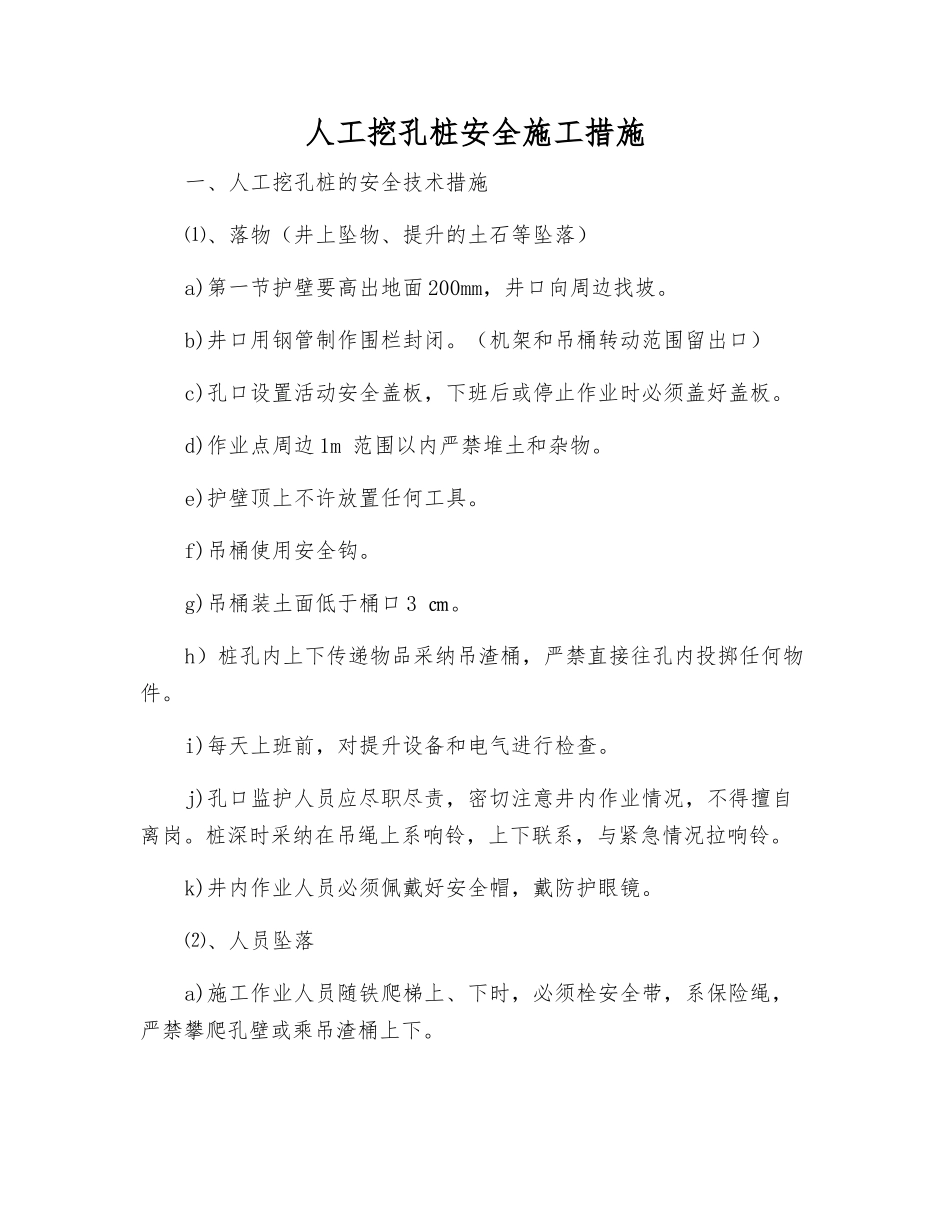

人工挖孔桩安全施工措施一、人工挖孔桩的安全技术措施⑴、落物(井上坠物、提升的土石等坠落)a)第一节护壁要高出地面 200mm,井口向周边找坡
b)井口用钢管制作围栏封闭
(机架和吊桶转动范围留出口)c)孔口设置活动安全盖板,下班后或停止作业时必须盖好盖板
d)作业点周边 1m 范围以内严禁堆土和杂物
e)护壁顶上不许放置任何工具
f)吊桶使用安全钩
g)吊桶装土面低于桶口 3 ㎝
h)桩孔内上下传递物品采纳吊渣桶,严禁直接往孔内投掷任何物件
i)每天上班前,对提升设备和电气进行检查
j)孔口监护人员应尽职尽责,密切注意井内作业情况,不得擅自离岗
桩深时采纳在吊绳上系响铃,上下联系,与紧急情况拉响铃
k)井内作业人员必须佩戴好安全帽,戴防护眼镜

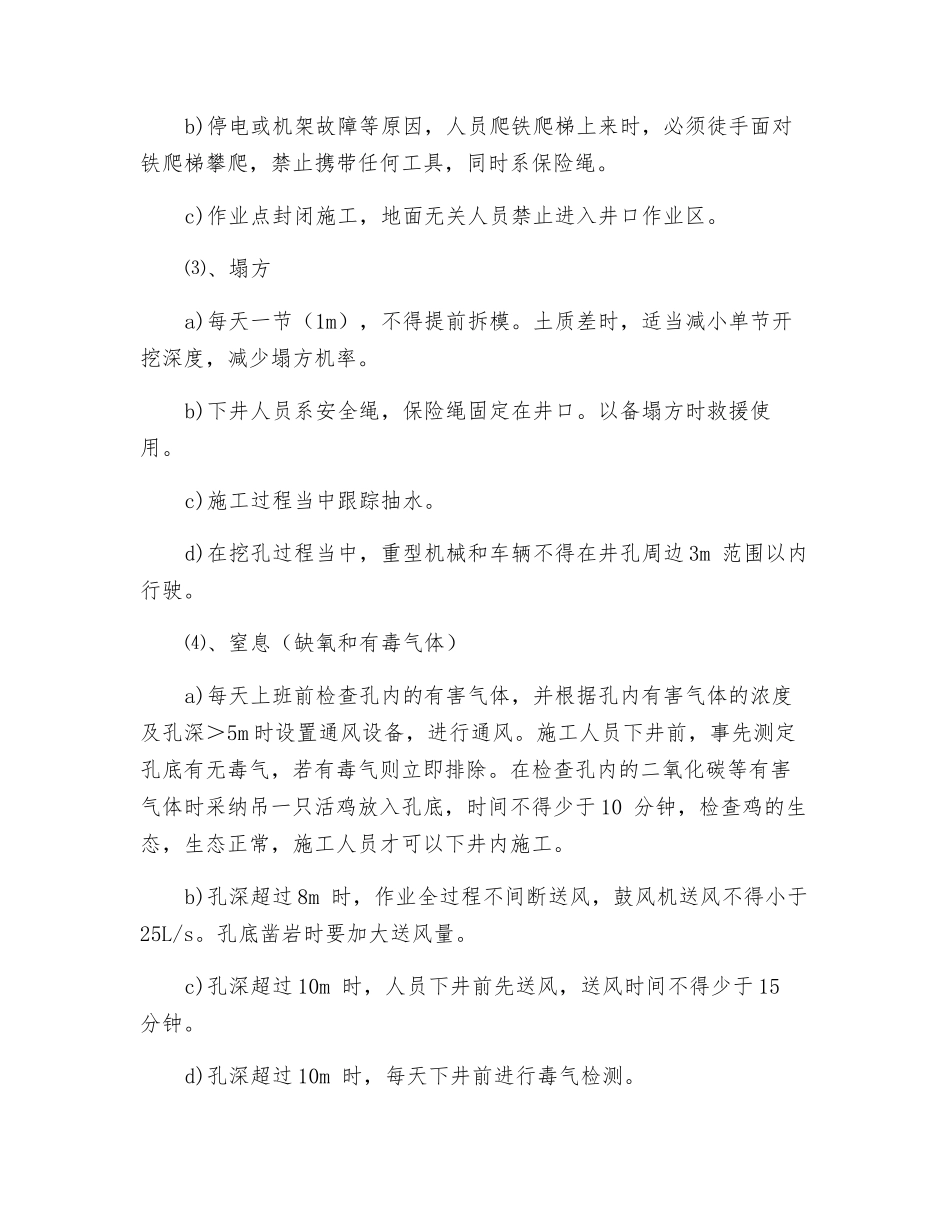

⑵、人员坠落a)施工作业人员随铁爬梯上、下时,必须栓安全带,系保险绳,严禁攀爬孔壁或乘吊渣桶上下
b)停电或机架故障等原因,人员爬铁爬梯上来时,必须徒手面对铁爬梯攀爬,禁止携带任何工具,同时系保险绳
c)作业点封闭施工,地面无关人员禁止进入井口作业区
⑶、塌方a)每天一节(1m),不得提前拆模
土质差时,适当减小单节开挖深度,减少塌方机率
b)下井人员系安全绳,保险绳固定在井口
以备塌方时救援使用
c)施工过程当中跟踪抽水
d)在挖孔过程当中,重型机械和车辆不得在井孔周边 3m 范围以内行驶
⑷、窒息(缺氧和有毒气体)a)每天上班前检查孔内的有害气体,并根据孔内有害气体的浓度及孔深>5m 时设置通风设备,进行通风
施工人员下井前,事先测定孔底有无毒气,若有毒气则立即排除
在检查孔内的二氧化碳等有害气体时采纳吊一只活鸡放入孔底,时间不得少于 10 分钟,检查鸡的生态,生态正常,施工人员才可以下井内施工
b)孔深超过 8m 时,作业全过程不间断送风,鼓风机送风不得小于25L/s
孔底凿岩时要加大送风量

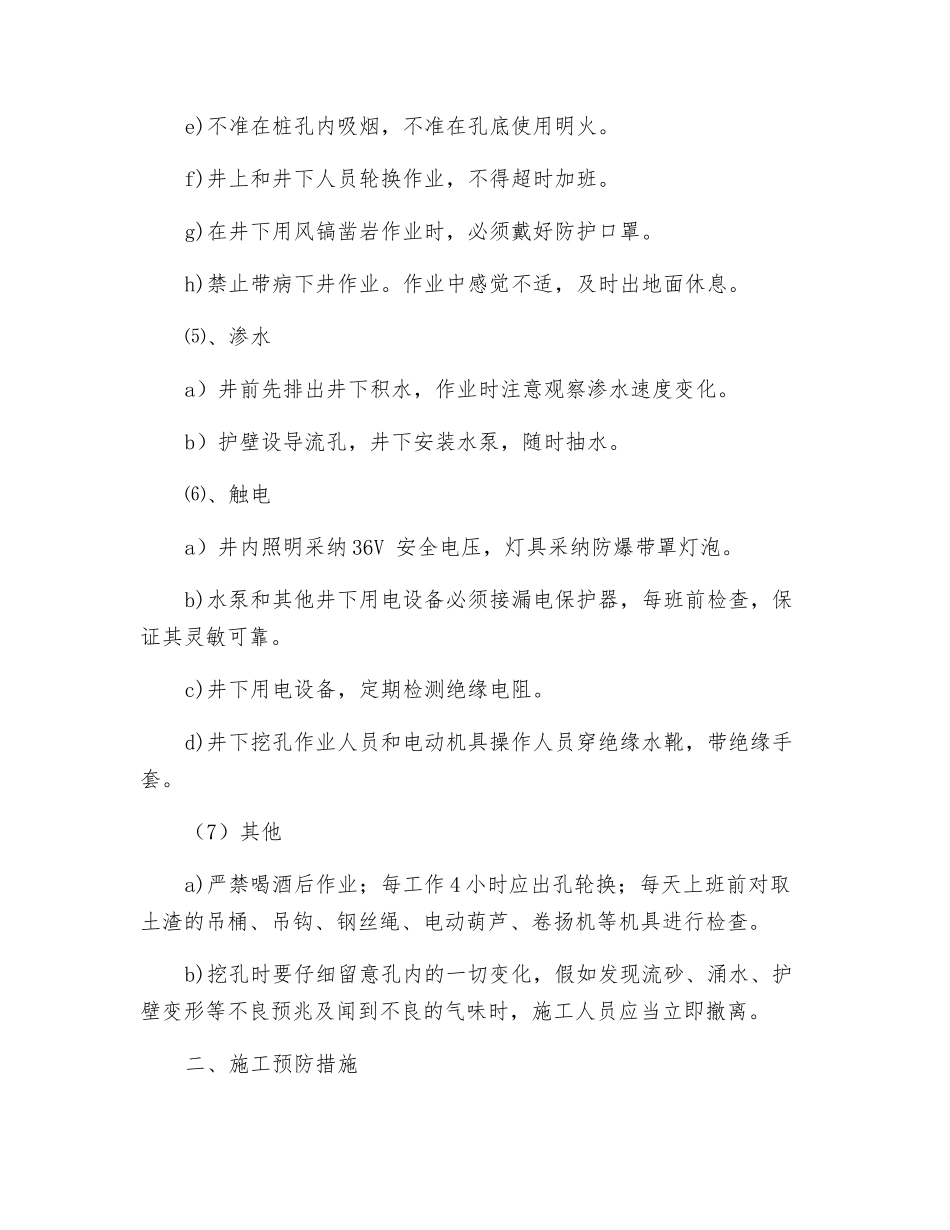

c)孔深超过 10m 时,人员下井前
