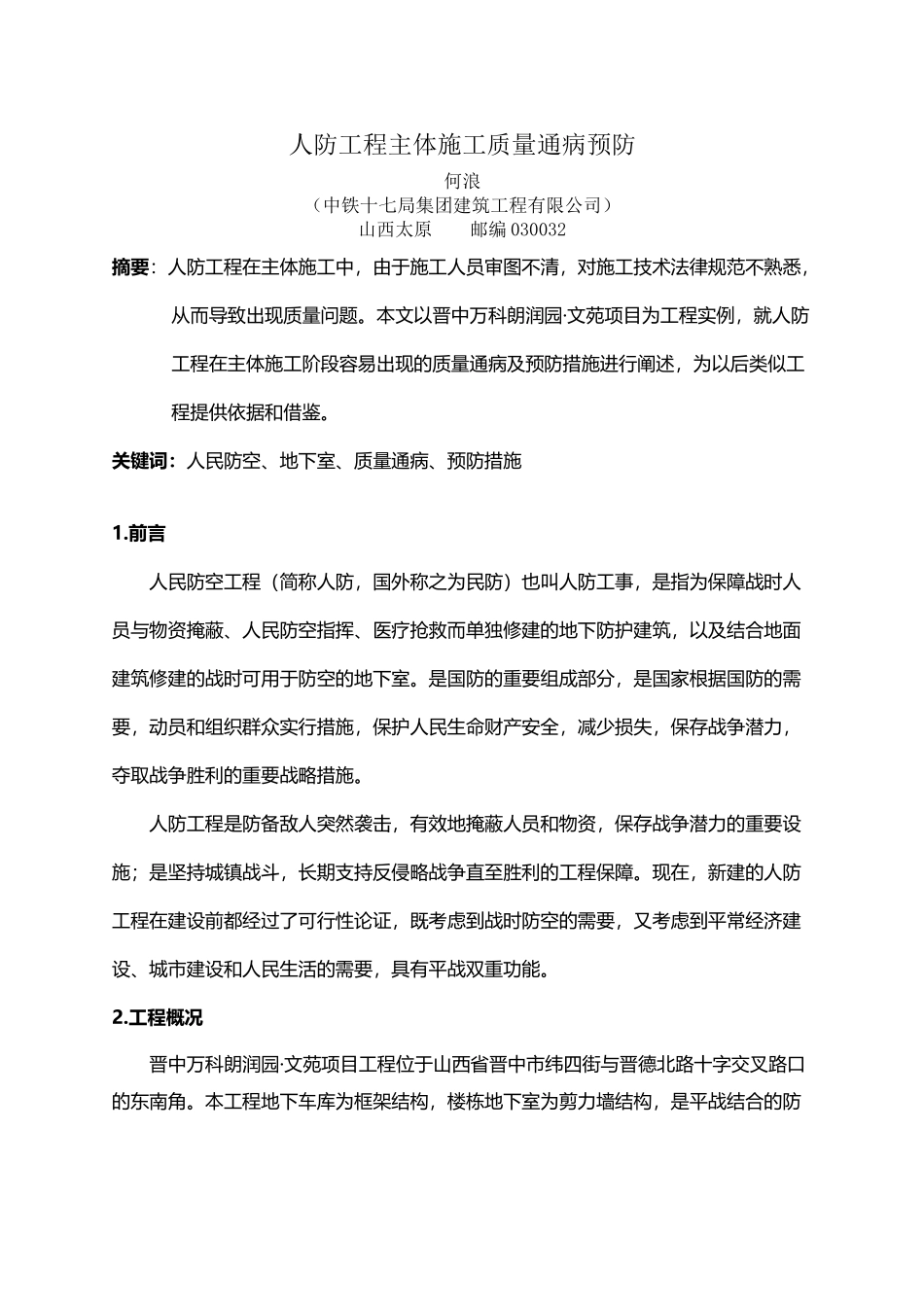

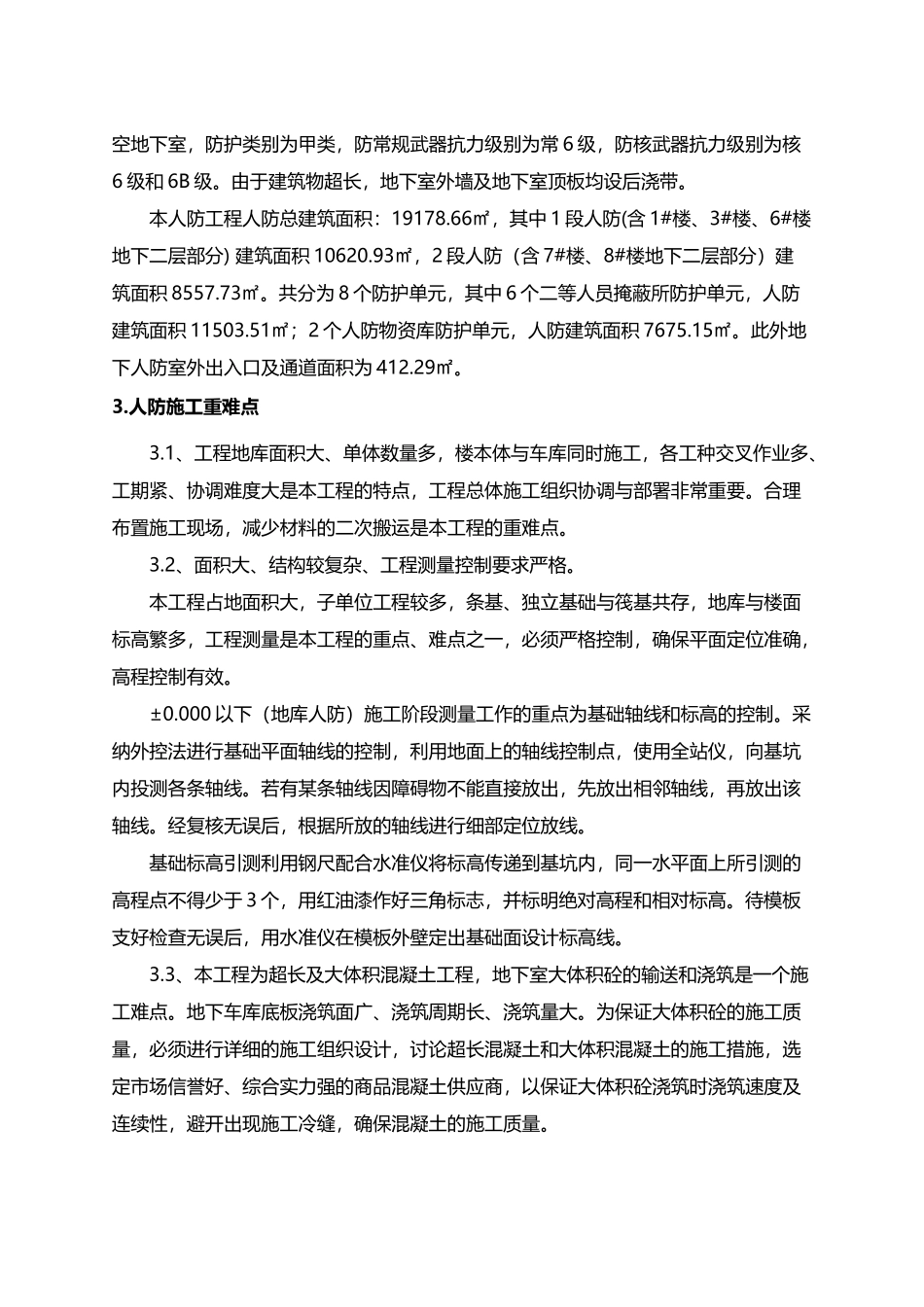

人防施工中容易出现的质量通病及预防措施 (修改)(10页)Good is good, but better carries it.精益求精,善益求善。人防工程主体施工质量通病预防何浪(中铁十七局集团建筑工程有限公司)山西太原 邮编 030032摘要:人防工程在主体施工中,由于施工人员审图不清,对施工技术法律规范不熟悉,从而导致出现质量问题。本文以晋中万科朗润园·文苑项目为工程实例,就人防工程在主体施工阶段容易出现的质量通病及预防措施进行阐述,为以后类似工程提供依据和借鉴。关键词:人民防空、地下室、质量通病、预防措施1.前言人民防空工程(简称人防,国外称之为民防)也叫人防工事,是指为保障战时人员与物资掩蔽、人民防空指挥、医疗抢救而单独修建的地下防护建筑,以及结合地面建筑修建的战时可用于防空的地下室。是国防的重要组成部分,是国家根据国防的需要,动员和组织群众实行措施,保护人民生命财产安全,减少损失,保存战争潜力,夺取战争胜利的重要战略措施。 人防工程是防备敌人突然袭击,有效地掩蔽人员和物资,保存战争潜力的重要设施;是坚持城镇战斗,长期支持反侵略战争直至胜利的工程保障。现在,新建的人防工程在建设前都经过了可行性论证,既考虑到战时防空的需要,又考虑到平常经济建设、城市建设和人民生活的需要,具有平战双重功能。2.工程概况晋中万科朗润园·文苑项目工程位于山西省晋中市纬四街与晋德北路十字交叉路口的东南角。本工程地下车库为框架结构,楼栋地下室为剪力墙结构,是平战结合的防空地下室,防护类别为甲类,防常规武器抗力级别为常 6 级,防核武器抗力级别为核6 级和 6B 级。由于建筑物超长,地下室外墙及地下室顶板均设后浇带。本人防工程人防总建筑面积:19178.66㎡,其中 1 段人防(含 1#楼、3#楼、6#楼地下二层部分) 建筑面积 10620.93㎡,2 段人防(含 7#楼、8#楼地下二层部分)建筑面积 8557.73㎡。共分为 8 个防护单元,其中 6 个二等人员掩蔽所防护单元,人防建筑面积 11503.51㎡;2 个人防物资库防护单元,人防建筑面积 7675.15㎡。此外地下人防室外出入口及通道面积为 412.29㎡。3.人防施工重难点3.1、工程地库面积大、单体数量多,楼本体与车库同时施工,各工种交叉作业多、工期紧、协调难度大是本工程的特点,工程总体施工组织协调与部署非常重要。合理布置施工现场,减少材料的二次搬运是本工程的重难点。3.2、面积大、结构较复杂、工程测量控制要求严格。本工程占地面积...
